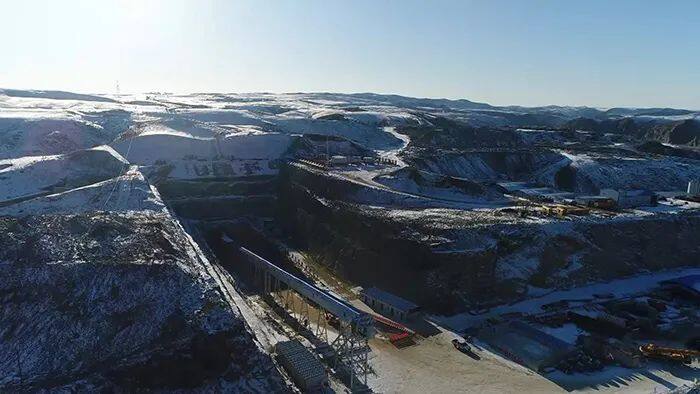

الصين الطاقة الكهرمائية المكتب الثالث شينجيانغ Kashuang الثاني مارك الحفار من خلال خط كامل
Seetao 2022-12-14 09:32
  • مجموع طول العقد 23-34 كم ، بما في ذلك 21.69 كم من الحفار و 1.65 كم من الحفار
  • من خلال نفق الماكينة ، فإنه يدل على أن المشروع سوف تدخل مرحلة البناء الثانوية بطانة .
تتطلب قراءة هذه المقالة
6 دقيقة

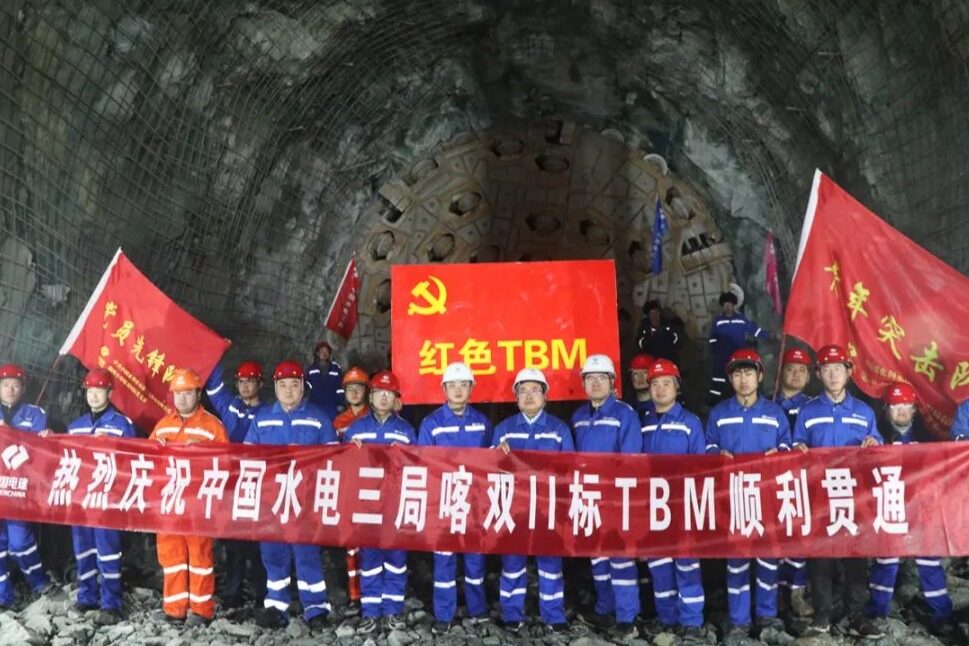

تترسخ في صحراء غوبي ، محرك التنين ، وتعزيز الجهود الرامية إلى بناء إنجازات جديدة .   في صباح يوم 10 كانون الأول / ديسمبر 2022 ، جنبا إلى جنب مع قطع رأس الحفار كسر الصخور تحت 300 متر تحت الأرض ، وشينجيانغ Kashuang

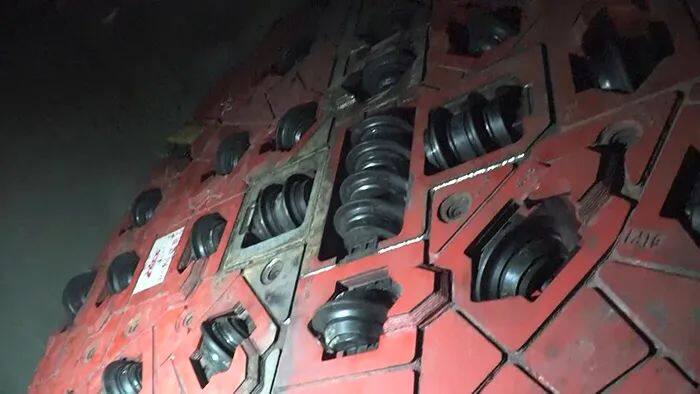

 مجموع طول العقد 23-34 كم ، بناء التضاريس أساسا الصخور المحيطة بها من الدرجة الثانية والثالثة ، وذلك أساسا من خلال بناء الحفار ، حفر حفرة قطرها 7 أمتار ، وينقسم إلى مرحلتين .

 ثلاث مباريات سرعة العلامة التجارية

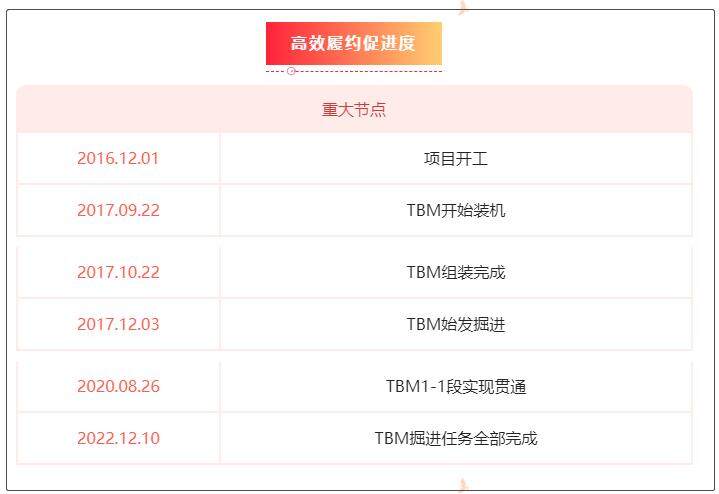

 منذ بدء المشروع ، وإدارة المشاريع ، نشر بعناية ، والمنظمات العلمية ، جنبا إلى جنب مع المشروع الفعلي والظروف المناخية الإقليمية ، والتخطيط الشامل لبناء المنظمة : فقط 31 يوما لإكمال مهمة الجمعية الحفار ، وخلق " ثلاث جولات من السرعة " و " ضعف سرعة " من قبل أصحاب رسالة تهنئة الثناء .   بسبب سوء الجيولوجيا ، 8 مرات في بناء الحفار واجه منطقة الصدع ، منطقة الكسر ، من خلال أكثر من 20 خطة المناقشة ، وتعديل معايير الاختبار باستمرار ، وأخيرا تحديد توطيد الحشو تعزيز الصخور المحيطة بها ، بعد تعزيز الدعم الرئيسي ، لوحة الصلب إغلاق تجويف الانهيار ، وانهيار تجويف الردم ملموسة لضمان أن الحفار يمر بثبات .

 وبالإضافة إلى ذلك ، فإن إدارة المشروع أيضا التغلب على فشل المعدات ، دائرة نصف قطرها 1000 متر تحول القسم ، التاج الجديد وباء الالتهاب الرئوي وغيرها من صعوبات البناء ، عدة مرات من خلال تغيير الطبقات الجيولوجية الخاصة غير المواتية ، والتغلب على أكبر انهيار تجويف أكثر من 100 متر مكعب من 8 الانهيارات الأرضية و تدفق كبير من المياه ، نجحت في حفر 21690 متر ، وخلق أعلى لقطات يومية 51 متر ، أعلى لقطات شهرية 768.54 متر سجل ، وصلت إلى مستوى أعلى من الحفار الصخور الصلبة المحلية الحفر .

 البلمرة الأحمر الحفار

 " الأحمر الحفار " فرع الحزب في تنفيذ أنشطة بناء العلامة التجارية ، وإعطاء دور كامل مزايا بناء الحزب ، وتسليط الضوء على الدور القيادي والتكثيف ، حتى أن " الأحمر الحفار " حول المشروع أهداف الإنتاج والتشغيل ، إعطاء دور كامل إلى أعضاء الحزب " أخذ زمام المبادرة في تحسين التعلم ، تأخذ زمام المبادرة في تحقيق نتائج جيدة ، تأخذ زمام المبادرة في خدمة الجماهير ، تأخذ زمام المبادرة في الامتثال للقانون ، تأخذ زمام المبادرة في المضي قدما في الإيجابية " الدور القيادي في " خمسة ، تماما تحفيز أعضاء الحزب مظاهرة الرائدة والمبادرة الذاتية ،   تعزيز التماسك و قوة الجاذبية من فريق الحفار ، وإرساء أساس متين من أجل تحقيق أهداف المشروع .

 نفق الحفار من خلال خط كامل ، مما يدل على أن المشروع هو على وشك الدخول في المرحلة الثانية من بناء بطانة ، إدارة المشروع سوف تركز على مهام جديدة ، ضغط المسؤولية الرئيسية ، والتركيز على بناء المنظمة ، وتحسين كفاءة العمل ، وقيادة جميع موظفي إدارة المشروع مع روح القتال ، الشجاعة والمثابرة وروح الابتكار ، في متابعة أعمال البناء ، عالية الجودة ، والتنمية السريعة ، وإعادة بناء مزايا جديدة .Editor/Xing Wentao

تعليق

مقالات ذات صلة

تقرير الشركة

تم صب الخرسانة الأولى لمشروع التوسعة 2×1000MW التابع لمجموعة Zheneng Group بنجاح

04-23

تقرير الشركة

تعزيز كهربة واغتنام اليوم! أقيم مهرجان ساني للآلات الثقيلة الكهربائية بشكل رائع

04-22

تقرير الشركة

توقيع اتفاق تعاون بين شينواندا ومؤسسة كاتسوموتو الدولية

04-16

تقرير الشركة

Xu Zhengy، "Thu Cui" في شهر/الثاني، والربع الأول!

04-15

تقرير الشركة

لقد وصل النظام المتكامل للإدارة والتحكم الذكي لشركة Ningxia Electric Power لمحطات الطاقة الكهروضوئية واسعة النطاق إلى المستوى الرائد الدولي

04-12

تقرير الشركة

وأُبرم اتفاق تعاون استراتيجي بين شركة هايكرز وشركة غيغيغيوم للمعدات

04-10

يجمع
تعليق
مشاركة

استرداد كلمة المرور

الحصول على رمز التحقق
بالتأكيد
