世界屋脊新地标!全球海拔最高槽式光热电站破土
见道网 2026-04-09 17:20
  • 2026年4月6日,全球海拔最高槽式光热电站于西藏当雄开工,首次应用中国自主8.6米集热器,年减排二氧化碳65万吨
阅读本文需要
3 分钟

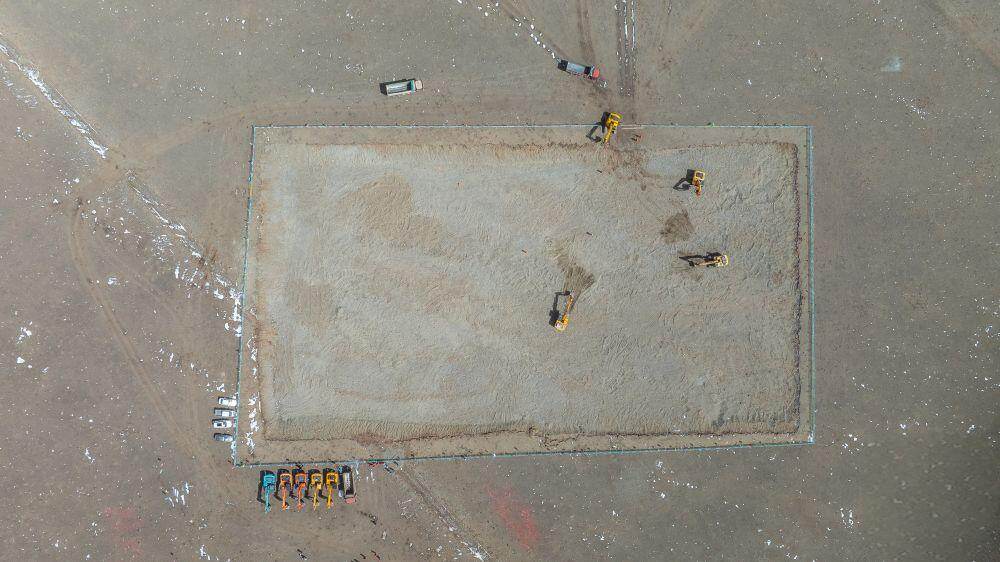

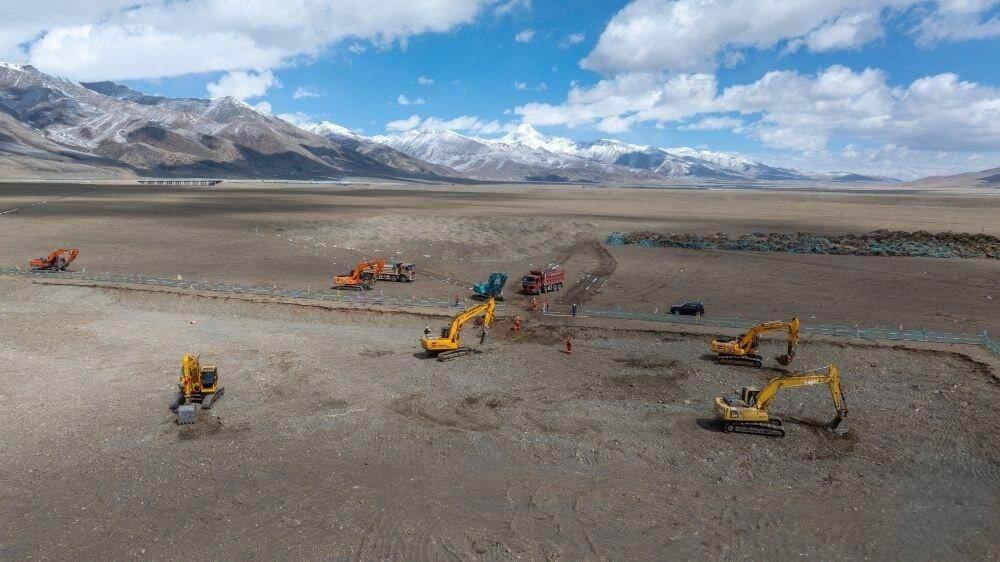

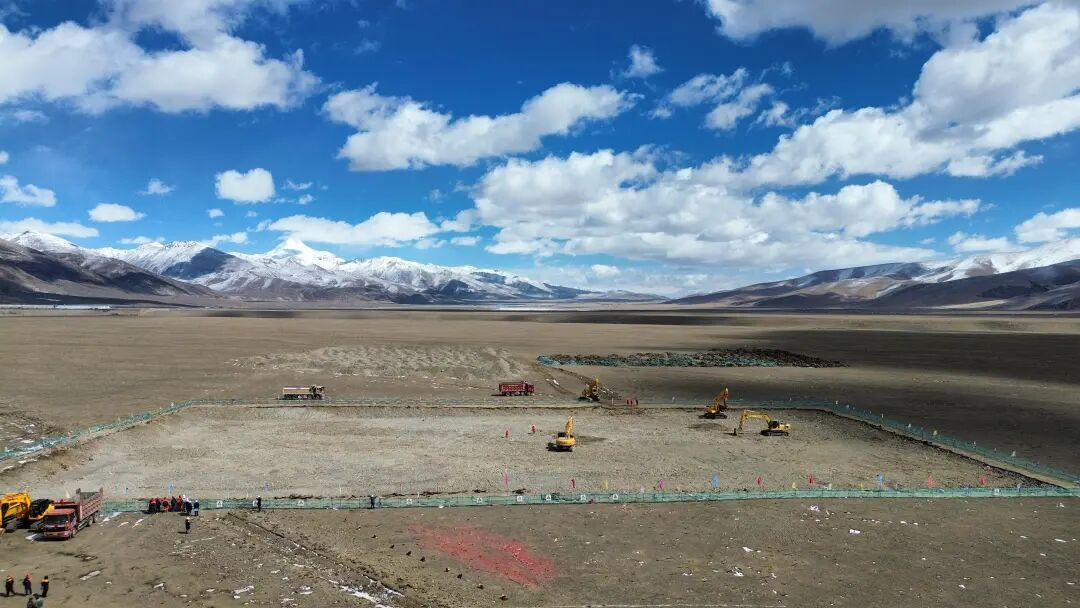

拉萨当雄,乌玛塘乡。海拔4550米的高原草甸上,机械轰鸣划破天际。4月6日,中广核西藏乌玛塘50兆瓦光热项目正式破土动工。这不仅刷新了全球槽式光热电站的海拔纪录,更标志着中国完全自主知识产权的8.6米大开口槽式集热器首次实现商业化应用。作为当雄乌玛塘光热+光伏一体化项目的核心,它配置6小时熔盐储热,将彻底解决光伏夜间断电难题,为雪域高原提供稳定清洁电力。

高原上的超级镜子阵

在空气稀薄、紫外线强烈的“世界屋脊”建设光热电站,本身就是一场技术极限挑战。项目场址海拔高达4550米,年均气温低、昼夜温差大,对设备耐候性提出极高要求。项目采用导热油槽式光热技术,集热镜场面积达24.2万平方米,相当于34个标准足球场大小。镜场由68条回路组成,其中8条回路率先应用了中广核自主研发的8.6米大开口槽式集热器,其余60条采用5.77米集热器。这款8.6米集热器是目前国际商业化应用中开口尺寸最大的槽式集热器,其聚光比和能流密度较5.77米型号分别提升18%和17.5%,单位发电成本降低约10%,实现了核心装备从技术引进到自主创新的跨越。

熔盐储热给黑夜充满电

光伏发电“看天吃饭”,夜间和阴雨天无法供电,而光热发电的核心优势在于“储能”。该项目配置了6小时熔盐储热装置及20兆瓦电熔盐加热器,白天吸收太阳能发电的同时,将多余热量储存在熔盐中。夜间,储热系统释放能量继续发电,实现24小时连续稳定输出。这种“光热+光伏”一体化设计,让光伏的间歇性发电有了“充电宝”。一体化项目总装机450兆瓦(光热50兆瓦+光伏400兆瓦),计划于2027年全面投产。光伏部分已于2025年9月先行开工,采用牧光互补模式,实现发电与生态牧业协同发展。

绿色效益与民生温度

据测算,当雄乌玛塘一体化项目全面建成后,预计年平均上网电量约7.19亿千瓦时,可满足约60万户家庭一年的用电需求。在环保层面,每年等效节约标煤约21.69万吨,减排二氧化碳约65.23万吨,对守护西藏绿水青山意义重大。在民生层面,项目施工虽受高寒气候限制(有效施工期仅4-10月),但已累计带动当地就业2000余人次,通过用工、用械为当地带来经济收入520余万元。项目还开展专业技能培训,帮助农牧民向技术工人转型,为高原注入了实实在在的民生温度。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网新能源栏目编辑/杨美玲

评论

相关文章

储能

超900亿!河南多点发力推进抽水蓄能项目建设

1天前

储能

辽宁首个混合储能项目交通洞正式进洞施工

1天前

储能

86.6亿!连云港1200MW抽蓄电站发布两大核心招标

2天前

储能

86亿超级电站落锤,云南储能心脏迎来新篇章​

2天前

储能

68.6亿!云南楚雄南华抽水蓄能项目正式对外招商

2天前

储能

346GWh!2033年装机将飙升超300倍

3天前

收藏
评论
分享

找回密码

获取验证码
确定
