2021年10月21日,由中国水电四局负责建设的陕西省东庄水利枢纽工程成功截流,取得重要阶段性进展,这标志着东庄水利枢纽工程全面进入主体工程建设阶段。

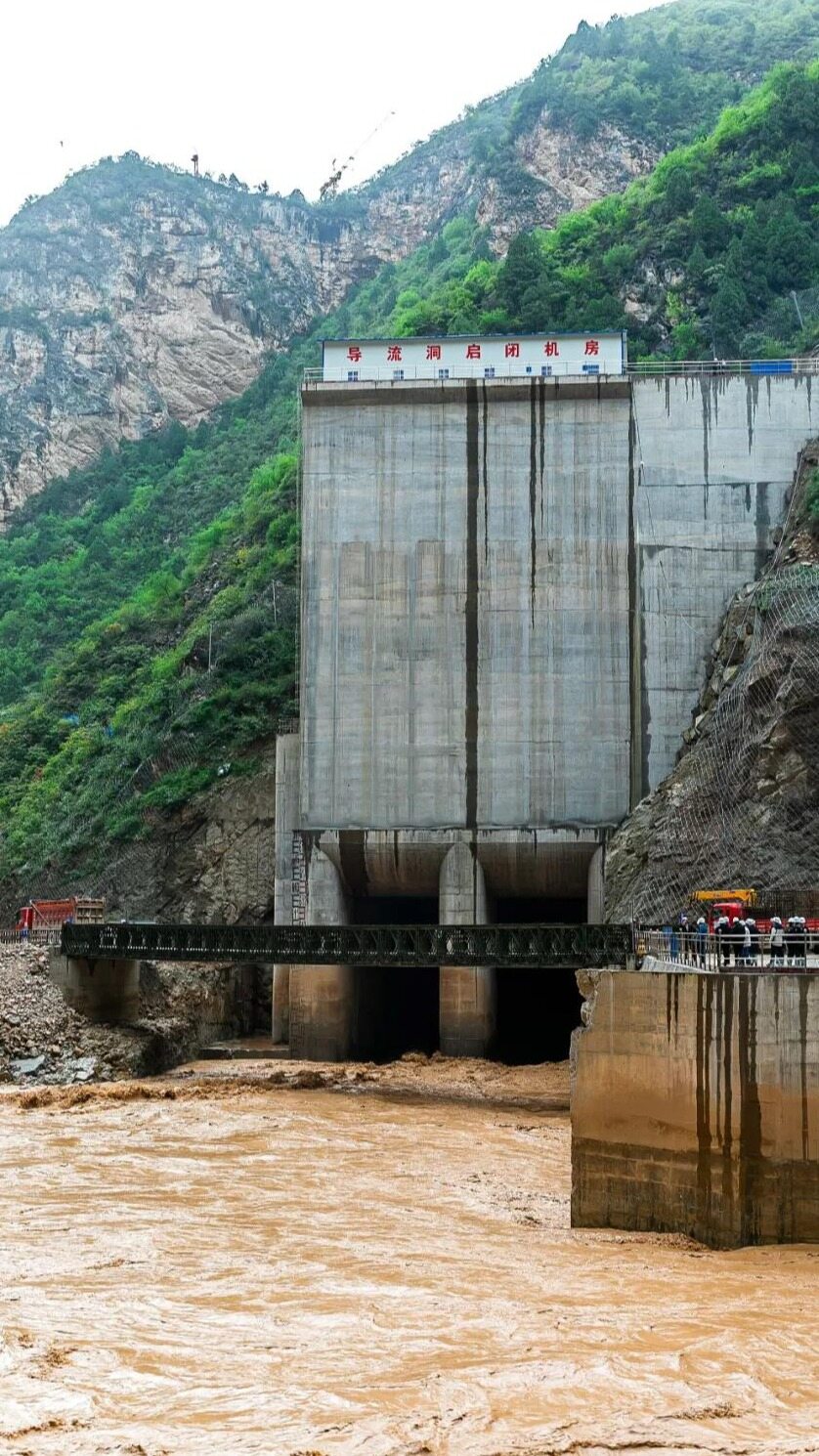

风急天高,水石相击,发源于六盘山东麓,见证悠悠中华五千年文明的泾河翻滚着浪潮从仲山峡谷流过。10时25分,随着最后一车块石料从截流施工平台泄入湍急的泾河水中,东庄水利枢纽工程截流戗堤成功合龙。
陕西省东庄水利枢纽主要建筑物由混凝土双曲拱坝、泄水消能系统、引水发电系统、供水进水塔等组成,混凝土双曲拱坝坝高230米,总库容32.76亿立方米。工程于2018年6月开工建设,计划于2026年12月实现主体工程完工。
东庄水利枢纽工程
据悉,东庄水利枢纽工程是国务院水利战略实施重大水利工程,是对黄战略河流域生态保护和重大意义的重要意义。建成后将建成陕西库容最大、拱坝最高的水库工程,通过水调沙、联合调度、泾河滩防洪标准从10年一遇提高到20年遇,使渭河100年一遇的一沃尔到50年遇,确保西安、咸阳、渭南3市9县区近150人和80万亩耕地的防洪安全。工程投运50年,将减少入渭泥沙 30.51 亿吨,减少入黄泥沙 25 亿吨,有效解决黄河、渭河积和洪水灾害问题。工程淤积丰厚的粮食量 4.35 亿年,年平均发电量 2.85 度,每年可减少煤炭消耗9吨,减少烟气排放25吨,为碳达峰、碳中和贡献力量。库区形成的长97公里、面积7.3万亩的水面,将确保泾河河边不断流,泾渭湿地不湿、不贞,致命改善泾渭流域生态环境。
中国水电四局主要承担着大坝土建与安装工程标、导流洞Ⅰ标、场内6号道路Ⅲ标、对外交通公路(新建段)Ⅳ标、导流洞金属结构安装Ⅲ标、左右岸岸坡上部开挖工程标、缆机设备安装标等7个标段的施工任务,是工程建设的中坚力量。
中国水电四局在施工过程中,信守“履约为先、品牌为重、效益为本”的项目管理理念,发扬高原水电人“敢打硬仗、能打胜仗”的光荣传统,勇挑重担、主动作为,以高标准管理、高水平施工,在承建各标段中取得了一项又一项喜人成绩。
2019年1月18日,导流洞上层开挖完成;
2019年7月18日,对外交通公路IV项目主体工程进入全面施工阶段;
2019年12月11日,导流洞工程进入到浇筑模块阶段;
2020年7月18日,导流洞首仓边顶拱混凝土顺利浇筑完成;
2020年8月26日,左右岸岸坡上部开挖施工项目开工;
2020年11月3日,导流洞洞身底板混凝土全部浇筑完成;
2021年1月15日,外交通公路Ⅳ标项目全线贯通;
2021年3月16日,导流洞洞身段混凝土衬砌施工完成;
2021年5月29日,导流洞正式过流;
2021年6月15日,首台缆机主索过河;
2021年7月18日,导流洞洞室、洞外主体工程全面完工;
2021年8月19日,右岸岸坡上部开挖完成;
2021年9月6日,导流洞通过验收。
据悉,陕西省东庄水利枢纽工程是当前在建的黄河流域水沙调节体系骨干工程,是一座集防洪减淤、供水、发电、生态改善于一体,对于渭河安澜和改善泾河下游生态环境具有重要意义的重大水利工程。该工程建成后将提高泾河和渭河下游防洪能力,减少渭河下游和黄河泥沙淤积,改善区域流域生态环境。(转载请注明见道网www.seetao.com)见道网工程栏目编辑/贺玉婷
