白鹤滩水电站百万千瓦机组转子全部吊装完毕
见道网 2022-01-19 13:43
  • 白鹤滩水电站最后一台百万千瓦水电机组9号转子吊装就位,标志着水电站16台百万千瓦水电机组转子全部安装完成
阅读本文需要
3 分钟

2022年1月18日上午,由中国能建葛洲坝机电公司承担安装调试的装机规模全球第二大水电站——白鹤滩水电站最后一台百万千瓦水电机组(9号)转子吊装就位,标志着水电站16台百万千瓦水电机组转子全部安装完成。

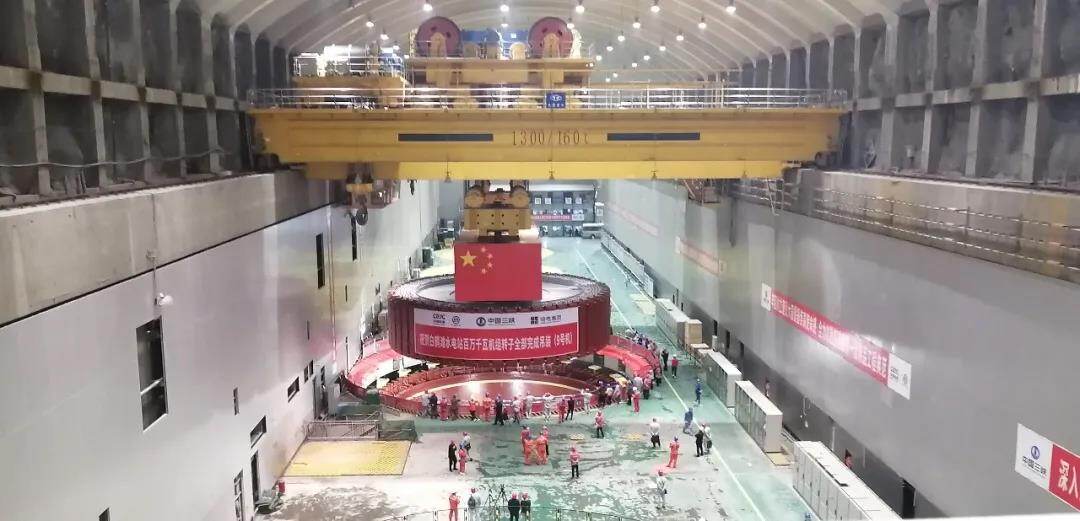

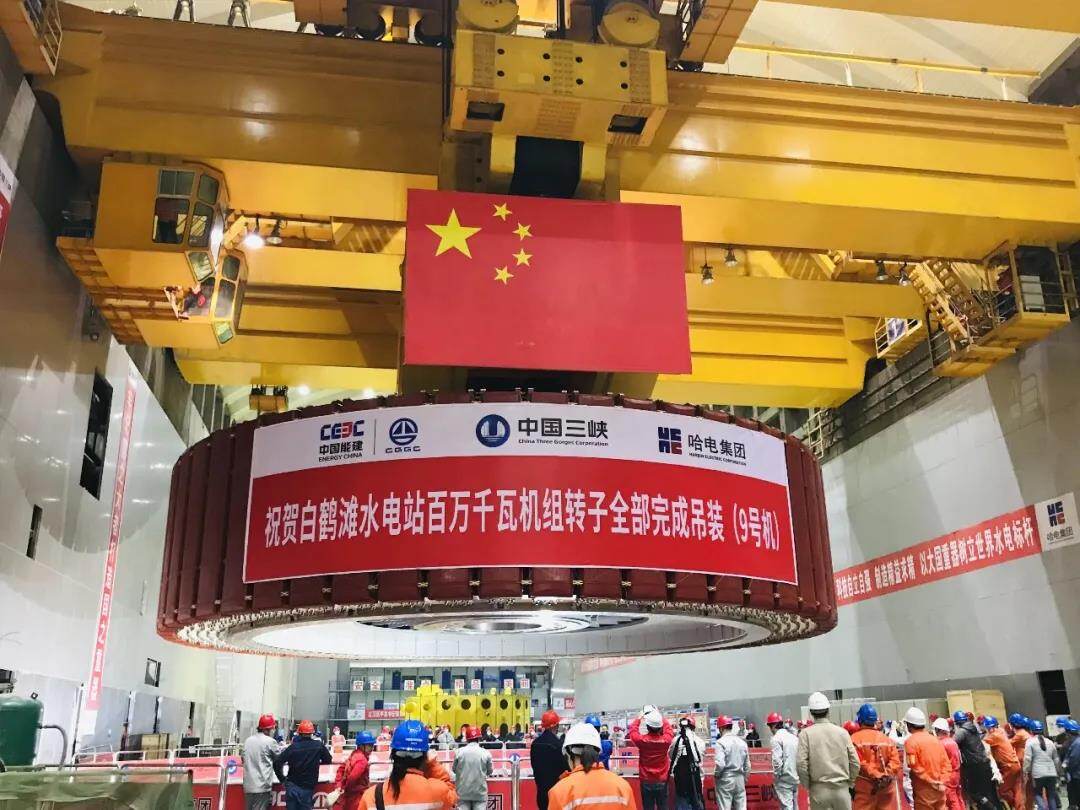

2022年1月18日上午9时18分,随着中国能建葛洲坝机电公司指挥人员一声令下,直径16.5米、高4米,起吊重量达到2300吨的9号机转子在白鹤滩水电站右岸厂房安装工位,由两台1300吨桥机并车合力“抓起”,徐徐吊离地面6.5米,然后平稳匀速地“走”向9号机坑正上方缓缓落下,安全平稳地与发电机轴、推力头精准对接,用时60分钟,比计划工期提前57天。

9号机组转子于2021年7月19日开始安装,经过支架组装焊接、磁轭叠片热套,磁极挂装等安装环节,2022年1月15日转子安装完成,磁极装配后的圆柱度不超过0.30毫米,磁极垂直度不超过0.26毫米,磁极与转子同心度叠不超过0.053毫米(仅为1根头发丝的直径),各项技术指标优于三峡集团制定的精品机组标准。

白鹤滩水电站是当今世界在建规模最大、技术难度最高的水电工程,位于四川省宁南县和云南省巧家县交界的金沙江下游干流河段梯级开发的第二个梯级电站,是全球水电机组单机容量第一、装机规模第二大水电站,由三峡集团投资建设。电站共安装16台单机容量100万千瓦的全国产化水轮发电机组,均匀分布于左右两岸,其中右岸8台百万千瓦机组为哈电电机研制,中国能建葛洲坝机电公司承担右岸8台水轮发电机组及其附属设备的安装与调试工作,单机容量达到百万千瓦,将世界水电带入“百万单机时代”。

在右岸8台机组安装施工过程中,中国能建葛洲坝机电公司坚持新发展理念,勇攀科技新高峰,始终锁定机组安装“台台精品”质量标准,积极开展百万千瓦级转子安装QC小组技术创新攻关,高标准高质量打造精品机组。在充分研究转子副立筋结构后提出并实施了工艺创新的“副立筋组焊技术”,显著提高了转子组装质量和加工精度,减少了施工周期,并于2021年6月26日率先发出了全球首台百万千瓦机组的第一度电,成功取得了百万千瓦级水电机组第一个启动成功,第一个并网成功,第一个向国家电网输出电力,第一个通过72小时试运行考验的“四个第一”。

水电站机组全部投产后,多年平均发电量624.43亿千瓦时,相当于每年可节约标煤约1968万吨,减少排放二氧化碳5160万吨。同时,它将与三峡、葛洲坝以及金沙江乌东德、溪洛渡、向家坝等水电站一起,构成世界最大的清洁能源走廊,对中国实现碳达峰、碳中和目标具有重要作用。(转载请注明见道网www.seetao.com)见道网工程栏目编辑/马雪

评论

相关文章

新动态

内蒙古呼和浩特市市政民生工程开工

13小时前

新动态

甘肃省临泽平川光伏发电项目开工

2天前

新动态

科技点亮高原!青海光伏产业加速崛起

2天前

新动态

中国高铁将迈入新时代!时速破400公里动车即将问世

3天前

新动态

33.75亿元!吉林辽源黑金小镇等文旅项目全面开工

04-10

新动态

领航号巨型盾构机穿越长江,打造14公里隧道传奇

04-09

收藏
评论
分享

找回密码

获取验证码
确定
