中国电建承建的以色列最大抽水蓄能电站转子吊装成功
见道网 2022-06-01 14:34
  • 中国电建承建以色列克卡夫·哈亚邓抽水蓄能电站项目成功进行了1号机组转子吊装,下一步,项目将进入机组安装阶段
阅读本文需要
2 分钟

近日,中国电建承建的以色列规模最大抽水蓄能电站——克卡夫·哈亚邓抽水蓄能电站项目迎来关键的工程节点,成功进行了1号机组转子吊装。

位于以色列北部的克卡夫•哈亚邓抽水蓄能电站项目由中国电建和美国通用电气公司组建的联合体共同承建,主要分为上、下水库,输水系统及地下厂房、开关站几部分。

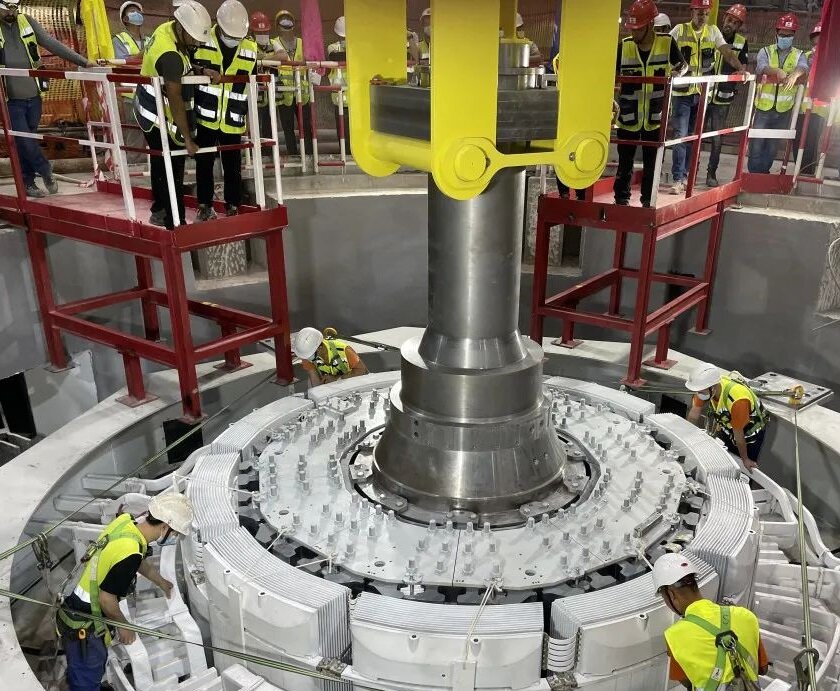

中国电建员工在转子安装过程中不断调整

负责机电安装的项目副总经理张志新说:“这个转子和国内的转子不一样,国外的设备有延迟滞缓、不同步性,所以在吊的过程中需要反复调整它的水平。在这么狭窄的场地里,所有的设备要同时安装,十多个工种同时在这里一个大系统作战,所以难度是相当大的。这次的转子吊装是非常成功的,也是最快的速度。”

负责土建的项目副总经理敖国辉说:“我们这里属于东非大裂谷延伸段的末端,很特殊的地理位置导致了我们必然会面临一些工程上的难题。比如说下水库在4万年前还是一个湖,我们要在泥洞里打尾水隧洞,大概500米长的尾水隧洞,这绝对是世界级的难题。我们这又是一个地震高发区,抗震计算要求比较高,所以我们在开挖过程中遇到了很多条大的断裂带、大的断层。作为工程师我们必须克服困难,保证安全稳定地把项目建成。”

中国电建部分经理员工在1号机组转子前合影

作为电站发电机组的核心部件,转子的吊装成功意味着项目进入了发电的准备阶段。项目总经理韩宏伟说:“转子吊装是机组进入安装的快车道、进行电站总装阶段的重要标志,转子吊装的成功决定了机组后期能够成功运行和投产发电,同时也意味着工程进入了收尾阶段,对于水电站工程具有非常重要的里程碑意义。”(转载请注明见道网www.seetao.com)见道网工程栏目编辑/马雪

评论

相关文章

施工

沪渝蓉高铁建设冲上热搜!

1天前

施工

甘肃—浙江特高压工程跨富春江作业开始施工

2天前

施工

中国在长江水下开高铁

4天前

施工

12.13米巨无霸穿越长江,芜湖GIL管廊开建

5天前

施工

甘肃省交通项目加速推进

5天前

施工

中欧班列通道口岸段最长桥梁复工架设

03-22

收藏
评论
分享

找回密码

获取验证码
确定
