水电
提前23天!青海羊曲水电站围堰填筑至设计海拔2650米度汛高程
见道网 2022-06-09 10:58
  • 羊曲水电站项目总装机容量120万千瓦,水库总库容16.39亿立方米,多年平均年发电量47.32亿千瓦时
阅读本文需要
3 分钟

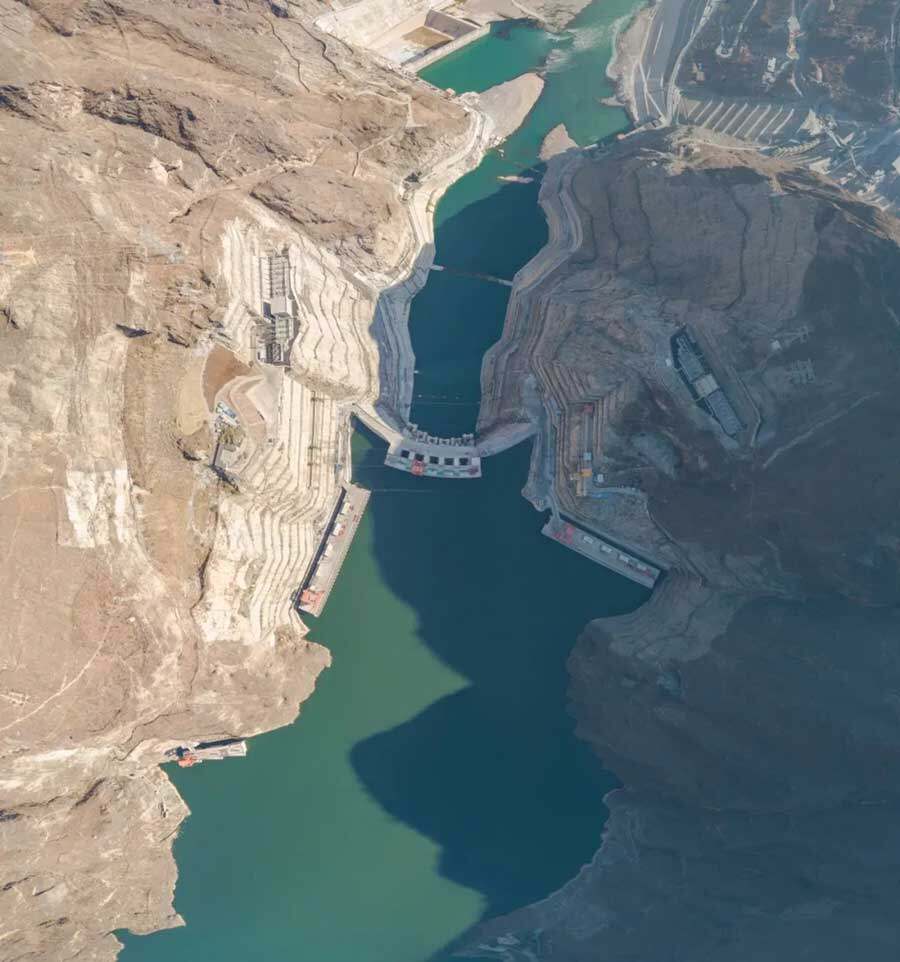

2022年6月7日,随着最后一车填筑料摊铺碾压完成,由黄河公司建设管理的黄河羊曲水电站上游围堰,提前23天顺利填筑至设计海拔2650米度汛高程,满足防洪度汛要求,这标志着羊曲水电站工程建设实现又一重大节点目标,为电站按期投产发电奠定了基础。

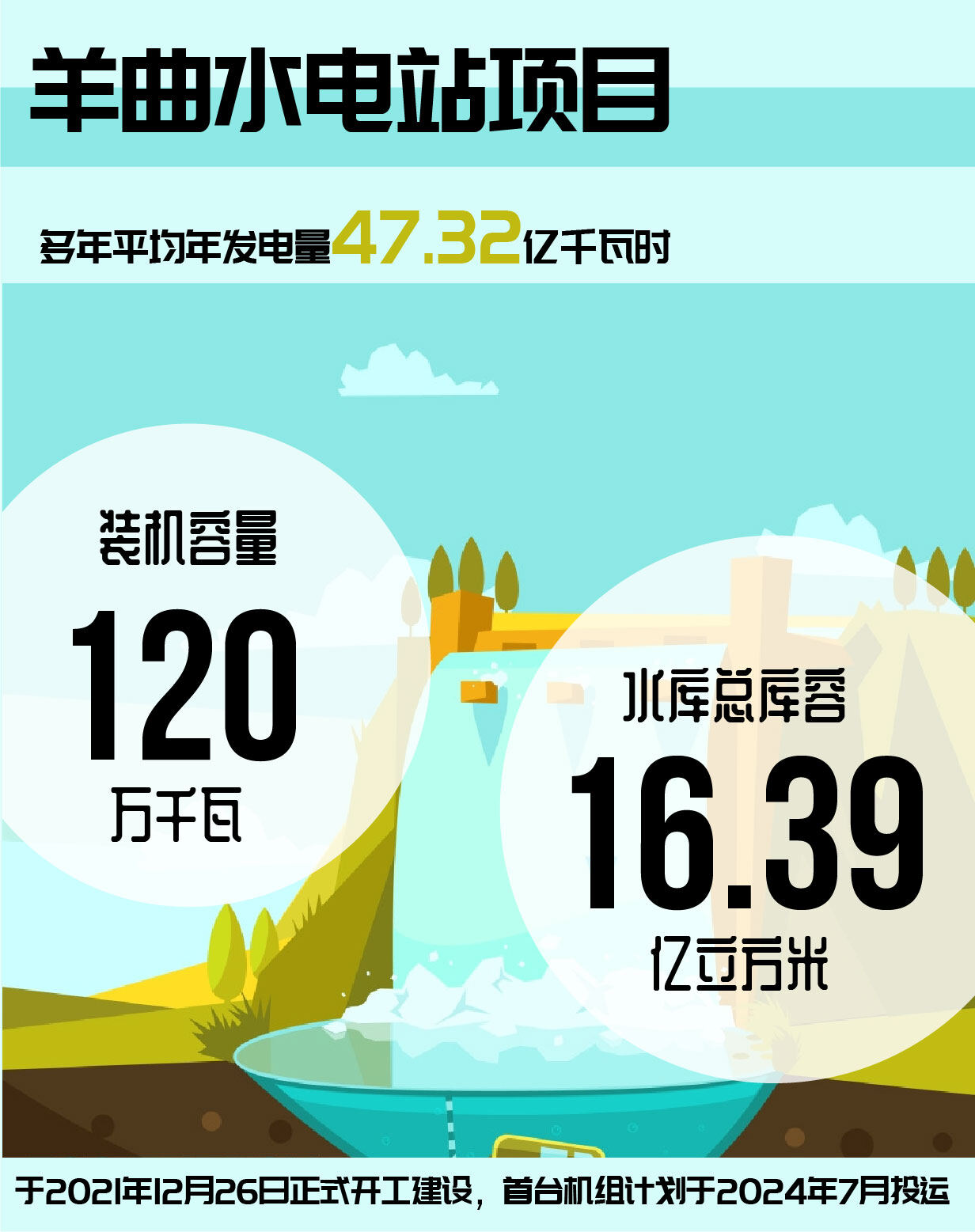

羊曲水电站项目

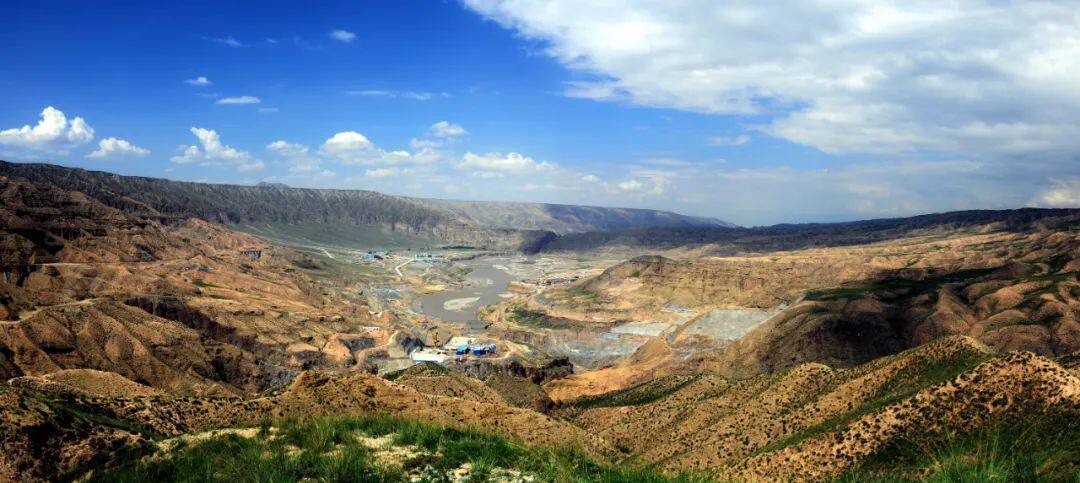

羊曲水电站位于青海省海南藏族自治州兴海县与贵南县交界处的黄河干流上,属一等大(I)型工程。电站总装机容量120万千瓦,多年平均发电量47.32亿千瓦时,于2021年12月26日正式开工建设、12月28日实现截流戗堤合龙,首台机组计划于2024年7月投运。

黄河公司首席专家孙玉军介绍,羊曲水电站是国家电投、青海省的重大项目和海南州千万千瓦级新能源基地的重要支撑电源,项目同期规划建设羊曲清洁能源调控枢纽,在助力黄河流域高质量发展和国家‘双碳’目标实现方面发挥着重要作用。

“羊曲水电站围堰设计为4级挡水建筑物,挡水标准按10年一遇洪水设计,为防止堰前边坡失稳涌浪破坏影响,上游围堰顶高程由2645.7米加高至防洪度汛设计高程2650米,全力确保水电站安全度汛。”黄河公司工程建设分公司工程部副主任张峰华说。

羊曲水电站施工导流采用上、下游土石围堰挡水,基坑全年施工,导流洞泄流的方式。围堰工程主要包括上、下游围堰防渗体系施工和堰体填筑。为切实保障羊曲水电站汛期安全度汛,黄河公司工程建设分公司全面落实主体责任,努力克服疫情影响,多措并举提高人员和设备进场及施工效率。

不定期召开现场专题讨论会,第一时间解决影响工程进度的问题;制定专项应对施工措施,统筹施工力量,相继投入12台冲击钻机,确保各作业面施工有序衔接;采用“白+黑”双班作业模式提升施工效率……

面对围堰填筑中的混凝土防渗墙施工现场交叉作业干扰大、土工膜焊接及铺筑关键质量管控、夜间填筑施工等诸多难题,黄河公司工程建设分公司组织设计单位、监理单位及施工单位多措并举,倒排工期,严格落实“网格化”管理要求,全力确保混凝土防渗墙施工顺利进行。

“由于下游围堰施工场地狭窄,多工作面同时施工,密集的人员和设备与厂房施工、大坝基坑出渣存在交叉作业影响,我们优化施工方案,通过提前做好道路规划布置,做到线路多条循环、高效畅通,保证了填筑进度。”项目参建单位水电四局羊曲施工局常务副局长王兴勇说。

截至6月7日,羊曲水电站围堰共完成土石方填筑55.4万立方米,将有效保障电站建设期间的防洪度汛安全和大坝、厂房等主体工程施工顺利推进。

峡谷险峻,大坝无言。羊曲水电站,这座中国首个以清洁能源建设清洁能源的电站,正迈着“再接再厉,再攀高峰”的步伐,继续冲刺下一个了不起。(转载请注明见道网www.seetao.com)见道网工程栏目编辑/贺玉婷、设计/王霞

评论

相关文章

水电

吉尔吉斯斯坦过去五年建成27座小型水电站

20小时前

水电

巴西伊图姆比亚拉水电站开启自动化系统升级改造工程

1天前

水电

云南397亿GS水电站关键标段落定

03-25

水电

152亿!国电电力携手宁德时代投建大渡河水电项目

01-05

水电

中国电建领跑抽蓄市场!中标加码夯实能源转型基石

01-05

水电

非洲三峡再续航!中电建续签吉布洛水电站运维合同

12-05

收藏
评论
分享

找回密码

获取验证码
确定
