欧盟将需要不断加快太阳能和风能的年度部署,并将2026年的计划目标翻一番,以实现将全球变暖控制在最高1.5度的目标。27个成员国中只有4个将达到风电装机目标,克罗地亚就是其中之一。太阳能看起来稍微好一些,但预测仍落后于需要的水平。
Ember在一份名为Ready,Set,Go:欧洲风能和太阳能竞赛的报告中表示,欧盟风能和太阳能项目的许可程序是可再生能源行业的主要障碍。能源和气候智囊团透露,获得风能项目的许可证可能需要长达120个月的时间,是约束限制的五倍。
新能源装机还在增
克罗地亚的许可程序是欧盟最慢的,但仍有望在2026年实现风电领域1.5度的目标,根据从开发商和行业机构收集的信息,在有可用信息的12个国家中,占太阳能装机容量的91%,只有比利时、罗马尼亚的许可时间短于欧盟24个月的限制。
罗马尼亚风电项目在欧盟获批时间最短,陆上风电许可证需要更长的时间,从罗马尼亚的30个月到克罗地亚的120个月不等。所分析的18个国家中没有一个低于24个月。它们加起来占风电装机容量的96%。

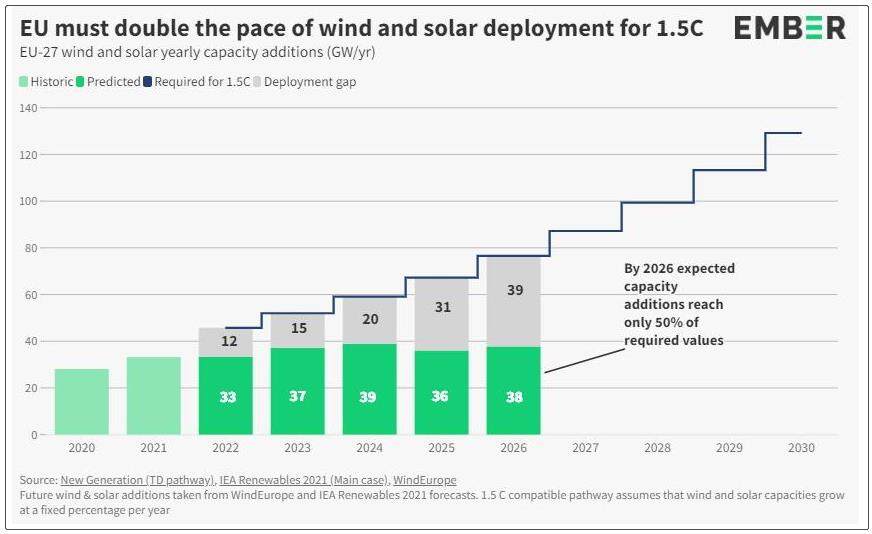

尽管如此,Ember计算得出,克罗地亚与芬兰、瑞典一起属于少数成员国,预计这些国家将实现足够高的年风能增加量,以实现将全球变暖控制在不超过1.5摄氏度的目标。到2030年,年增加量必须增加四倍,2021年,欧盟部署了34吉瓦的风能和太阳能总装机容量。达到1.5度意味着到2026年每年新增装机容量将攀升至76吉瓦。Ember指出,目前的预测表明达到38吉瓦的水平。
德国新的可再生能源推广计划是欧盟的一大亮点研究结果表明,每年增加量必须急剧增加,到2030年必须增加到2021年水平的四倍。德国制定了一项雄心勃勃的新计划,即从2025年起每年增加10吉瓦的陆上风电装机容量,并在2026年至2030年期间增加19吉瓦的海上风电装机容量。这将使该国的风电装机容量达到145吉瓦。到2030年的产能并与1.5度基准保持一致。(转载请注明见道网www.seetao.com)见道网工程栏目编辑/邢文涛、设计/张韬
