2022年8月6日,中广核电子商务平台发布中广核阳江帆石一海上风电场风电机组及塔筒招标公告。根据公告,此次招标划分为3个标段。其中,一标段装机容量300MW;二标段装机容量400MW;三标段装机容量300MW。
项目概况

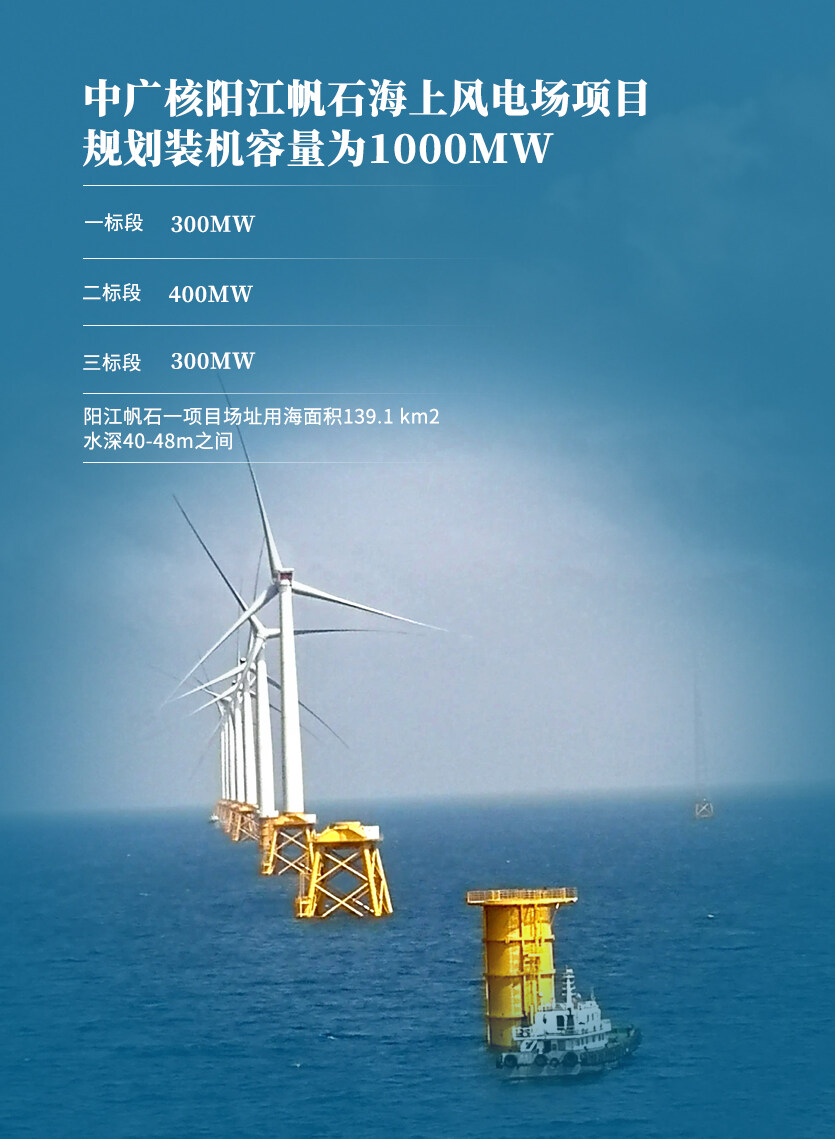

中广核阳江帆石海上风电场项目场址位于阳江市南鹏岛南面海域,分为帆石一和帆石二两期项目,规划装机容量均为1000MW,场址最近端距离陆岸约60km。本期为帆石一项目,场址用海面积139.1 km2,水深40-48m之间。
本期项目规划装机总容量为1000MW,拟布置单机容量为10MW及以上海上风电机组,同时配套建设一座500kV海上升压站。风电机组发出电能通过66kV集电海底电缆接入500kV海上升压站,升压后通过2回三芯500kV海底电缆接入陆上集控中心,在陆上集控中心通过500kV架空线送至500kV碟岭变电站,线路长度约50km。
一标段装机容量300MW:投标机型总容量上浮不应超过1台单机容量的25%。。单机容量10000kW及以上。请厂家根据项目容量、场址范围、投标机型确定风机台数。
风机:本项目本标段风电机组预计在2023年3月30日前完成总容量不少于50MW风机交货;2023年4月30日前完成累计总容量不少于150MW风机交货;2023年5月30日前完成全部风机交货。
塔筒:2023年3月-2023年5月完成塔筒交付,交付批次按风机交付批次执行。
二标段装机容量400MW:投标机型总容量上浮不应超过1台单机容量的70%。。单机容量10000kW及以上。请厂家根据项目容量、场址范围、投标机型确定风机台数。
风机:本项目本标段风电机组预计在2023年4月30日前完成总容量不少于50MW风机交货;2023年5月30日前完成累计总容量不少于150MW风机交货;2023年6月30日前完成累计总容量不少于250MW风机交货;2023年7月30日前完成全部风机交货。
塔筒:2023年4月-2023年7月完成塔筒交付,交付批次按风机交付批次执行。
三标段装机容量300MW:投标机型总容量上浮不应超过1台单机容量的60%。。单机容量10000kW及以上。请厂家根据项目容量、场址范围、投标机型确定风机台数。
风机:本项目本标段风电机组预计在2023年5月30日前完成总容量不少于100MW风机交货;2023年6月30日前完成累计总容量不少于200MW风机交货;2023年7月30日前完成全部风机交货。
塔筒:2023年5月-2023年7月完成塔筒交付,交付批次按风机交付批次执行。(转载请注明见道网www.seetao.com)见道网工程栏目编辑/赵娥、设计/王霞
