2022年9月13日,湖南省发展和改革委员会批复核准炎陵罗萍江抽水蓄能电站项目,标志着该项目进入全新阶段,对进一步构建湖南新型电力系统,保障电力系统安全稳定运行,提高能源安全保障水平,促进节能减排和地方经济社会高质量发展具有重大意义。

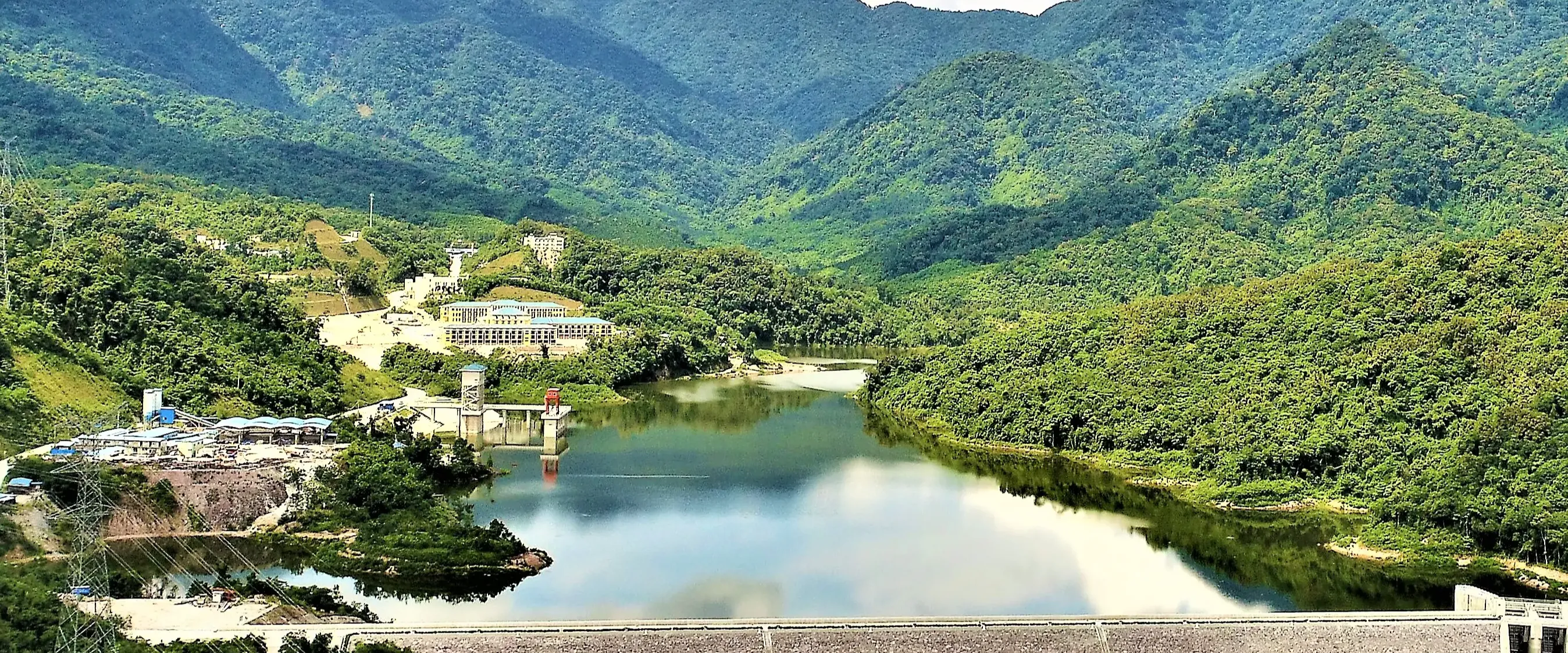

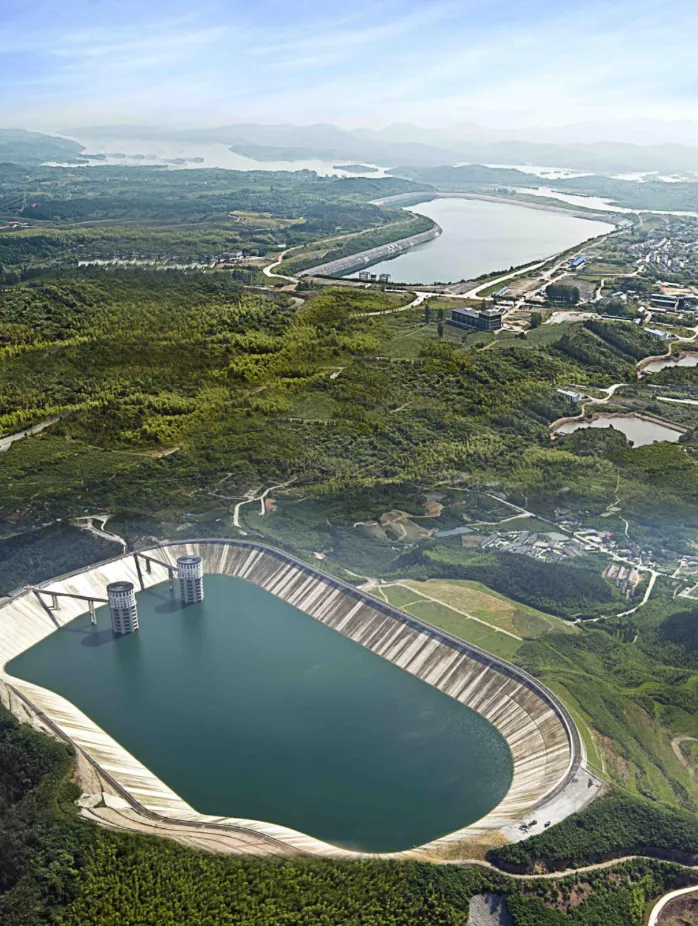

炎陵罗萍江抽水蓄能电站下水库位于湖南省株洲市炎陵县中村瑶族乡,距离长沙市280千米、株洲市252千米,是国家能源局发布的抽水蓄能中长期发展规划(2021-2035年)湖南省十四五重点实施项目,项目建成后,主要承担湖南电力系统调峰、填谷、储能、调频、调相、紧急事故备用等任务。项目总投资83亿元,装机总容量120万千瓦,建设内容包括新建中型水库两座,预计该项目年内将开工建设。电站投产后,年发电量12.76亿千瓦时,预计年节省系统煤耗34.84万吨,年税收超过1亿元,可带动2000人就业。

据了解,炎陵罗萍江抽水蓄能电站是罗霄山片区第一个抽蓄项目,也是当地史上单体投资最大项目。2021年6月,炎陵县人民政府与中国电力建设股份有限公司签署投资合作框架协议,迅速成立专班,开展项目前期。2022年5月完成正常蓄水位、枢纽布置格局、施工总布置三大专题报告编制和审批,9月上旬完成移民安置规划审查。该项目自去年9月正式列入国家能源局发布的抽水蓄能中长期发展规划以来,仅用一年时间便取得核准前所有要件,跑出抽蓄项目建设加速度。(转载请注明见道网www.seetao.com)见道网工程栏目编辑/赵娥
