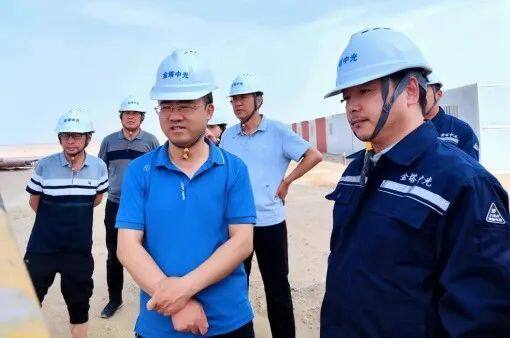

2022年9月15日,金塔县县委书记李炯芳调研新能源大基地建设推进情况。实地查看安装公司西部电力公司承建的金塔县晶亮200MW光伏发电项目和金塔皓辉330千伏汇集升压站工程项目建设现场,了解项目推进中遇到的困难和问题。

李炯芳强调,要抢抓新能源产业发展政策机遇,压紧靠实责任,进一步优化服务、强化保障,破解瓶颈、加快进度,力促项目早日建成并网,为推动经济社会绿色转型高质量发展奠定基础。项目建设单位要加强施工现场管理,牢固树立安全第一、质量为本的理念,严格落实安全生产主体责任和安全防范措施,在确保施工安全和工程质量的前提下,抓紧时间、抢抓工期,高效有序推进项目工程建设。相关部门要增强服务保障主动性,及时了解项目建设工作需求,切实帮助解决遇到的困难和问题,促进新能源重点项目早日建成运营。

金塔新能源大基地项目作为全省首批确定的七个百万千瓦级光电基地之一,设计年发电量13.7亿千瓦时。项目建成后,每年可减少二氧化碳排放131万吨,节约标准煤约48万吨,具有很好的经济效益以及节能减排作用。金塔县晶亮200MW光伏发电项目和金塔皓辉330千伏汇集升压站项目作为金塔新能源大基地项目的一部分,位于金塔县红柳洼光电产业园区内,占地面积约7496亩,项目计划总投资9.9亿元,交流侧装机容量200MW,直流侧装机容量为249.79968MWp,容配比约为1:1.25,共安装462592块540Wp单晶双玻双面高效组件,是集发电、变电、汇集、送出的综合性工程。

目前,两项目进展顺利。金塔县晶亮200MW光伏发电项目已全部完成PHC管桩基础、场区围栏、场区道路、综合楼及相、逆变一体机基础,光伏支架安装完成56%,35kv集电线路杆塔组立68基110kv送出线路杆塔基础完成13基,升压站内部一次设备安装完成45%。金塔皓辉330千伏汇集升压站项目综合楼进入装修阶段,站内设备基础完成75%,1#主变已就位,330KV送出线路杆塔组立已完成放线35%。(转载请注明见道网www.seetao.com)见道网战略栏目编辑/许生鹏
