甘肃酒汇公司推动瓜州干河口200兆瓦光伏项目按期并网
见道网 2023-02-16 17:22
  • 酒泉瓜州干河口200MW光伏项目建设周期8个月
  • 建成后,在实现绿色发电经济效益的同时,实现节能减排的社会效益
阅读本文需要
2 分钟

2023年2月15日,为保证瓜州干河口200兆瓦光伏项目按期并网,酒汇公司在瓜州干河口第五风电场会议室召开项目推进会,集团公司党委委员、副总经理田红出席会议并讲话。

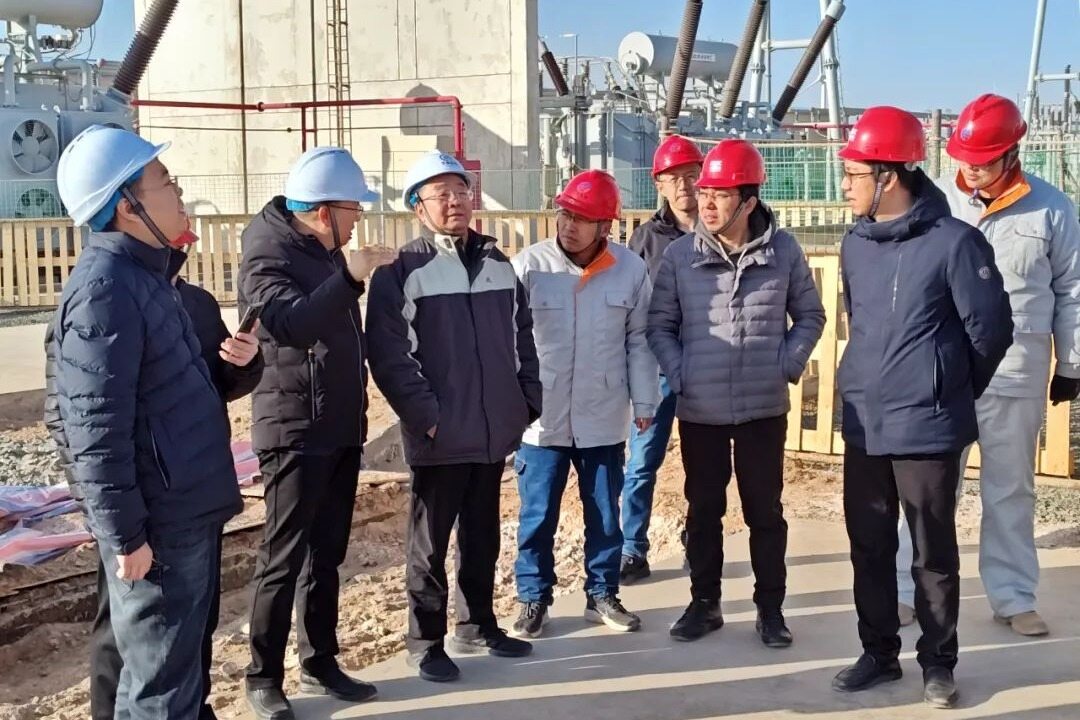

会前,田红深入施工现场,先后查看了光伏场区、升压站扩建区及项目配套储能系统施工情况,详细了解了现场人员数量、施工进度、安全环保管理等情况,并做了具体要求。

会上,各参建单位项目负责人汇报了项目建设进度、安全管理、以及加快项目建设进度的相关措施。田红指出,此次召开专题推进会的主要目的是深入分析项目建设当前存在的问题,高效协调解决问题,齐心尽力加快项目建设进度,按期完成项目全容量并网投运目标。

田红强调,一是当前瓜州干河口200MW光伏项目组件安装、升压站调试试验进度滞后,是制约项目全容量并网发电的重要因素,总包单位要加快组件到货进度,增加组件安装人员数量。尽快协调试验单位入场。二是现场施工作业面多,各参建单位要加强施工组织,保证施工安全,倒排工期计划,分解到每日进行落实。三是干河口200MW光伏项目是重点建设项目,各单位管理人员要把全容量并网节点目标放在首位,在保证安全的前提下,积极沟通,高效配合,务必保证项目顺利并网发电。

会议最后,华北电力设计院聂恒宽院长及其它总部领导对于瓜州干河口200MW项目按期完成并网目标作了表态发言。

公司党委书记、董事长王家学,党委委员、副总经理沈聪,集团公司运营与考核评价部,华北电力设计院、大唐华研监理等参建单位总部领导、项目负责人参加会议。(转载请注明见道网www.seetao.com)见道网工程栏目编辑/贺玉婷

评论

相关文章

企业宣传

新能源动力收入翻番:多元动力筑底 潍柴动力新能源转型加速突破

03-29

企业宣传

荣耀时刻!徐工荣获行业TOP50“年度推荐新能源智能解决方案”奖

03-29

企业宣传

ESIE 2026看点十足,禾迈展台值得率先打卡!(文末送礼)

03-29

企业宣传

得益于采用丝杠驱动的新型微型直线滑动平台,在极小空间内亦可实现卓越性能

03-23

企业宣传

3D打印机用黏土建造房屋

03-19

企业宣传

深培强基铸党性 笃行政绩勇担当 ——华电燃料物流陕西分公司双学融合赋能高质量发展

03-17

收藏
评论
分享

找回密码

获取验证码
确定
