企业宣传
好消息! 滇中新能源事业部老路梁子66兆瓦风电项目首台风机顺利吊装完成
见道网 2023-03-27 17:30
  • 该项目位于永善县伍寨乡的山地上,海拔3000米至3100米,规划安装11台单机容量6兆瓦风电机组,总装机容量为66兆瓦
  • 下一步,该项目将继续统筹推进,加大监管力度,按照安全第一、稳字当头、稳中求进、突出重点,确保全投、能干尽干、能快尽快工作总基调
阅读本文需要
4 分钟

2023年3月25日,大唐云南公司滇中新能源事业部老路梁子66兆瓦风电项目首台风机顺利吊装完成,为项目按期投产奠定坚实基础。

该项目位于永善县伍寨乡的山地上,海拔3000米至3100米,规划安装11台单机容量6兆瓦风电机组,总装机容量为66兆瓦。

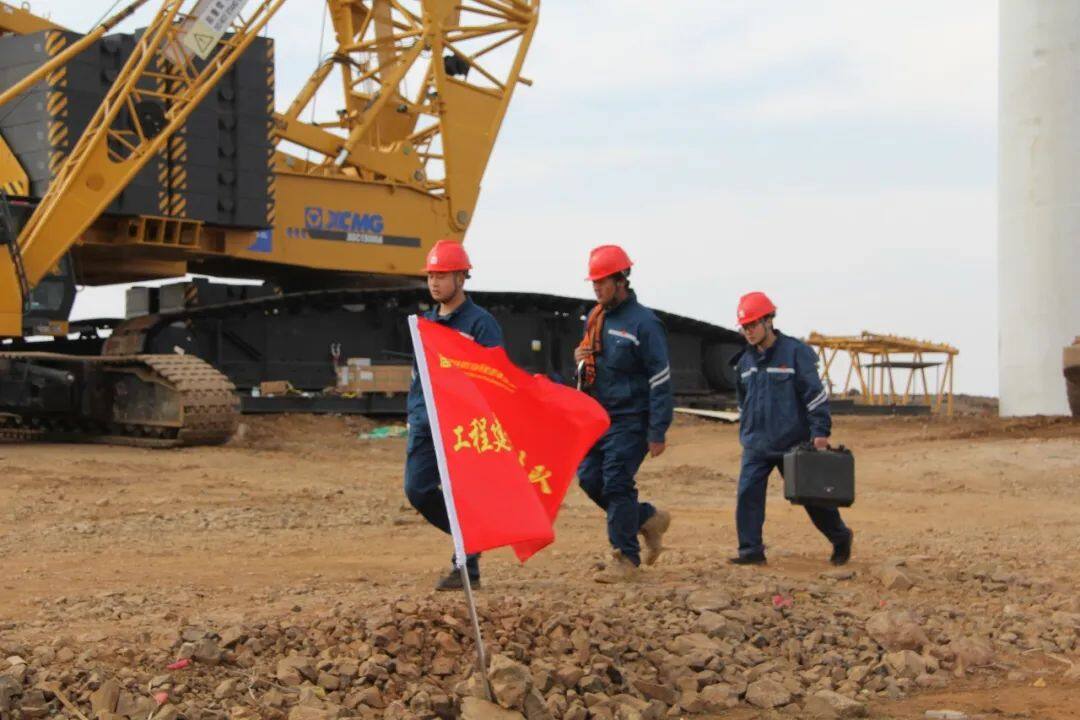

该项目开工建设以来,滇中新能源事业部充分发挥党委把方向、管大局、保落实作用,党委成员下沉一线,蹲点督导做表率,成立工程建设青年突击队,最大化释放党建引领+效应。项目部在工程推进的各个重要环节破题攻关,全力推进项目前期手续办理,确保项目依法合规。

该项目开工后疫情反复,项目部积极主动作为,加强协调与服务,畅通建材运输渠道,助力工程项目顺利施工。水泥、钢筋作为项目建设的重要材料,受疫情影响,多地实行交通管制,建材运输受限,严重制约了项目建设。项目部积极与地方政府沟通,采取点对点、专人送货、专人对接,接送人员全程监督,送货司机不下车、不与他人接触,对工人和运输的车辆实行闭环的管理,保障了各类原材料的运输,确保疫情期间,生产建设不停滞。

风机基础浇筑期间,正处于严寒的冬季,气温常常处于零度以下,严重影响风机混凝土浇筑。项目部每天组织各参建单位召开研讨会,商量下步工作怎么推进。经过多次讨论,集思广益,最终定下方案,做好搅拌设备的保养工作,确保设备不结冰,随时可以启用,对搅拌用水进行加热,用温水搅拌混凝土。风机基础浇筑完成后,用毛毡覆盖,做好保温养护,防止混凝土基础被冻坏。项目部仅用56天就克服了寒冷天气的影响,完成11台风机基础浇筑,完成重要工程节点,为项目顺利建成奠定坚实基础。

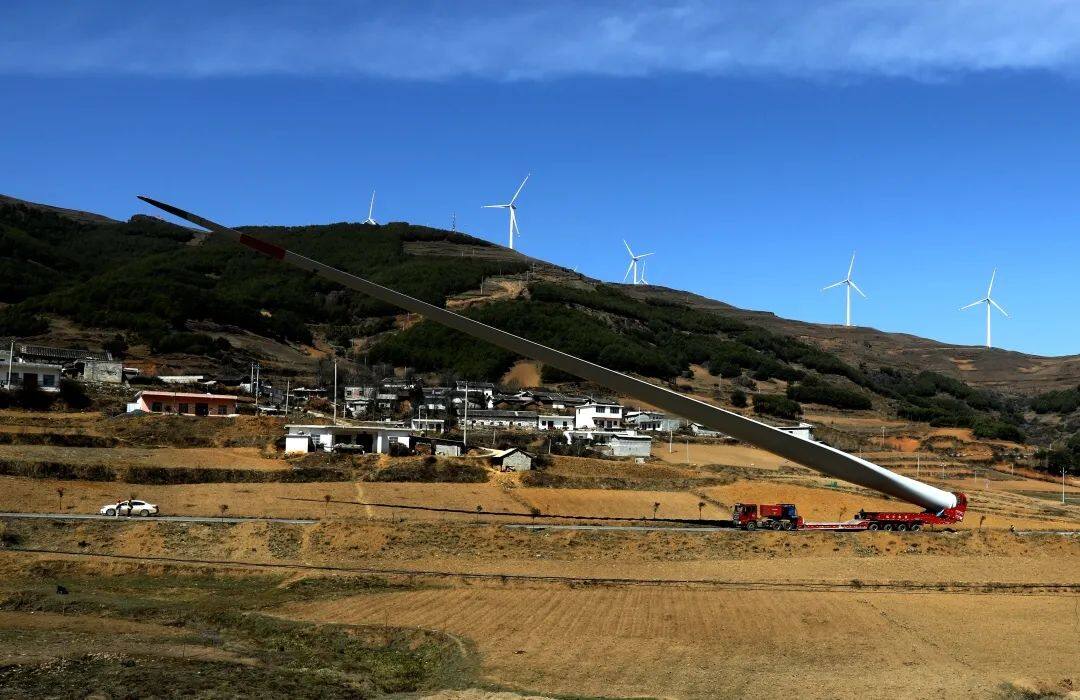

该项目位于高海拔地区,进场道路达70公里,途经三镇十村,坡度陡、路面窄、弯道多、居民用电线路错综复杂,大部件运输面临路障、空障等巨大挑战。该事业部指定专人与沿途居民沟通,向他们解释路改、扩建带来的便利,线路改造替换了老线旧线,用电更安全。在项目部人员的多次劝说下,周边居民同意改造施工;同时,项目部积极与当地相关职能部门沟通,在他们的支持下,全力推进路改进度。路改顺利完成,既方便了项目大部件运输,同时为巩固拓展脱贫攻坚成果及助力乡村振兴建设起到了积极作用。

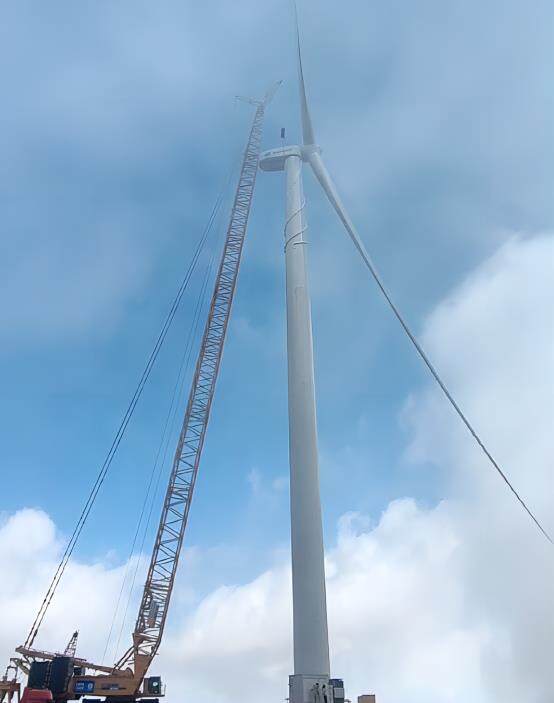

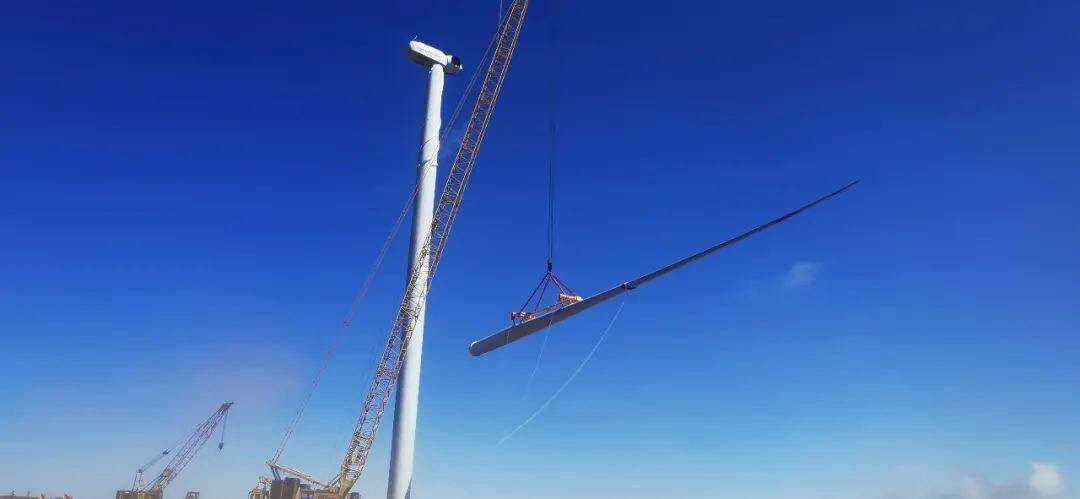

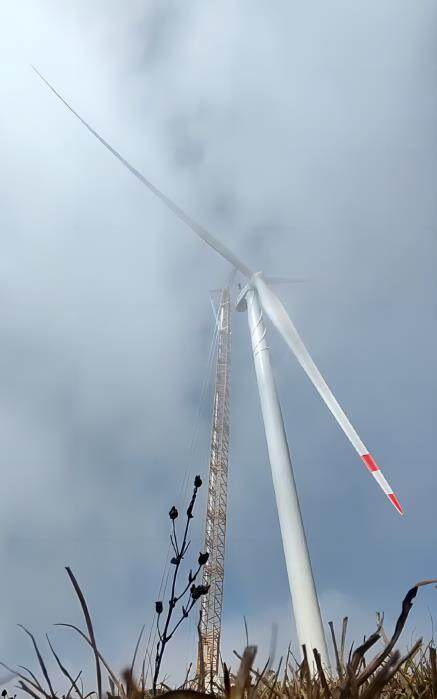

该项目轮毂中心距地高度110米、单支叶片长度94.5米,当前正值风季,要在百米高空吊装上百吨的设备,工程建设面临难度大、吊装条件苛刻和有效施工窗口期极短等重重困难。风一大,雾一大,危险就大了,我们必须要精准抓住每天仅有的小风时段,按计划确保安全高效的完成各项工作。该项目负责人表示。为确保吊装任务顺利完成,该事业部高度重视、周密部署,多措并举,成立专班指定专人,全力保障各施工环节有效对接。因时因势解锁单叶片吊装方案,迎风面更小极大程度避免了侧向载荷超出吊车的抗侧向能力,高效顺利完成首台风机吊装。

下一步,该项目将继续统筹推进,加大监管力度,按照安全第一、稳字当头、稳中求进、突出重点,确保全投、能干尽干、能快尽快工作总基调,以两不超三个零为导向,合理利用吊装窗口期,全力推进风机吊装,确保工程任务务期必成,为云南公司2023年实现三个一百万和第四个翻番两大目标作出新的更大贡献。(转载请注明见道网www.seetao.com)见道网工程栏目编辑/何玉蓉

评论

相关文章

企业宣传

《阪东皮带小课堂》第三集 | 皮带产生裂纹的原因及注意事项

8小时前

企业宣传

山西省委常委、大同市委书记卢东亮一行到山东重工调研

1天前

企业宣传

丹佛斯同中广核新能源签署20年购电协议,为其海盐园区购买可再生能源电力

1天前

企业宣传

深圳罗田水库至铁岗水库输水隧洞工程:构建高效输水新通道

1天前

企业宣传

山推重磅亮相巴西工程机械展会

1天前

企业宣传

加强思想政治引领 凝聚高质量发展机械工业 | 柳工承办中国机械政研会第十一次会员大会

2天前

收藏
评论
分享

找回密码

获取验证码
确定
