华电云南区域怒江老窝农光互补光伏电站二期实现全容量投产发电
见道网 2023-07-03 08:39
  • 项目装机容量25兆瓦,概算投资1.37亿元
  • 该项目建成后将为怒江提供清洁能源,改善当地的用电状况
阅读本文需要
2 分钟

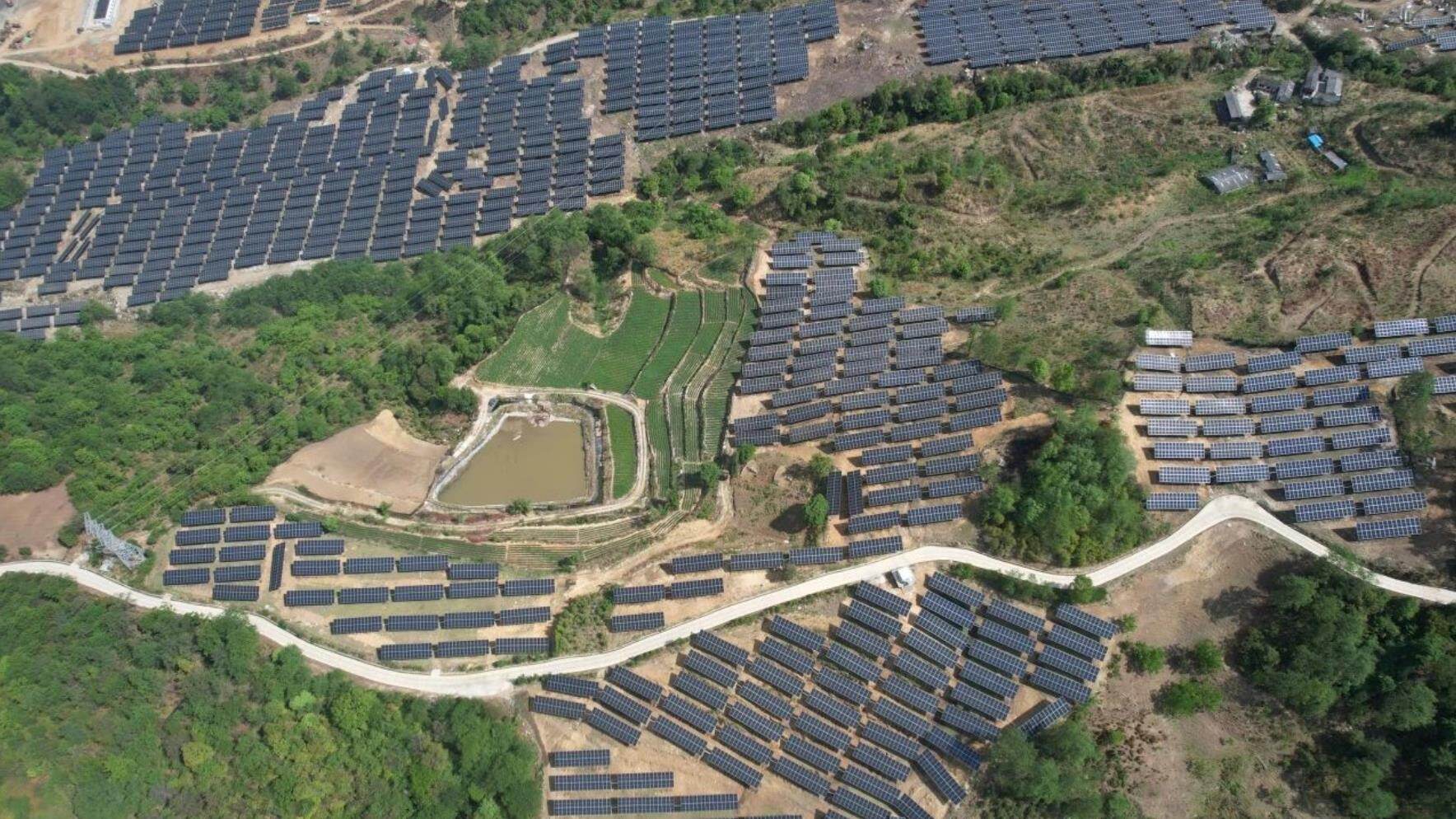

2023年6月30日,华电云南区域泸水老窝农光互补光伏电站二期(25MW)项目全容量并网发电。本项目装机容量25兆瓦,概算投资1.37亿元,投产后年上网电量为4314.55万千瓦时,每年可节约标煤约1.31万吨,相应每年可减少二氧化硫6.9吨,氮氧化合物7.72吨,二氧化碳3.59万吨,烟尘1.38吨,节约淡水5.22万立方米。

该项目于2023年5月23日列入《云南省 2023 年新能源项目投产计划清单》中,6月28日才取得云南电网有限责任公司关于项目接入系统方案的意见。为保证项目6·30投产目标,项目公司(泸水华电新能源开发有限公司)精心组织,咬定目标不放松,成立并网突击队,按小时安排工作计划,每日梳理工作进度,确保各项工作如期推进。

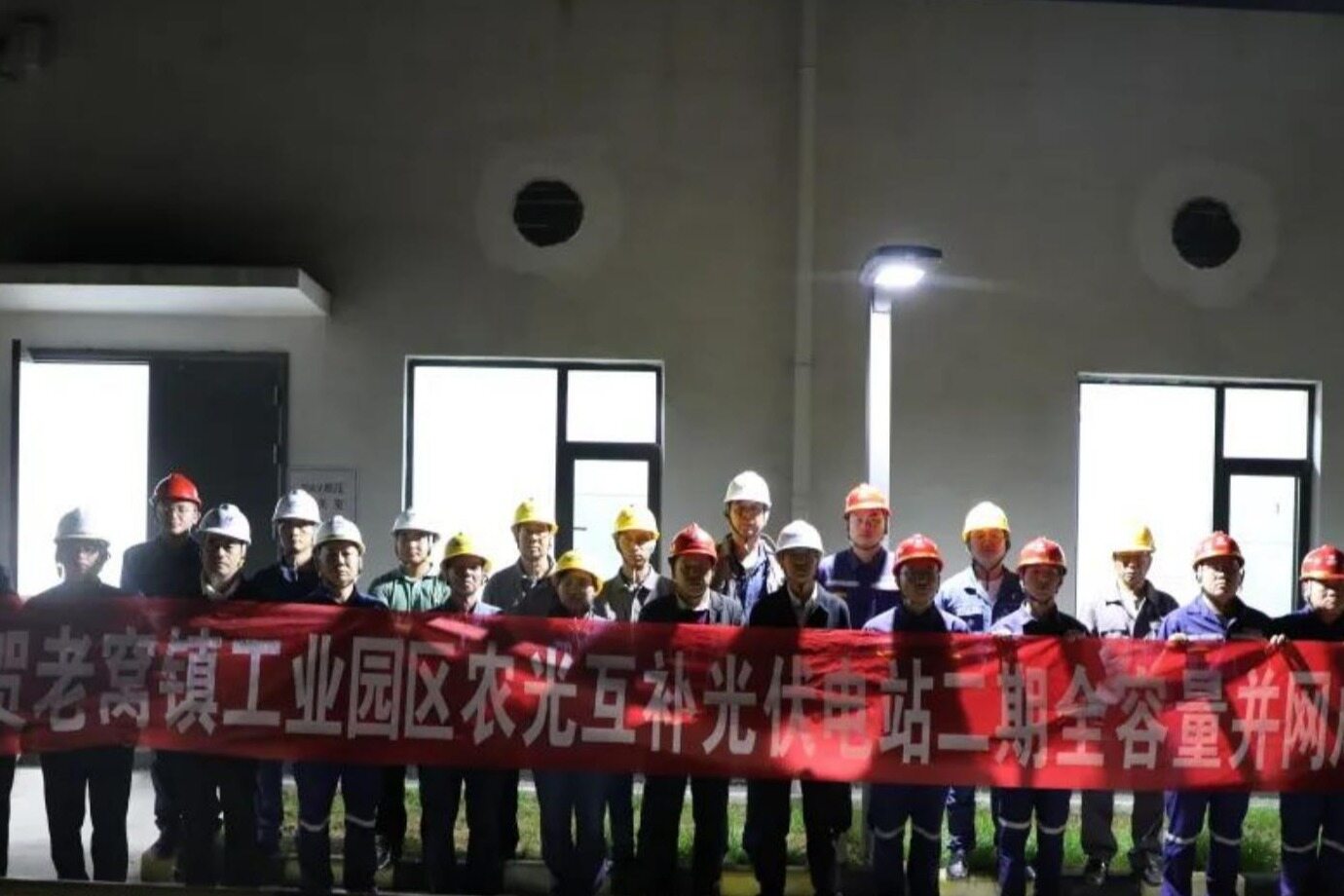

在各参建单位的共同努力下及省网公司、怒江州供电局的积极配合下,在不足3天的时间内,创造了取得接入系统方案意见当天就完成项目并网协议签订、一天内完成项目并网调度协议签订并同时取得新设备投运申请批复三项壮举,把一切不可能变为可能,为项目保投产工作奠定了坚实基础。

项目的投产,有效促进了怒江州电力保供、环境保护、经济发展和乡村振兴四大效益高度统一融合,为今后发展新能源项目,实现巩固脱贫成果,有效衔接乡村振兴,具有示范带头作用。(转载请注明见道网www.seetao.com)见道网机械栏目编辑/邢文涛
