新疆能源集团新能源研究院承建昌吉国投奇台180万风光氢储一体化项目一期一标段首台风机塔筒吊装顺利开工
见道网 2023-12-05 14:08
  • 该项目位于奇台县五马场乡,项目总装机容量100兆瓦,安装15台单机容量6.7兆瓦风力发电机组
  • 该风电场建成后,将进一步增强新能源研究院风电设备安装经验,助力当地构建更加清洁、低碳、安全、高效的能源体系
阅读本文需要
2 分钟

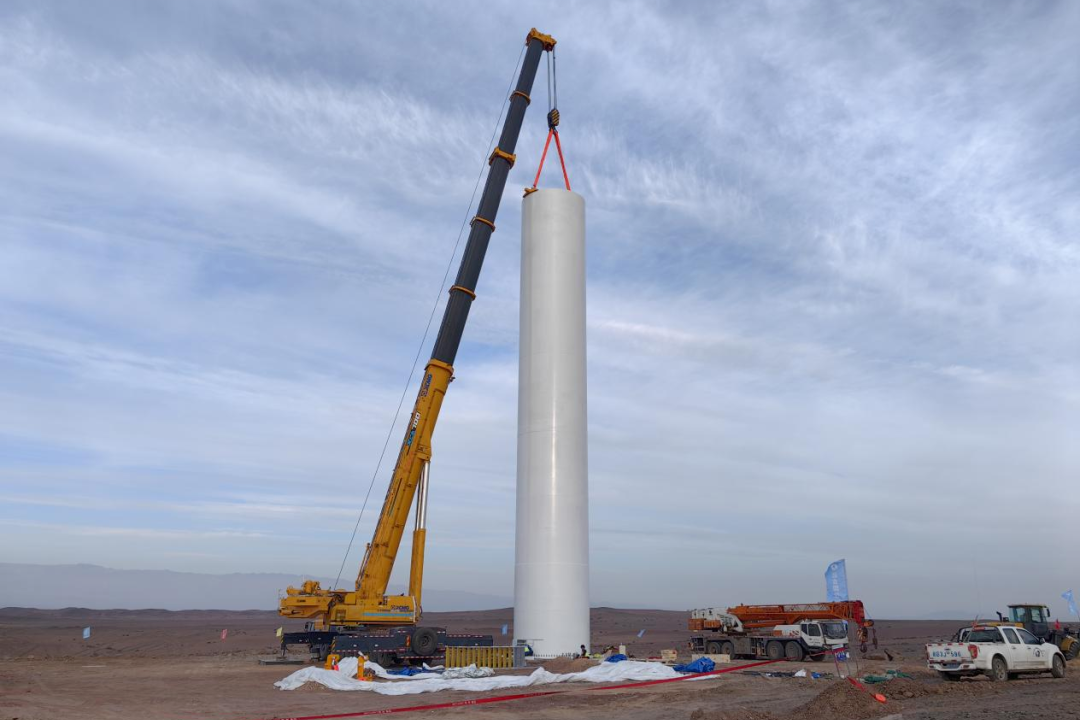

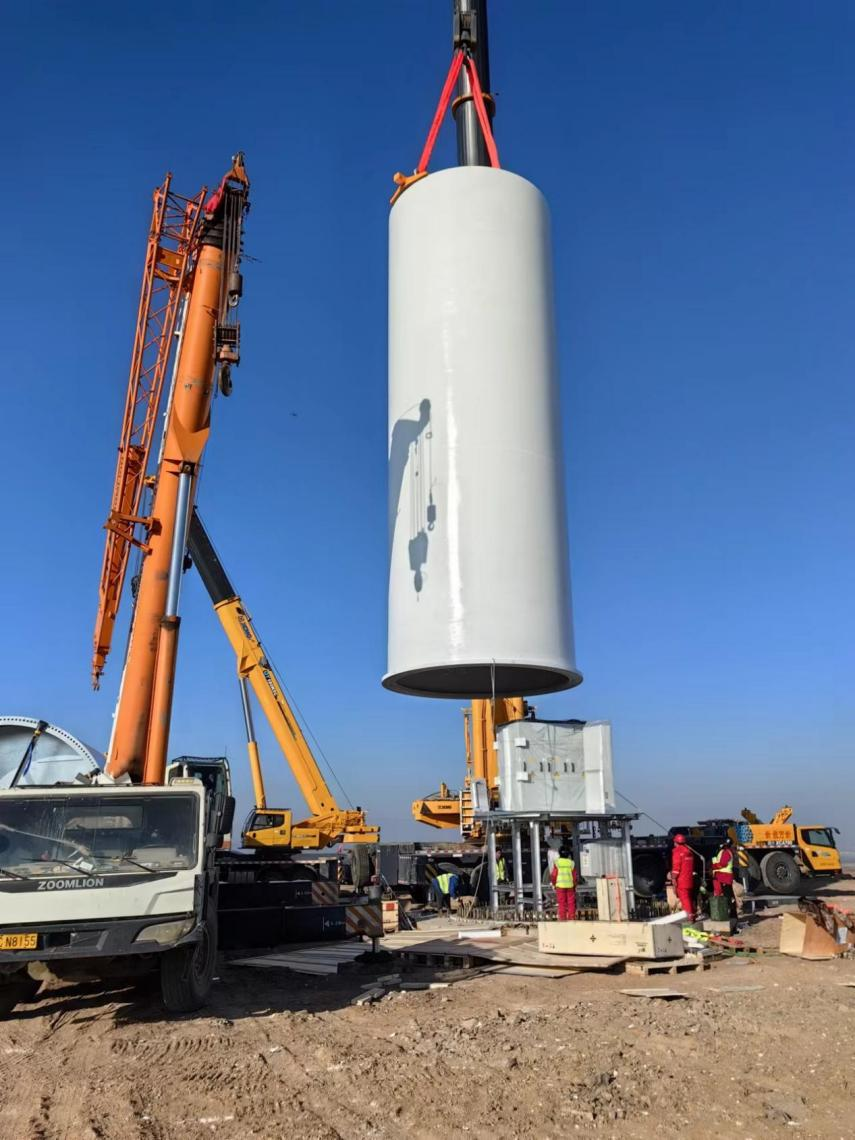

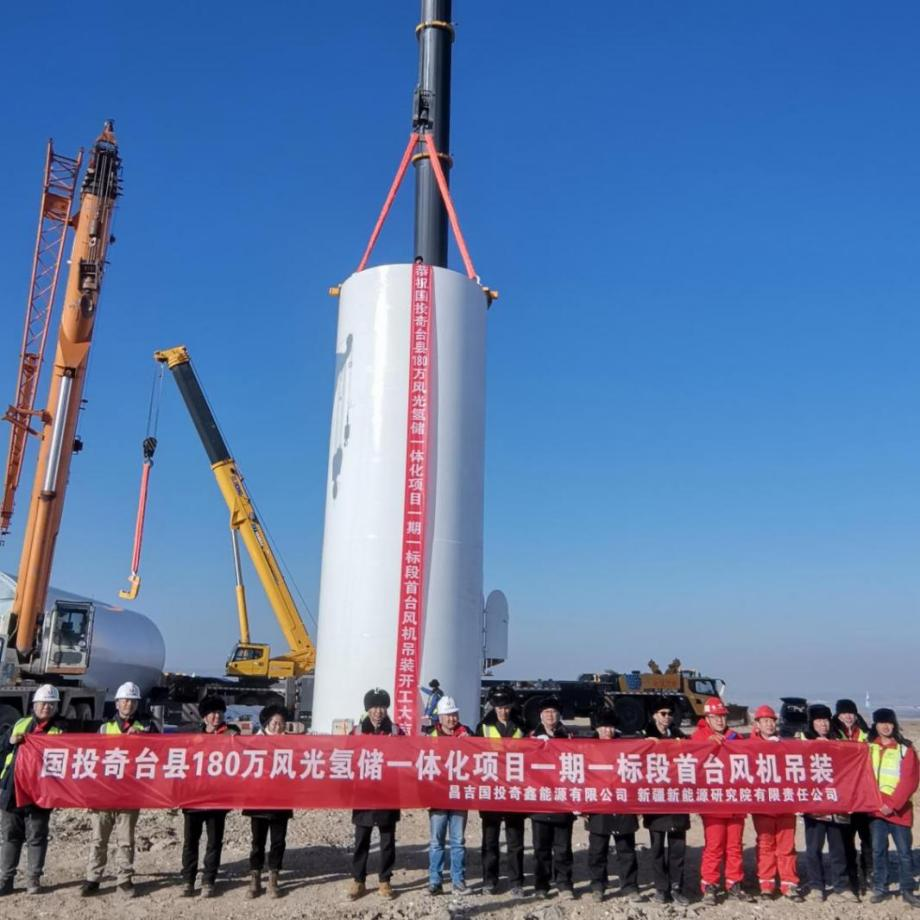

年末将至,新能源研究院锚定全年目标,全力奋战。近日,随着首台风机一、二节塔筒的精准对接,由新能源研究院承建的昌吉国投奇台180万千瓦风光氢储一体化项目一标段10万千瓦风电EPC总承包项目工程首台风机塔筒吊装顺利开工。

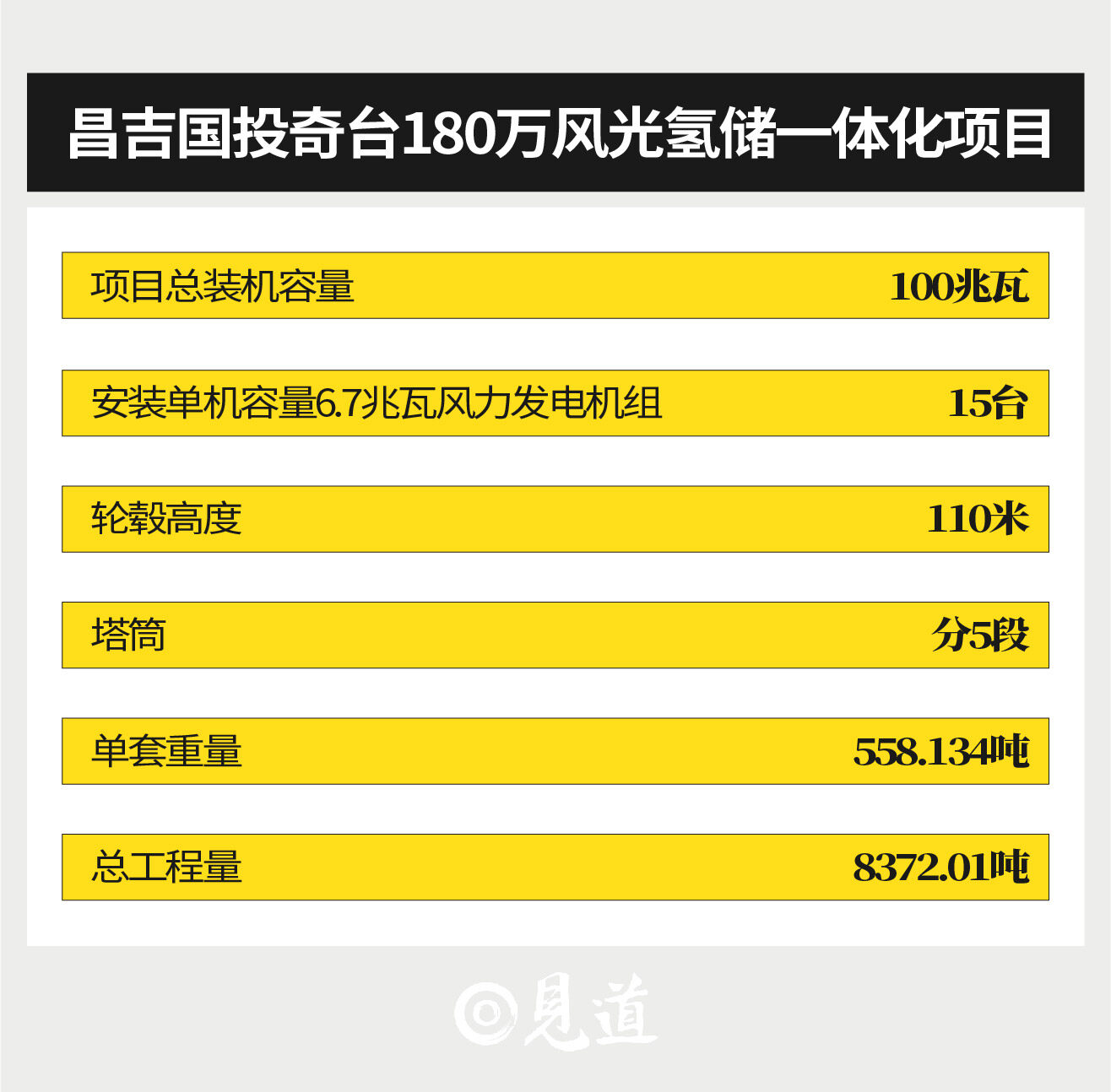

该项目位于奇台县五马场乡,项目总装机容量100兆瓦,安装15台单机容量6.7兆瓦风力发电机组,轮毂高度110米,塔筒分5段,单套重量为558.134吨,总工程量为8372.01吨。2024年1月中旬15台风机将全部完成1至2节32.72米的塔筒安装,2024年8月底完成15台风机全部安装工作。该风电场建成后,将进一步增强新能源研究院风电设备安装经验,助力当地构建更加清洁、低碳、安全、高效的能源体系。

新能源研究院高度重视该项目建设,为确保本次风机吊装任务安全高效进行,新能源研究院项目部自首台风机基础浇筑以来,超前策划、精心组织,成立工程建设工作组,多次召开专题会议,研究编制专项吊装施工方案,选派3名技术骨干常驻项目现场,明确分工、压实责任,从“优质、创新、绿色、效益、数字、廉洁”六个维度抓好工程建设;同时,抓牢项目施工全过程安全管理,迎难而上,积极应对风沙、严寒等影响吊装工作的不利因素,坚决克服侥幸心理和麻痹思想,严格落实集团公司安全生产要求,着力打造安全文明工程施工环境,确保项目安全、高效、有序推进。

首台风机塔筒的顺利吊装,极大增强了项目全体人员的信心。今后,新能源研究院将继续团结一致、攻坚克难,抓安全、保质量、抢进度,以高度的责任心和使命感,确保完成项目建设工作,为集团公司高质量发展作出积极贡献。(此文出自见道官网:www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网战略栏目编辑/许生鹏


评论

相关文章

风电

Nordseecluster项目埃姆斯黑文港奠基,德国最大海上风电建设启航

1天前

风电

中国海上风电迈向深远海:三峡青岛3000MW项目刷新全球离岸距离纪录

1天前

风电

风电龙头斥资189亿布局氢氨醇,金风科技内蒙古项目引领新能源跨界浪潮

3天前

风电

爱尔兰启动37GW海上风电计划,打造欧洲清洁能源新基地

3天前

风电

风电领跑中国能源转型,未来五年出口将显著增长

6天前

风电

海峡群岛风电开发潜力巨大,有望为英法百万家庭供电

6天前

收藏
评论
分享

找回密码

获取验证码
确定
