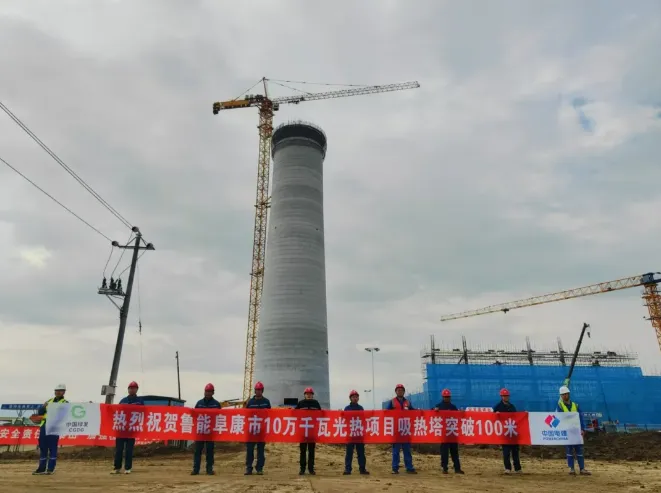

近日,绿发阜康鲁能 100 万千瓦多能互补项目迎来关键进展。作为该项目重要子项目的阜康市 10 万千瓦光热项目,其核心工程吸热塔成功浇筑至 100.5 米高度,首次突破百米大关。这一重要节点的达成,为后续设备安装与调试工作赢得了宝贵时间,也标志着项目建设进入全新阶段。

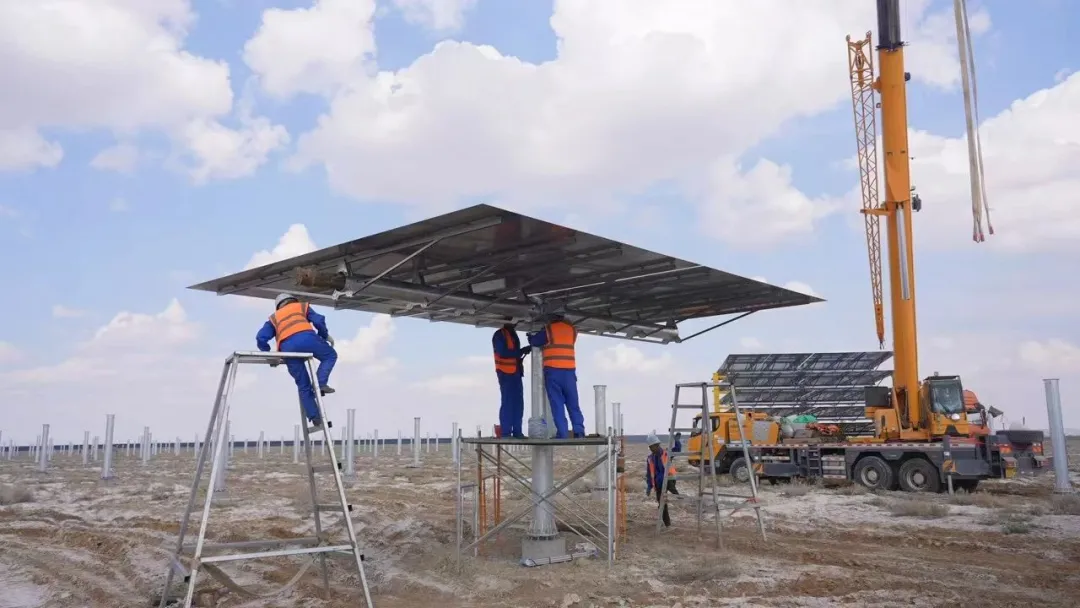

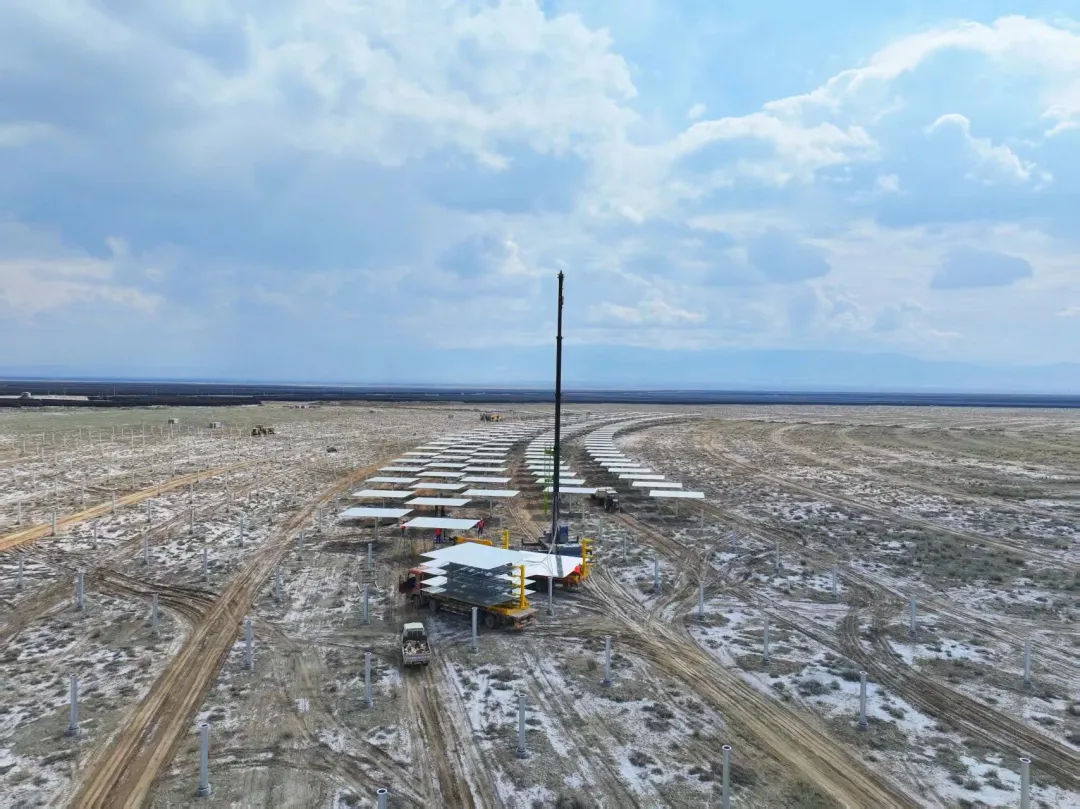

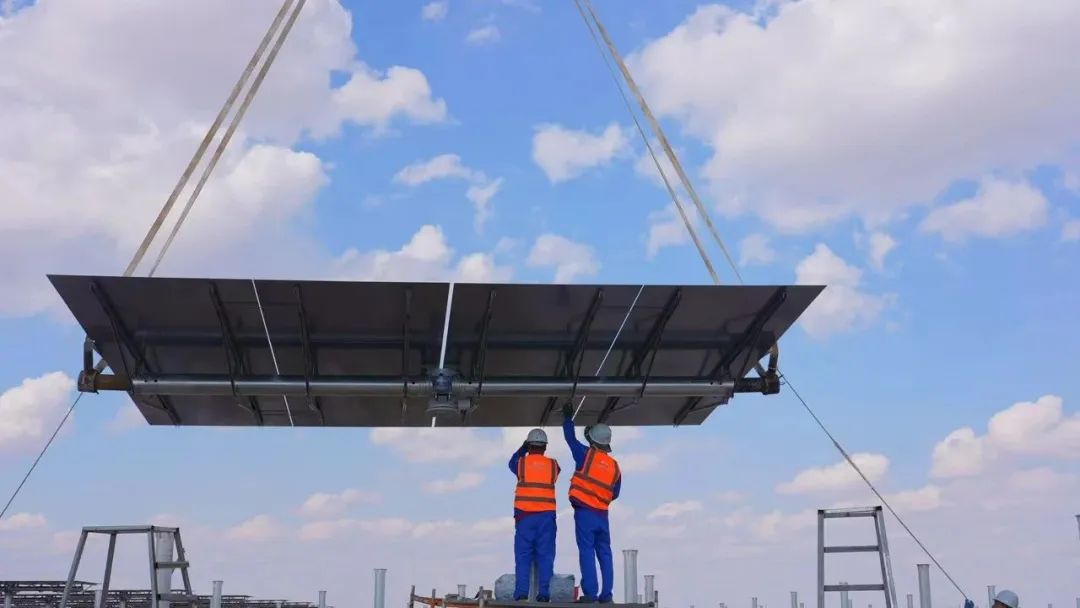

五一假期期间,项目现场呈现一派热火朝天的繁忙景象。全体工作人员坚守岗位、轮班值守,以高度的责任感和使命感,全力保障施工工序无缝衔接、高效推进,为项目按期完工提供了坚实保障。

根据施工计划,吸热塔将于 6 月 19 日完成结构封顶;7 月 5 日主厂房封顶;7 月 19 日熔炉储罐罐体安装完毕;7 月 27 日完成水压试验;7 月 15 日定日镜场安装工作也将全面结束,整个项目预计于 10 月底实现并网发电。

鲁能阜康市多能互补项目意义非凡,作为阜康市 1 亿千瓦级光伏产业园暨环保新材料科技研发生产基地的龙头项目,它采用 “配套储能推进路径” 创新模式,总投资约 60 亿元,涵盖 90 万千瓦光伏发电项目与 10 万千瓦光热发电项目。其中,光热发电系统储热时长可达 8 小时,每年可支持电网调峰 135 次,对于优化能源结构、提升电力供应稳定性、推动区域绿色能源发展具有重要战略价值 。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网战略栏目编辑/尹世乾
