10月28日,中国水电四局承建的雅砻江孟底沟水电站成功实现大江截流。截流仪式在坝址上游举行,标志着该电站正式转入大坝主体施工阶段,工程建设迈出关键一步。中国水电四局党委书记、董事长庞旭参加仪式并讲话。

庞旭在发言中表示,成功截流标志着工程建设取得了重要阶段性胜利,在后续任务和挑战中,中国水电四局将进一步锚定目标、坚定信心,在雅砻江公司的坚强领导下,切实发挥好牵头方的“头雁”引领作用,不断深化“总承包统筹、全专业协同、全过程穿透”的管理优势,努力将施工“攻坚期”转化为提质增效的“黄金期”,为雅砻江流域水风光一体化清洁能源基地建设注入更强劲的动力,为实现“双碳”目标、保障能源安全贡献四局的智慧和力量!

孟底沟水电站是雅砻江中游“一库七级”开发的第5个梯级电站,是 “十四五”期间雅砻江中游水电开发的战略支撑项目,在国家能源发展战略中占据重要地位。电站总装机容量达240万千瓦,年发电量预计可达104亿千瓦时,其挡水建筑物采用技术难度高、承载能力强的混凝土双曲拱坝,最大坝高达到201米。中国水电四局作为牵头方,以联合体形式中标雅砻江孟底沟水电站大坝工程设计施工总承包,同时也承担电站导流洞工程上游标和左岸场内交通及自然边坡防治工程等施工任务。

大江截流是水电工程建设的关键环节。为确保截流目标顺利实现,中国水电四局项目管理团队科学组织、精心施工,提前2个月完成导流洞过流节点目标,为截流创造了有利条件。

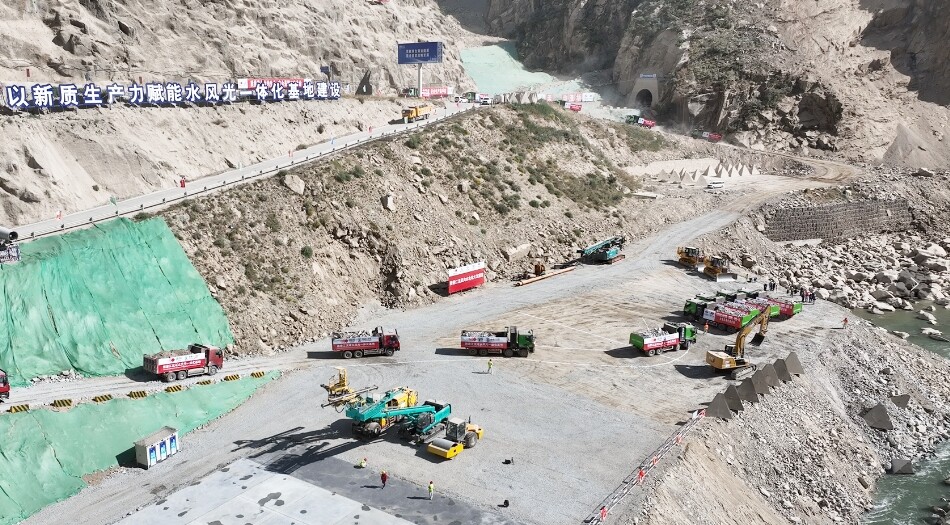

面对截流过程中流量大、流速快的挑战,中国水电四局采用“单戗立堵、从左岸向右岸单向进占”的先进方案,共投入各类施工设备80余台(套)。值得一提的是,为深入践行“双碳”理念,项目管理团队专门配备了20台新能源自卸车,在降低碳排放的同时,也提升了施工效率。

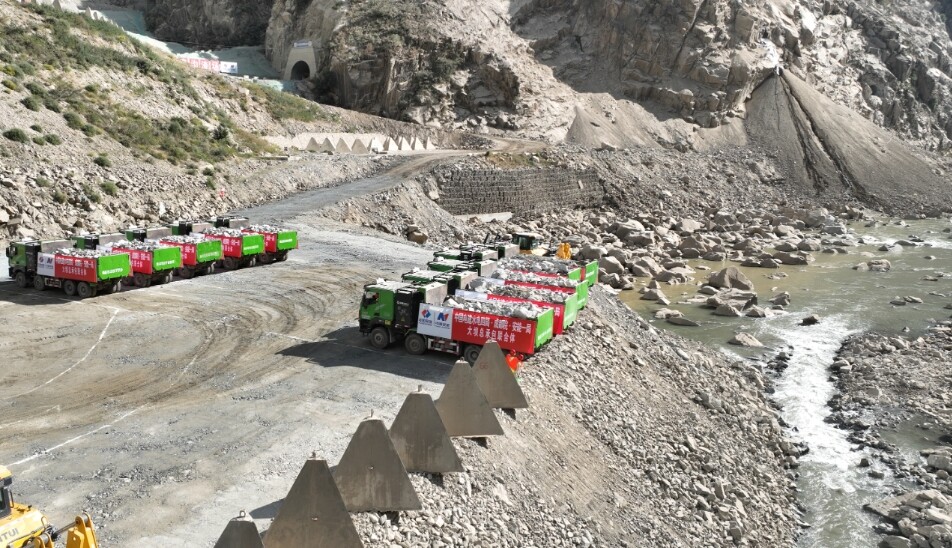

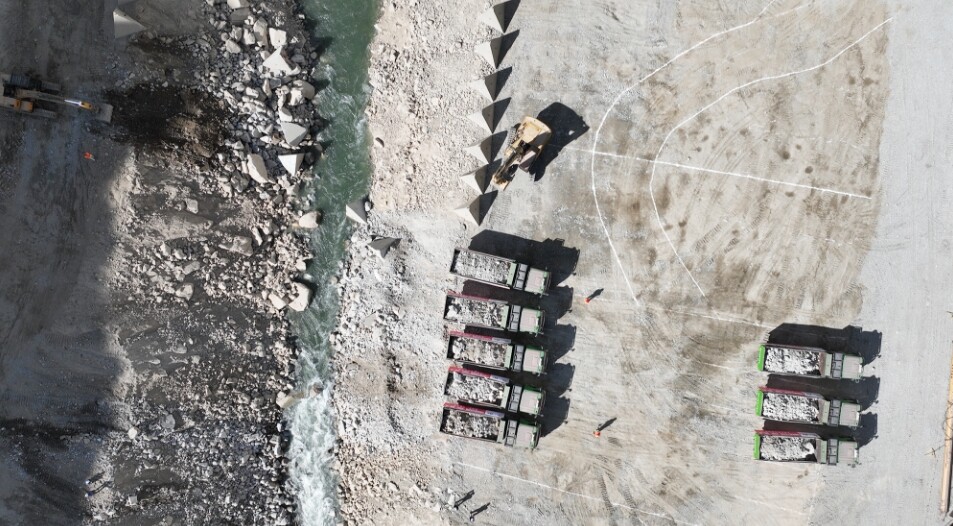

针对龙口段流速大的特点,中国水电四局在工程建设中创新采用在导流洞下游修筑分流丁坝的技术措施,有效降低了截流难度。在备战阶段,项目部备料充足,备料系数达1.8,各类石料、钢筋石笼、合金网兜等物资储备到位。特别准备的150个10至20吨混凝土四面体作为“镇水重器”,在龙口合龙的关键阶段发挥了决定性作用。

据悉,孟底沟水电站是雅砻江流域在建最大的水电项目,也是雅砻江流域水风光一体化基地雅中项目群的支撑电源,占雅中项目群水电规划装机的40%,能够为电网提供更大的容量支撑,可带动自身规模1.6倍的风光新能源开发。电站计划2031年首台机组发电,2032年全部机组投产发电。建成后,每年可节约标准煤约313.6万吨,减少二氧化碳排放约827.8万吨,为“双碳”目标实现注入强劲动力。
