长江沿岸铁路集团四川有限公司发来表扬信
见道网 2025-12-04 17:11
  • 中铁十局圆满完成成渝中线铁路资阳段500kV高压线迁改攻坚任务,获业主表扬。该工程为全线扫清关键障碍,助力成渝“一小时通勤圈”建设迈出坚实一步
  • 克服地形复杂、阴雨连绵等难题,成渝中线铁路资阳段最关键的500kV洪遂线迁改告捷。项目团队攻坚克难,为这条国家战略大通道的后续建设铺平了道路
阅读本文需要
2 分钟

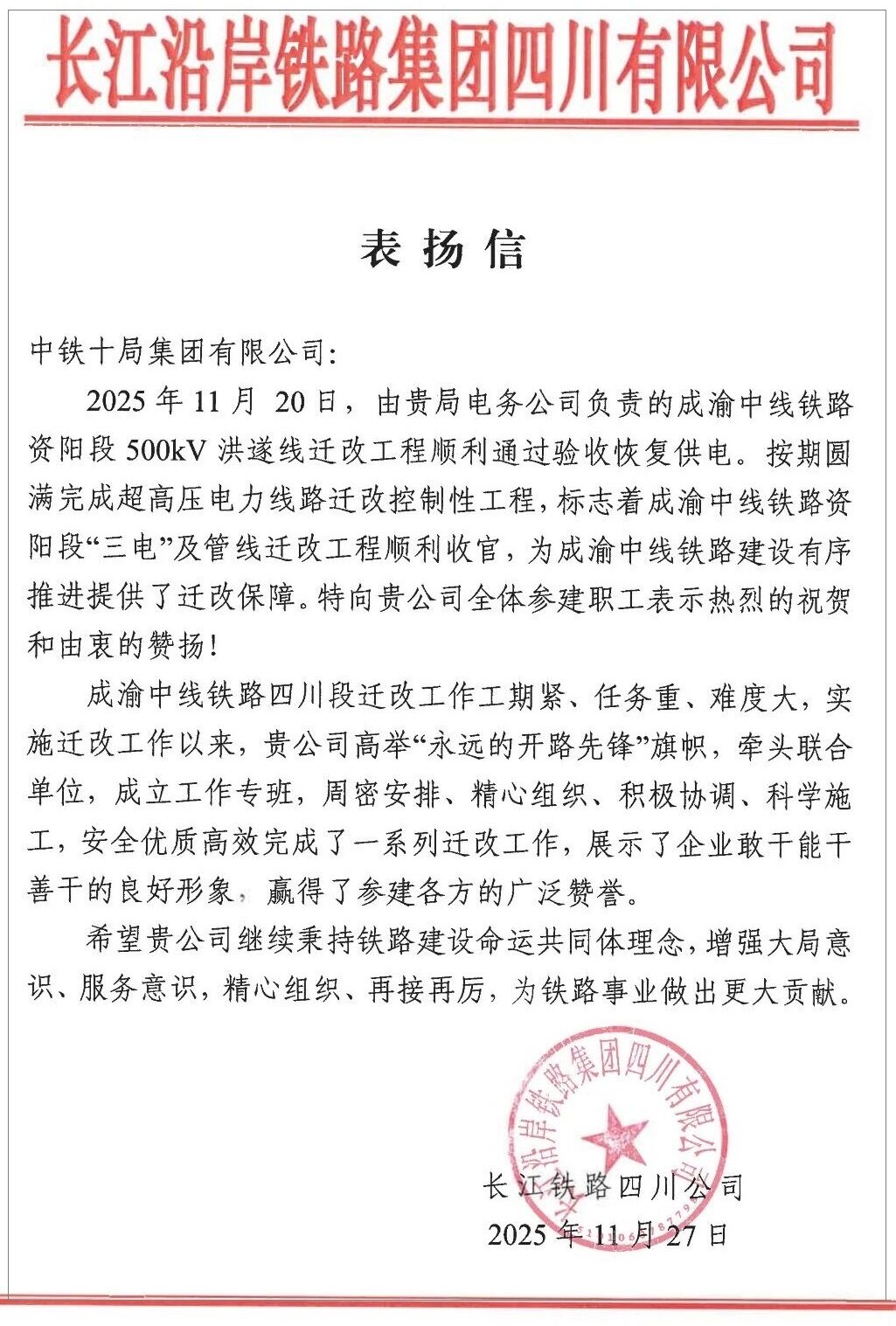

日前,由中铁十局电务公司承建的成渝中线铁路资阳段500kV洪遂线迁改工程顺利通过验收并恢复供电,标志着成渝中线铁路资阳段“三电”及管道迁改工程顺利收官,为后续主体工程建设扫清了关键障碍。长江沿岸铁路集团四川有限公司发来表扬信,向全体参建职工表示热烈祝贺。

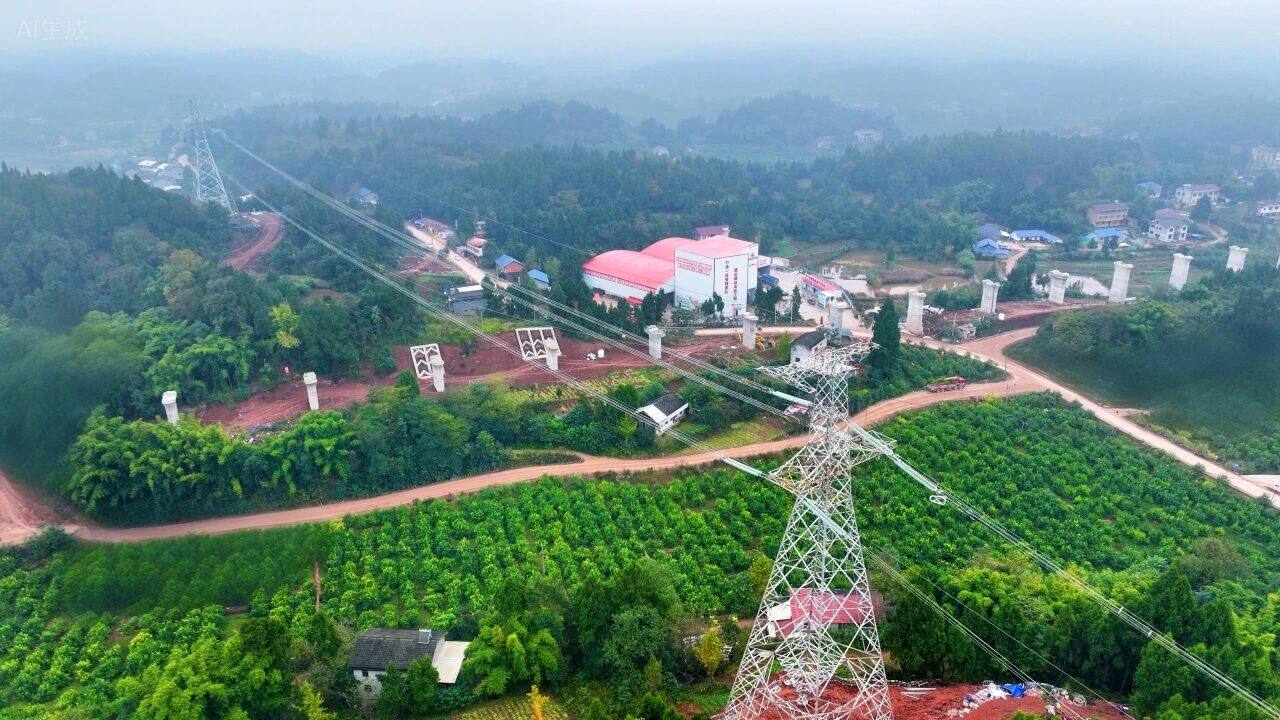

成渝中线铁路资阳段500kV洪遂线迁改工程位于四川省资阳市安岳县,与成渝中线铁路交叉。本次迁改内容包括新建2基耐张塔、新建单回架空线路0.322公里(导线采用4×JL/G1A-400/35钢芯铝绞线,地线采用两根72芯OPGW-120复合光缆),并对原路径约5.31公里导地线弧垂进行调整

此次迁改区域地形复杂、作业面狭窄,施工期间又逢连续阴雨天气,导致机械布置、材料运输困难重重。同时,调整弧垂段跨越2条110kV线路及多条配电线路,施工安全风险高。为应对这些难题,项目部提前谋划、周密部署,积极与产权单位沟通,加快方案设计与审批进程。施工期间,管理人员全程驻守现场,及时处置各类突发情况,确保迁改施工顺利推进并按时恢复供电。最终,通过高效的组织与全体参建人员的共同努力,500kV洪遂线迁改工程于11月20日顺利完工。

作为国家“十四五”规划重点工程,成渝中线高铁建成后,将与现有线路共同构建连接成都与重庆的“黄金走廊”,推动双城迈入“一小时通勤圈”,进一步促进两地产业互补、资源互通与经济互动。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网企业宣传栏目编辑/杨美玲

评论

相关文章

企业宣传

igus推出新型工程塑料滚珠轴承,为无尘室带来更高安全性

6小时前

企业宣传

高质量发展这五年!以奋斗作笔,绘就雪域高原发展新画卷

7小时前

企业宣传

李汉阳率队走访德国罗罗动力系统公司 双方合作再添关键成果

13小时前

企业宣传

里程碑时刻!潍柴商船重油辅机销量突破1000台并发布全系列应急机组产品

13小时前

企业宣传

丹佛斯亮相2025年中国国际海事会展,以创新技术驱动船舶行业绿色转型

1天前

企业宣传

山推设备交付山东电厂,专业服务诠释品质承诺

1天前

收藏
评论
分享

找回密码

获取验证码
确定
