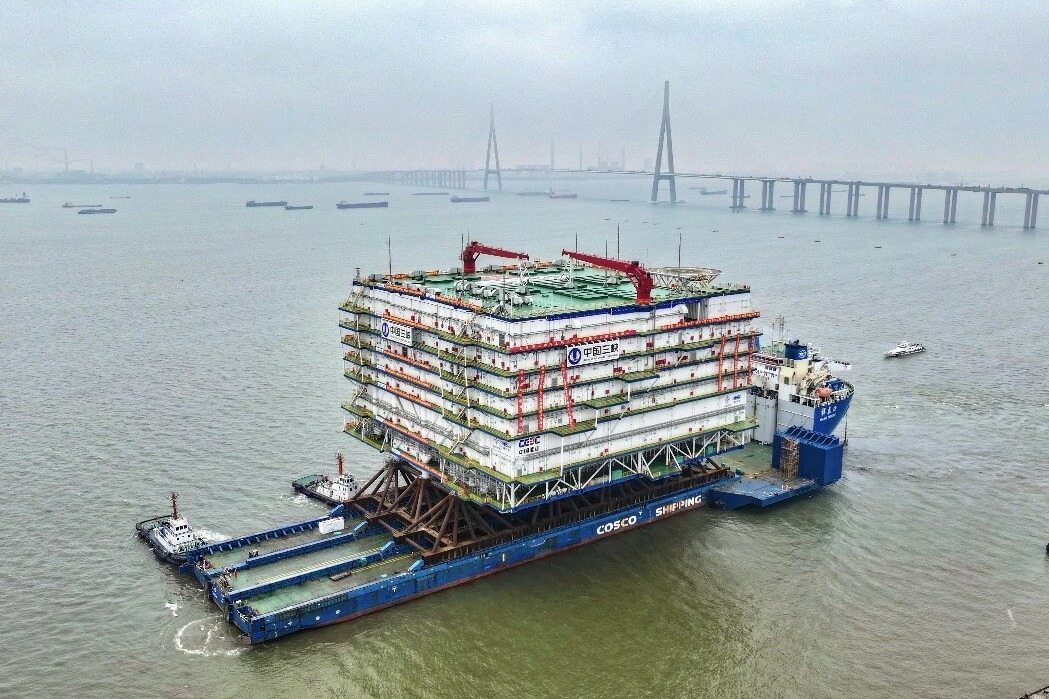

2026年5月27日,全球规模领先的海上换流站海风之心,从江苏南通振华码头正式启航,运往广东阳江海域。该设备抵达后,将落户三峡阳江青洲五、七期海上风电场并完成安装投用。
刷新全球纪录

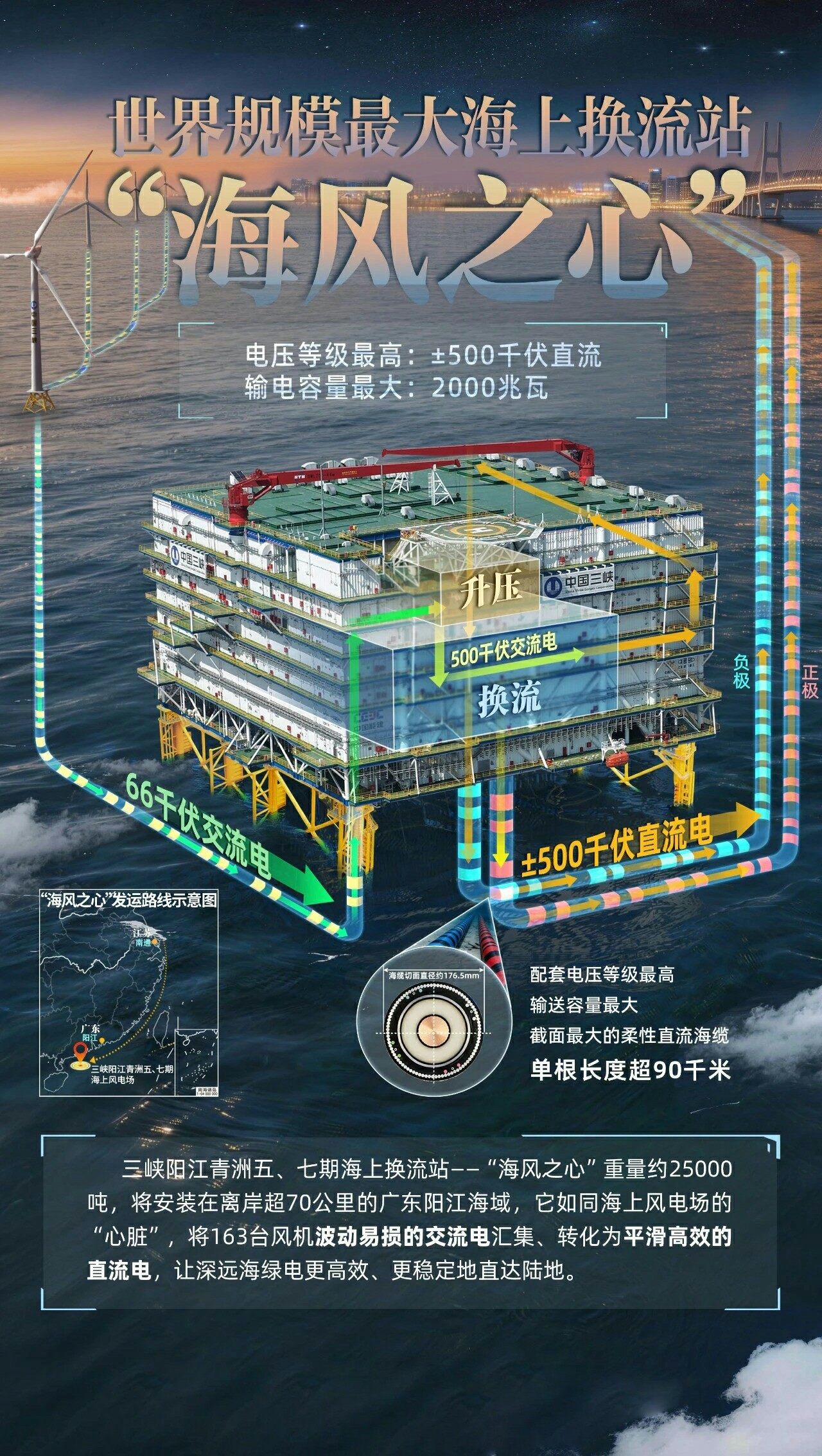

作为全球电压等级最高、输电容量最大的海上风电柔性直流换流站,海风之心的顺利建成,标志着中国海上风电正式迈入超高压直流输电新阶段,为深远海风电开发打造了可复制、可推广的标准化技术范式。该设备是全球首个±500千伏、200万千瓦级海上柔性直流换流站,体量规模庞大,总长85.5米、宽82.5米、高44米,占地面积堪比标准足球场,高度约为15层居民楼,整体重量达2.5万吨。

技术创新突破

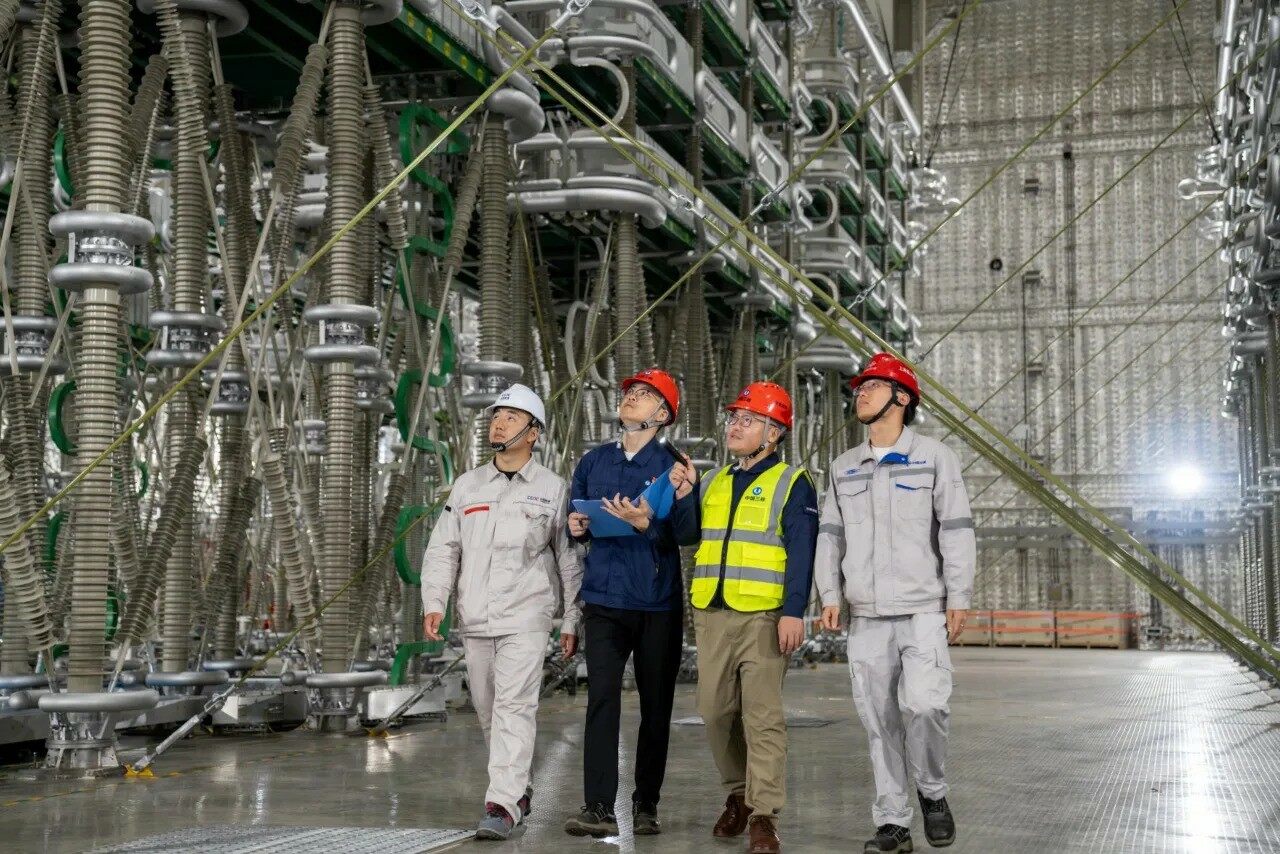

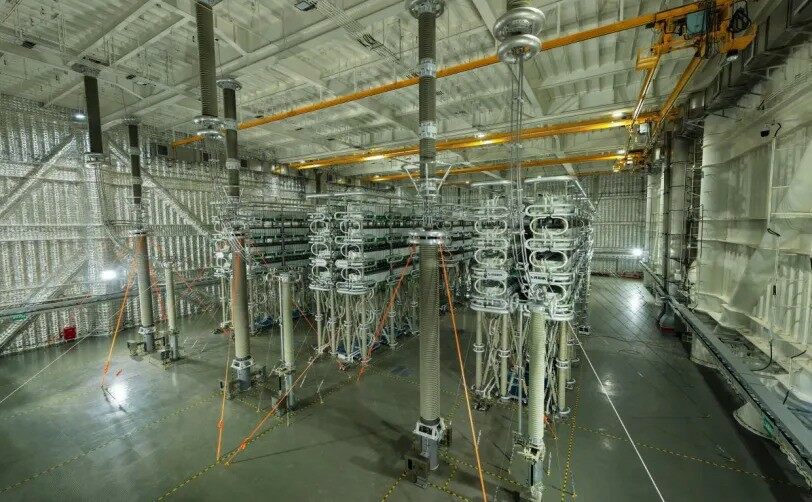

据三峡集团广东分公司项目负责人杨斌介绍,海风之心搭载国内首创集约化送出系统。在严苛的空间与重量限制下,通过紧凑化设计集成电气、暖通、消防等各类精密设备,可集中收纳两座风电场163台风机产生的电能,完成升压换流作业,有效缩减工程整体成本,节约海域使用面积。
深远海风电开发的核心难题,是海上电能高效稳定输送。而海风之心相当于海上风电场的核心心脏,可将风机产出的66千伏交流电,转换为±500千伏高压直流电。依托柔性直流输电技术,每年可输送约60亿千瓦时清洁电能,且电能损耗较传统交流输电降低60%,输电效率大幅提升,为深远海风电规模化开发筑牢技术根基。

针对海上高盐雾、高湿度的恶劣作业环境,设备完成全方位强化升级。同时搭配无人化、智能化运维模式,落地远程集控、分级诊断、片区运维、专业检修一体化管控体系,显著提升风电项目运维管理效率。据了解,海风之心将开启1090海里的海上航程,预计一周后抵达离岸超70公里的三峡阳江青洲五、七期风电场。项目团队将采用成熟的浮托安装工艺,实现陆地预制上部组块与海上导管架的精准对接安装。关键词:海上换流站、清洁能源、柔性输电

杨斌表示,后续团队将紧扣三峡集团海上风电发展战略,紧盯项目关键工序,压实工作责任、强化多方协同,保质保量、安全有序推进后续施工建设工作。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网风电栏目编辑/公紫薇
