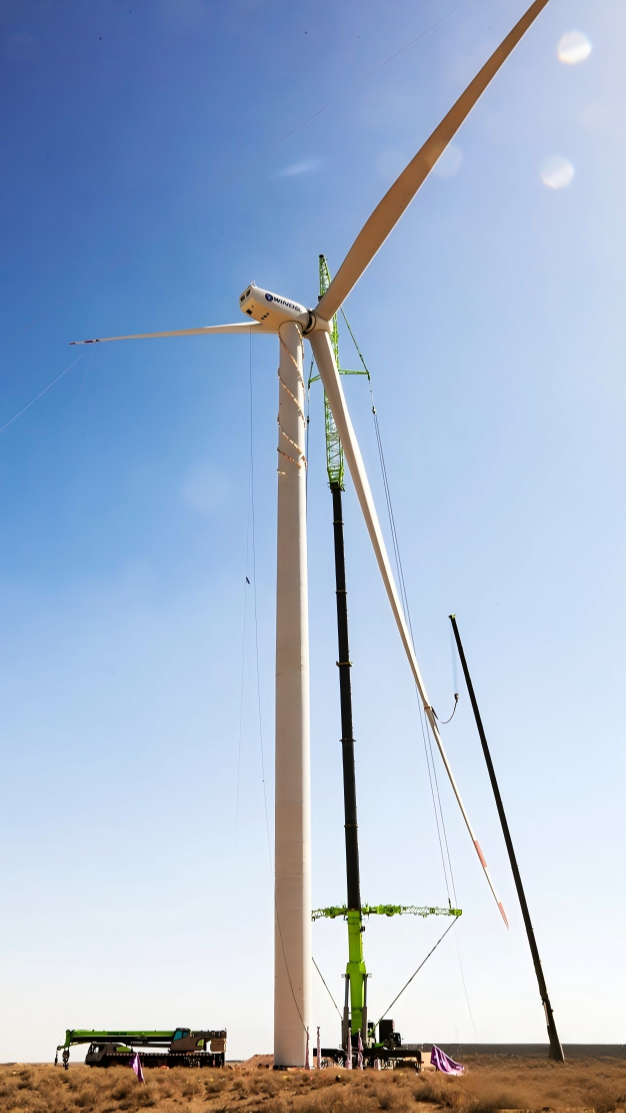

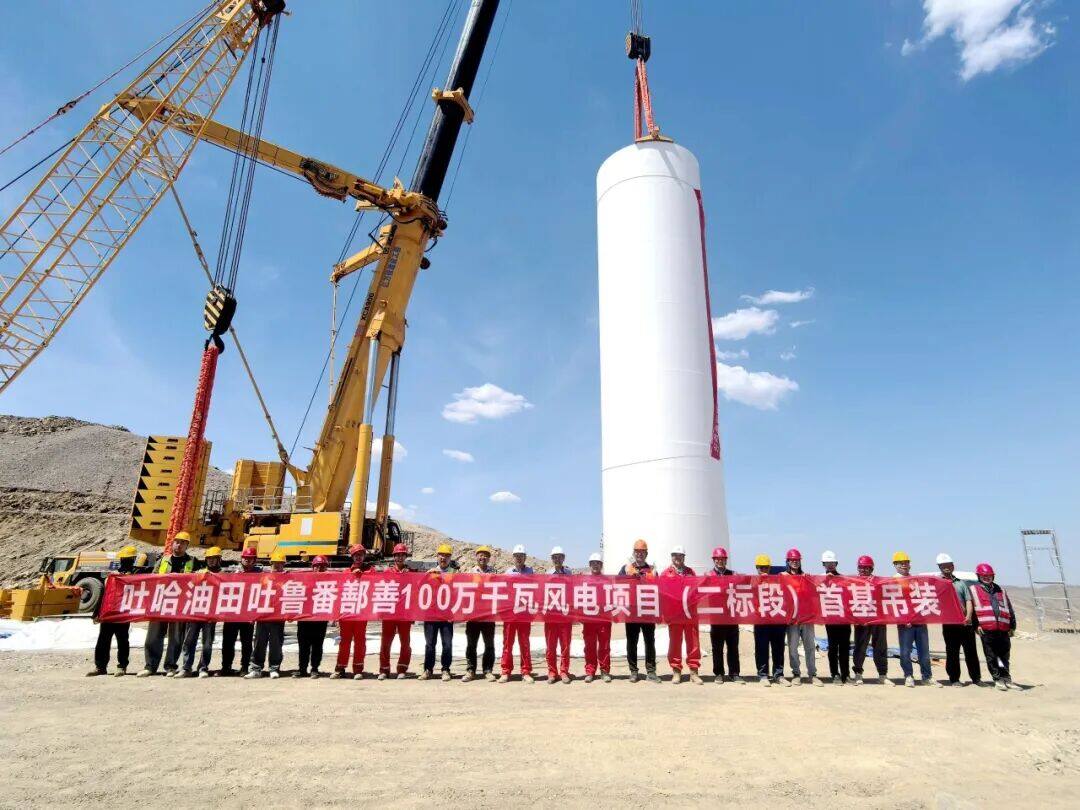

6月的吐鲁番盆地热浪滚滚,而在鄯善县广袤的戈壁深处,一场关乎绿色转型的战役正悄然打响。随着起重机的巨臂缓缓挥动,一台单机容量6.25兆瓦的风机机组开始精准对接,这不仅是钢铁与技术的较量,更是油田人向新能源进军吹响的冲锋号。油田首个百万千瓦级清洁能源项目——吐鲁番鄯善100万千瓦风电项目,终于迎来了首台风机吊装的历史性时刻,标志着工程建设从地下基础转入空中组装的全新阶段。

首吊告捷破瓶颈
此次吊装作业位于5号风电规划区,是整个项目建设的咽喉之战。首台风机吊装周期预计7至10天,其成功启动不仅验证了施工方案的可行性,更打通了后续批量吊装的关键通道,破解了项目当前的阶段性瓶颈。目前,三大场区正同步施工、协同攻坚,整体进度平稳可控,所有关键节点均在掌握之中。

风场筑基超九成
在风机安装触及云端之前,地面基础工作早已铺开。数据显示,160座吊装平台已全部完工,为庞然大物们提供了坚实的落脚点。风机基础开挖已完成151个,施工进度达94.4%。与此同时,风机基础混凝土浇筑已完成54座,完成率33.7%,垫层浇筑、锚栓笼安装及钢筋绑扎等工序正如流水线般有序推进,确保每一座塔筒都能稳稳扎根戈壁。

配套工程齐提速
除了风电机组,配套设施建设也在争分夺秒。作为调节电源的重要一环,10万千瓦电化学储能系统土建已近尾声,40个电池舱基础已完成浇筑20个,20个储能箱变基础完成8个,各工序无缝衔接,静待设备进场。同时,220千伏风电汇集站施工全面加速,SVG基础浇筑完成90%,GIS基础浇筑完成75%,全站基础施工计划于6月底全部完工,届时将为源源不断的绿电外送提供坚强保障。关键词:新能源资讯、风电、吐哈油田
该项目总装机100万千瓦,建成投运后年发电量可达16.69亿千瓦时,每年可节约标准煤约50.34万吨,减少二氧化碳排放133.89万吨,生态与能源保障效益显著。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网新能源栏目编辑/杨美玲
