从群山到海湾,一条特高压的十二个月攻坚纪实
见道网 2026-07-28 11:55
  • 项目攻克山海复杂工况,成套新技术填补行业空白
  • 山东烟威特高压顺利贯通,构建省内新型电力输送网络
阅读本文需要
2 分钟

渤海湾的浪涛拍打着礁石,鲁东群山的轮廓在热浪中起伏。当钢铁长龙越过山海屏障,一条连接核能与负荷中心的能源大动脉横空出世。在生态与发展的平衡木上,建设者们以创新为笔,写下中国特高压的新注脚。

盛夏七月高温酷暑。2026年7月27日10时16分,最后一段导线牵引完成,国网山东电力建设的烟威1000千伏特高压工程全线贯通。

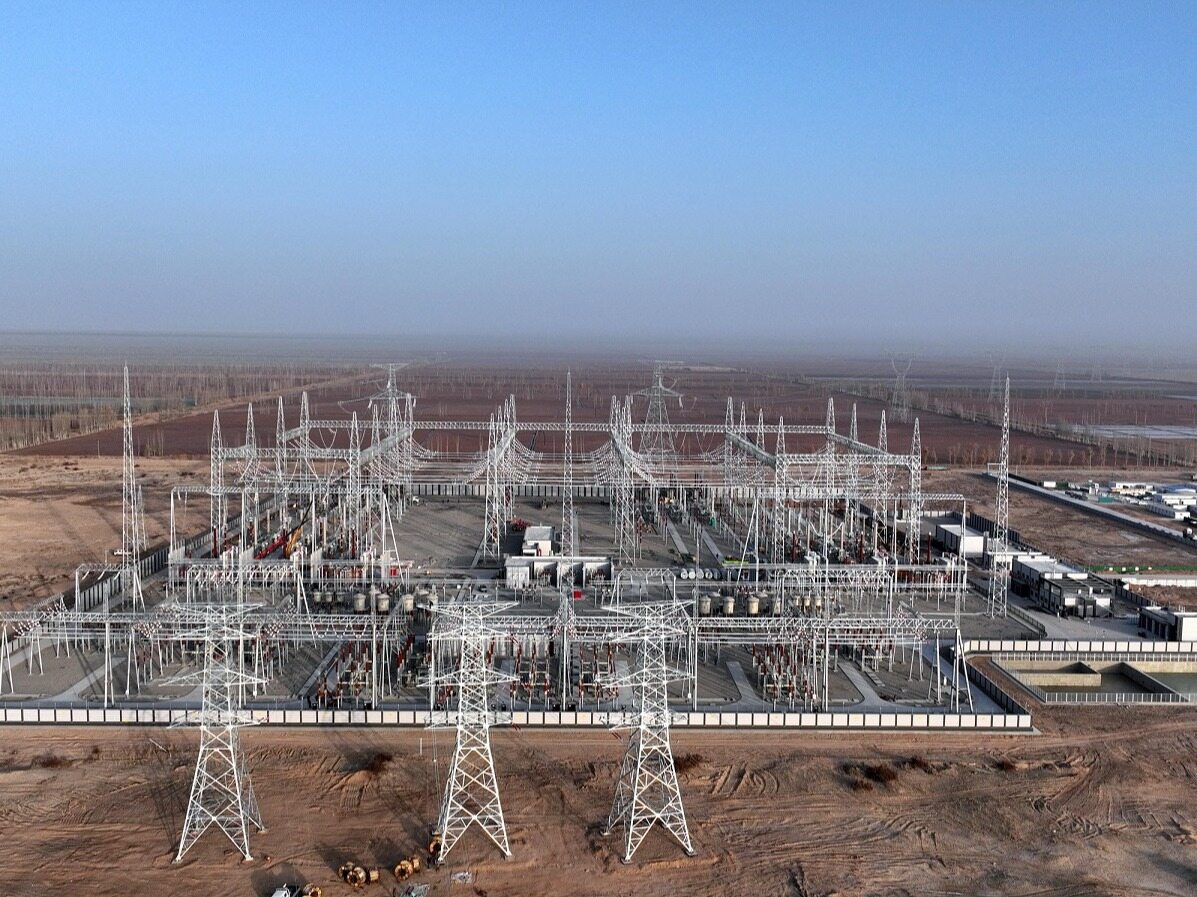

特高压全线贯通

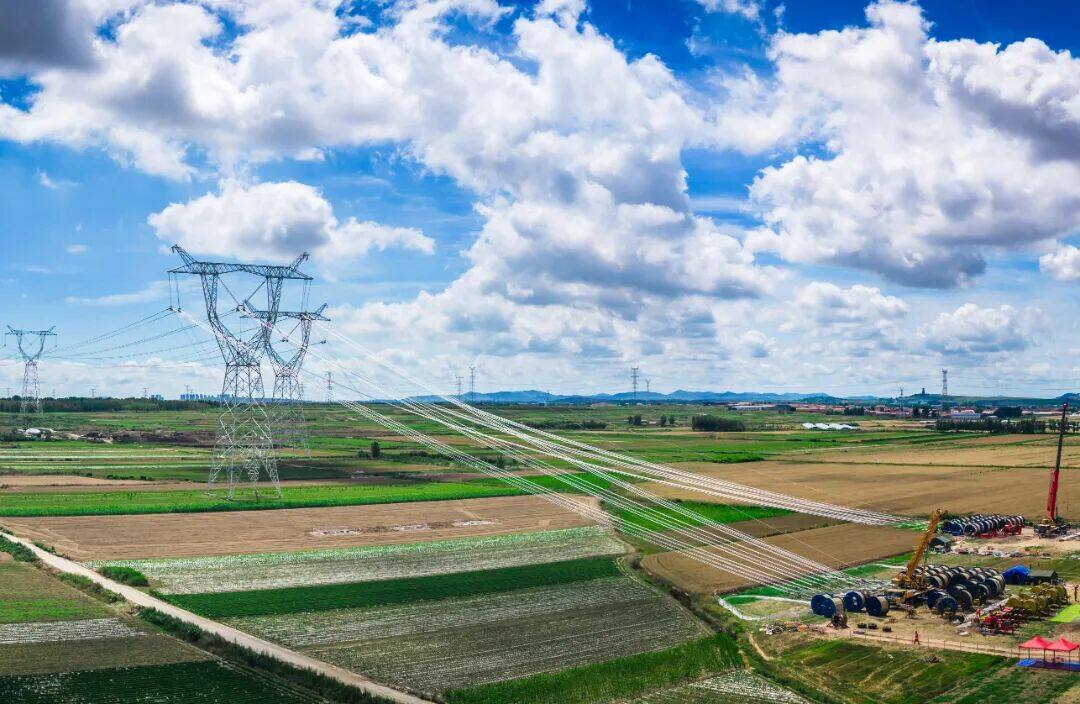

烟威特高压创下多项国内全球首例:全球首条核电直供特高压、省内首个特高压双环网核心工程,也是国内首个山地海域同步施工特高压项目,建成后电网调度更稳定灵活。工程规模庞大,新建1座开关站、扩建2座变电站,线路总长1197千米,铁塔2124基,含山地铁塔822基、海域铁塔17基,覆盖5市19区县。全国多家参建单位协同施工,高峰施工人员超8000人,大型设备百余台,对接外部单位600余家,千余次跨线作业。项目有效工期仅12个月,创下同规模特高压建设最快纪录。

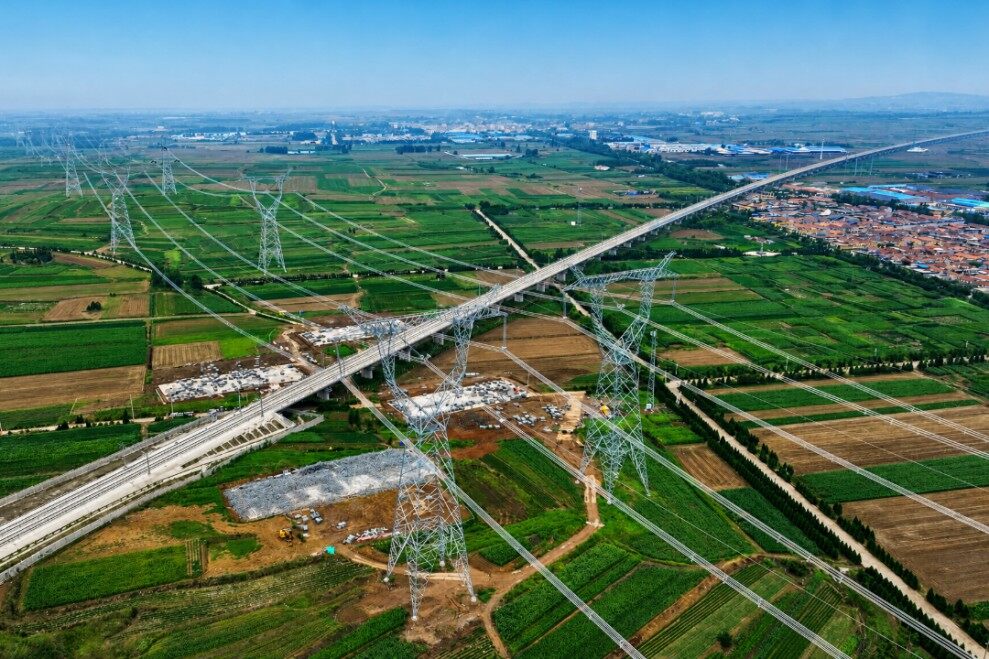

海域施工挑战重重,滩涂地质、盐雾腐蚀、寒冬低温、极端天气带来多重施工阻碍。建设团队创新修路、钻井、保温、防腐施工手段,形成五大专属施工技术体系,补齐国内海域特高压施工技术短板。全线需跨铁路28处、高速37处、上千条电力线路,跨线停电协调难度大。项目依托扁平化管理与平行作业新模式,顺利完成多条主干线路大规模跨线施工。项目推出节点三色预警机制,实现设计、物资、施工、协调六大环节零滞后,常态化调度大件物料,保障三十余万吨设备建材按时供应。

创新攻坚破难题

建设全程落实生态保护要求,普及表土剥离再利用技术,剥离利用率超 95%,施工同步完成植被恢复。4处塔基临近白鹭栖息地,团队依据鸟类迁徙周期错峰施工,避开繁殖期,兼顾工程建设与候鸟保护,打造国网候鸟生态保护样板。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网新基建栏目编辑/公紫薇

评论

相关文章

新基建

戈壁滩上的充电宝和新通道

6小时前

新基建

一条近6900公里的天然气管道,正在改写西非的能源版图

3天前

新基建

河北绿电进京再添新通道!西合营-房山500千伏线路开工

6天前

新基建

世界最大电力心脏启程入浙

07-17

新基建

中国能建西非最大生物质电站落地科特迪瓦

07-17

新基建

山东港口无人技术落地几内亚铁矿枢纽

07-15

收藏
评论
分享

找回密码

获取验证码
确定
