塔城地区额敏县,布尔阔台河上游深山。2026年7月24日,额敏抽水蓄能电站的设计标与供电标同日公示——设计招标、35kV施工供电EPC总承包两个核心标段同日推进,标志着北疆首座百万千瓦级抽水蓄能电站即将进入全面建设阶段。

581米水头驱动巨型机组
额敏抽蓄电站是I等大(1)型工程,总装机1400兆瓦,安装4台350兆瓦立轴单级混流可逆式水泵水轮机组。额定净水头581米,满发时长6小时,设计年发电量19.83亿千瓦时,年抽水电量26.44亿千瓦时。

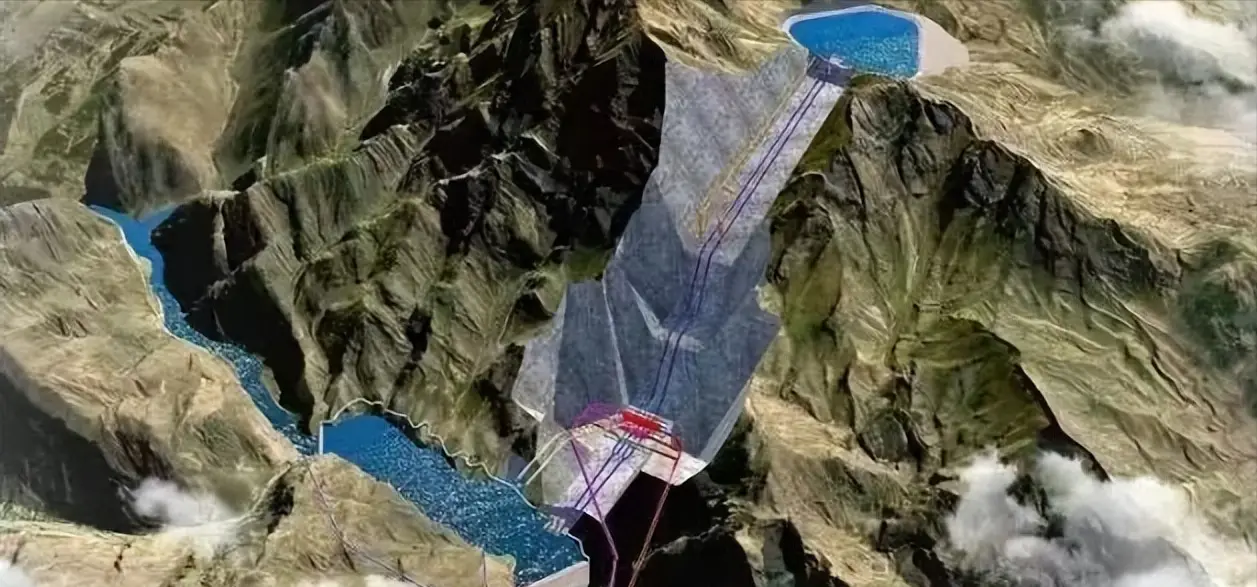

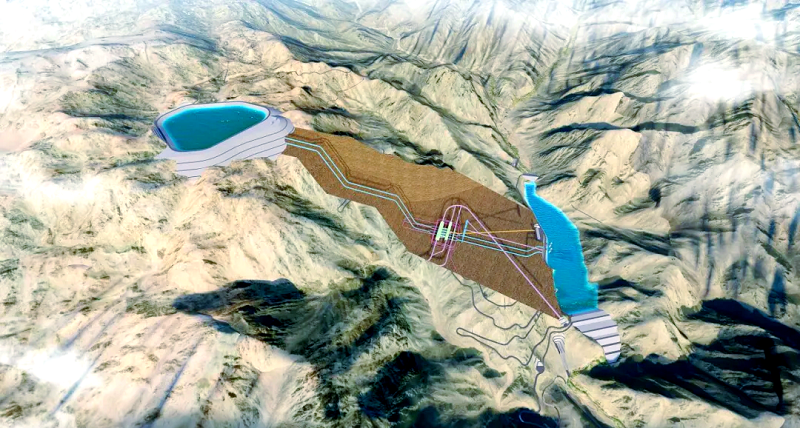

枢纽工程采用两洞四机输水布局。上水库为沥青混凝土面板堆石坝,最大坝高60米、副坝28米;下水库为沥青混凝土心墙堆石坝,最大坝高85米,上游配套拦沙坝。两座大坝叠加相当于一栋近48层高楼,581米水头落差足以满负荷驱动巨型涡轮机组运转。工程总投资约105.26亿元,总建设工期72个月。
50亿元贷款锁定
资金端已先行到位。国家开发银行、工商银行、建设银行三大行中标承贷,贷款总额不超过50亿元,利率最低2.75%/年。这一利率水平低于同期一般基建项目贷款利率,侧面印证项目在财务上被视为优质资产。

塔城地区规划新能源装机超8500万千瓦,是北疆最大的风光发电集中区。风光发电受天气和时段制约,具有天然的间歇性和波动性。额敏抽蓄电站建成后年均消纳新能源26亿千瓦时以上,减少弃风弃光12亿千瓦时,区域新能源利用率预计提升8个百分点,相当于为北疆电网配建一座巨型充电宝,在用电低谷储能、高峰释能,毫秒级响应电网调频调峰需求。关键词:储能电站、新能源项目
当深山峡谷间的机组开始运转,塔城的风光资源将真正从靠天发电变为存得住、放得出的稳定电力。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网新能源栏目编辑/程丽婷
