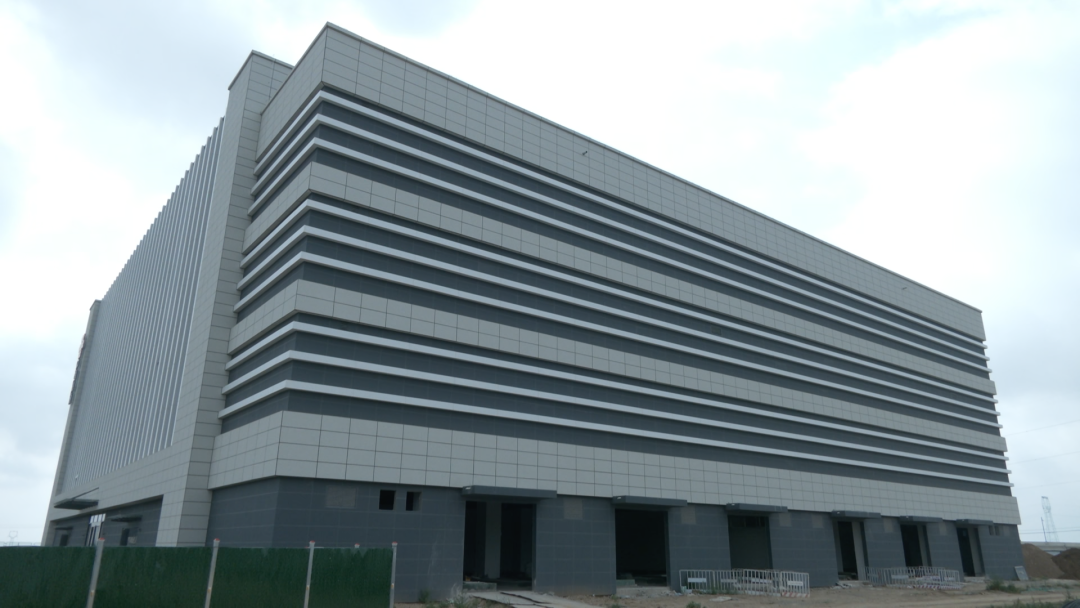

黄土高原的七月,庆阳东数西算核心产业园里,最后一罐混凝土浇进中国联通庆阳数据中心一期大楼顶板时,工长把安全帽摘下来扇了扇风——地下一层、地上四层、总高25米、建筑面积约2.3万平方米的楼体,主体施工任务彻底收官,工程转入室外配套冲刺。按照排期,今年9月这座楼就竣工交付、亮灯运营。

从2023年10月联通甘肃省分公司接下东数西算节点任务起,这片黄土地上就不再是只长庄稼和风机的老模样。园区计划总投资34亿元,征地100亩,分期盖4栋数据中心大楼和1座110千伏变电站、1栋运维楼;先动的一期砸下16.3亿元,先起一栋4层主楼加2栋门房,按国标A级机房、联通T3标准建,给大功率液冷服务器留好了位置。
一期硬指标

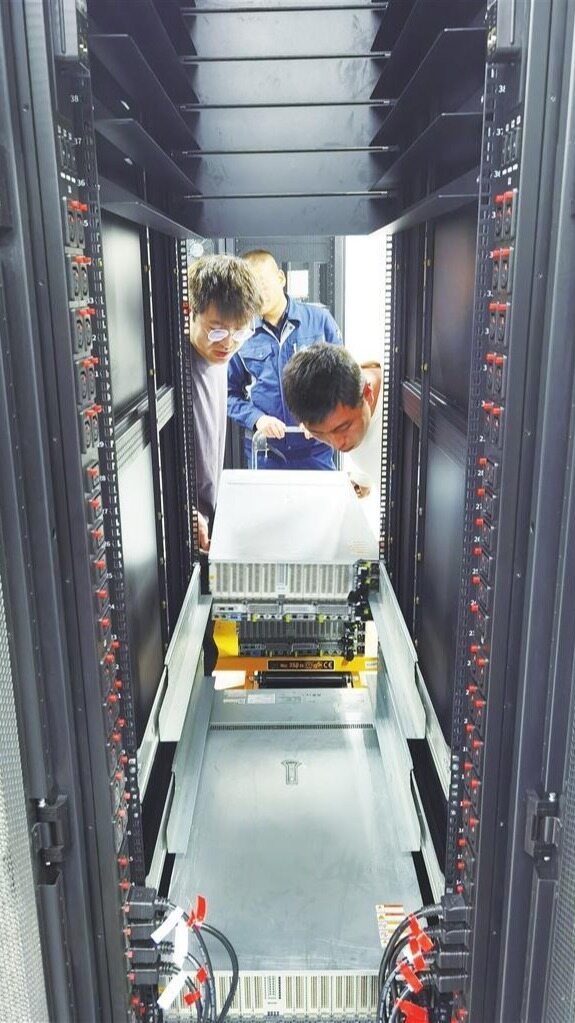

楼不高,分量重。一期交付后,全园区最终能上8000架高功率密度机柜,扛住144兆瓦IT负荷,整体输出12万P标准算力;其中这栋先投用的A栋智算中心,单楼就能给36兆瓦IT负荷、1943架机柜、3万P算力兜底。供电走2N市电加柴油机组,制冷用水冷集中空调配间接蒸发冷却,PUE压到1.20以内,是联通在西部标的一杆绿色低碳样板。

网络通东西
算力不能只躺在机柜里。联通2023年就打通了庆阳到全国12个枢纽节点的超高速直连通道,去北京、天津、上海都在一跳接入范围内,出口总带宽9.6T,可靠性99.99%以上;叠加庆阳全市建起的确定性算力网,到西安1.5毫秒、到东部枢纽9至15毫秒,京津冀、长三角的客户调庆阳的卡,体感接近本地机房。
枢纽补一块
这栋楼亮灯后,重点接的是京津冀、长三角外溢的高热训练与推理需求——东部机房租满、电价高、碳指标紧,庆阳这边有绿电聚合兜底、有低时延链路、有A级机房,正好把压力疏导过来。放到大盘看,庆阳集群算力已冲到15万P量级,DeepSeek、智谱等头部大模型都把节点铺过来了,联通这8000架机柜补进去,全国一体化算力网的西部锚点又实了一层。关键词:高新、算力中心、庆阳

对庆阳自己来说,项目不是单纯盖房子。它跟着332万千瓦火电、183万千瓦储能、500万千瓦绿电集群走,园区电价压到0.398元/千瓦时以下、清洁能源占比超90%,算力券、产业基金、数据标注基地全绑在一起。黄土塬上卖机柜的时代过去,卖词元、卖调度、卖绿电算力的链条正在接上——9月这栋楼通电那天,庆阳往国家级算力枢纽又迈了半步。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网高新栏目编辑/杨美玲
