岳西深山里的巨型充电宝:皖西百万千瓦抽蓄电站破土动工
见道网 2026-08-03 09:22
  • 2026年7月29日,国网新源安徽岳西抽水蓄能电站主体工程在黄尾镇破土
  • 这座120万千瓦级调峰工程将以TBM智能掘进为大别山送来绿色动能
阅读本文需要
3 分钟

大别山腹地的晨雾还没散尽,岳西县黄尾镇的山坳里已经响起机械的轰鸣。2026年7月29日上午,随着开工令下达,国网新源安徽岳西抽水蓄能电站地下厂房与输水发电系统正式破土——这意味着这座藏在大山深处的超级充电宝,从筹备洞挖迈进了核心主体施工阶段。今后夜里风光电多时,它把水抽到高处存着;白天用电高峰,再把水放下来发电,像给安徽电网装上一块可反复充放的巨型电池。

大别山里落子

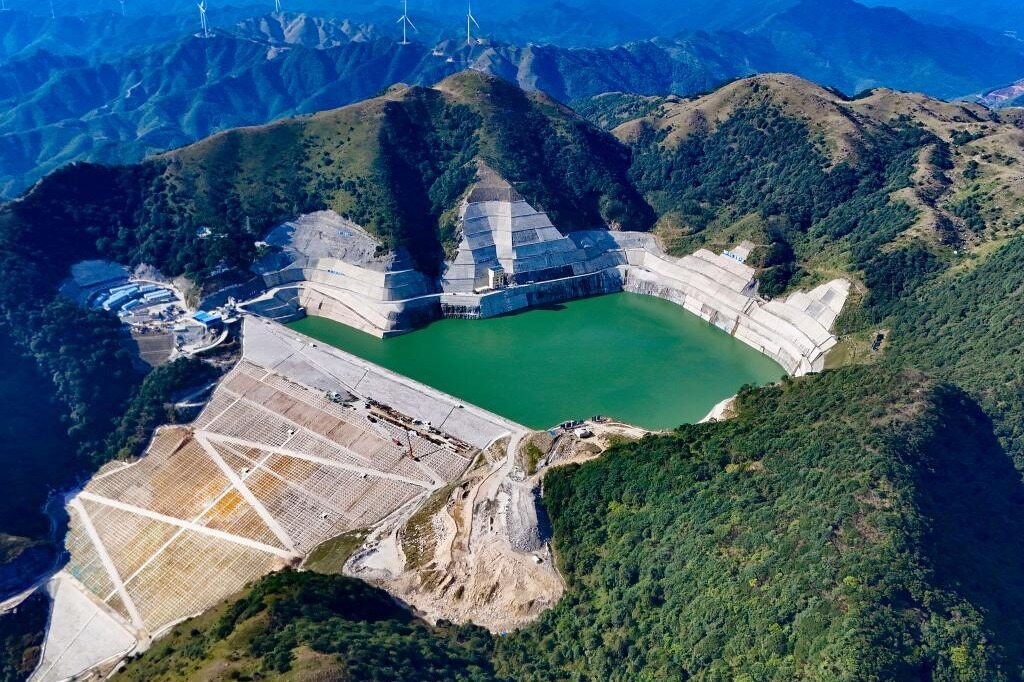

电站选址岳西县黄尾镇,上水库落在云峰河汪家沟源头洼地,下水库扎在银珠河下游河段,额定水头359米,总装机120万千瓦,相当于4台30万千瓦可逆式机组同场发力,设计年发电量约12亿千瓦时,年抽水电量约16亿千瓦时,整体建设周期64个月,总投资约75.28亿元。它是国家电网在安徽布局的第八座抽水蓄能电站,也是国家抽水蓄能中长期发展规划里的重点实施项目,以两回500千伏线路接入华东电网。

钢铁巨龙穿山

本次开工的地下厂房与输水发电系统,被建设者称作整座电站的心脏标段,涵盖输水隧洞、地下厂房、金属结构安装和安全监测等硬骨头工程。工地里那台叫安岳号的TBM隧道掘进机,开挖直径8.23米、总重超1700吨,要啃下约2200米关键隧洞,把掘进、支护、出渣拧成一条线同步推进,较传统钻爆法效率提了3到5倍,整体工期还能压减约6个月,洞内作业人员也大幅减少。

早在2025年11月,安岳号就在通风兼安全洞始发,目前通风兼安全洞已贯通,各关键线路洞室正按节点推进。中铁三局接下地下厂房及输水发电系统建设任务,中国安能参与水库工程,这台地下巨龙让抽蓄洞室施工从人海钻爆走向装备智能。

绿电稳产护航

等到2030年前后全面投产,这座电站就要接过安徽电网调峰填谷、调频调相、事故备用的重活,专门平抑皖西光伏风电的波动,承接大别山新能源大规模并网。按测算,它一年可减排二氧化碳约168万吨、少烧原煤约65万吨,为安徽挤身长三角千万千瓦级绿色储能基地补上关键一块。关键词:新能源资讯、储能、抽蓄电站

对黄尾镇村民来说,工地带来的是家门口的活计、修宽的村路和旺起来的农家乐。绿水青山里刨出的不光是电,还有老区振兴的底气。64个月后,当首台机组转动,大别山里的这场开工,会把每一度绿电稳稳送进华东的灯盏里。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网新能源栏目编辑/杨美玲

评论

相关文章

储能

新疆储能PC项目公示,集成商突围冲击传统基建赛道​

2小时前

储能

玻利维亚2.04亿美元跨境电网+储能项目破解北部亚马逊供电困局

2天前

储能

绿电点亮赞比亚,中材节能续写中非合作新篇​

3天前

储能

天能落子波兰,开建5GWh储能工厂

3天前

储能

675亿元绿色循环项目落地杭锦经开区

4天前

储能

罗马尼亚多地储能项目加速落地,欧洲储能市场迎来发展热潮

4天前

收藏
评论
分享

找回密码

获取验证码
确定
