戈壁风机顺利起吊,中联重科护航金塔风电首吊
见道网 2026-08-06 10:26
  • 戈壁风电首吊落地,夯实西北新能源发展底座
阅读本文需要
2 分钟

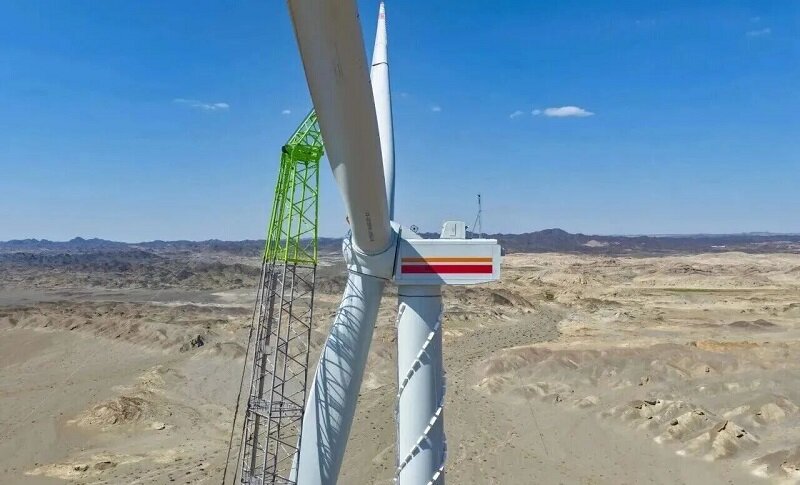

茫茫戈壁骄阳炙烤,地表温度节节攀升,极光绿的千吨级履带起重机矗立旷野。伴随着机械运转,巨型叶轮缓缓抬升,向着122米高空机舱稳步靠拢。甘肃金塔百万千瓦风电项目完成关键首吊,国产重机直面戈壁酷暑,交出高质量吊装答卷。

直面戈壁酷夏

甘肃金塔100万千瓦风电项目坐落酒泉金塔北山,属于2026年甘肃重点项目,规划安装140台风力发电机组。本次吊装东方电气8.35MW机组,轮毂高度122米,叶轮直径222米,项目选用中联重科1000吨履带起重机承担主吊任务。盛夏时节戈壁地表温度接近50℃,高温考验设备性能与施工人员状态。项目调整作业班次,避开正午酷热,专人紧盯风速变化,抢抓有利作业窗口保障施工推进。

攻克吊装难题

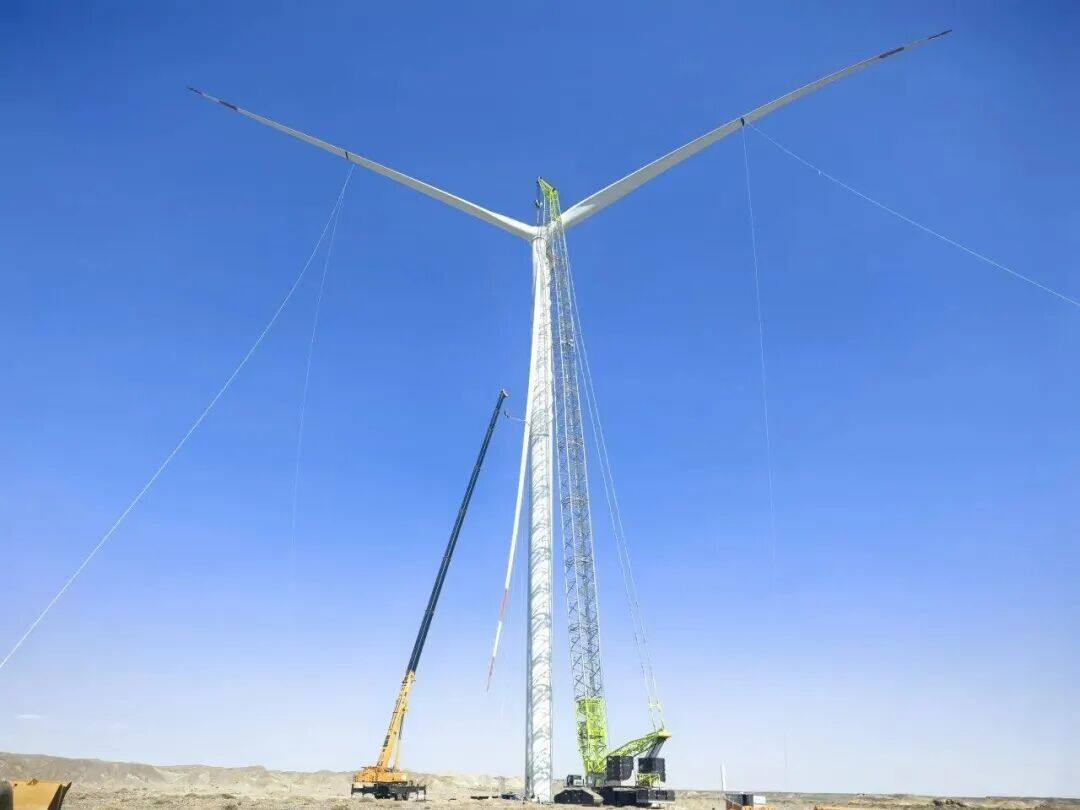

本次施工摒弃传统单叶片吊装,采用难度更高的叶轮整体吊装工艺。叶轮地面完成组装后一次性起吊对接高空机舱,大风极易造成叶轮晃动,对设备微动操控能力要求严苛。依靠中联重科起重机稳定操控性能,配合现场团队高效协同,叶轮实现高空精准对位,一次性完成吊装作业,顺利破解大风机高空对接的施工难点。关键词:金塔风电、风机吊装

赋能双碳建设

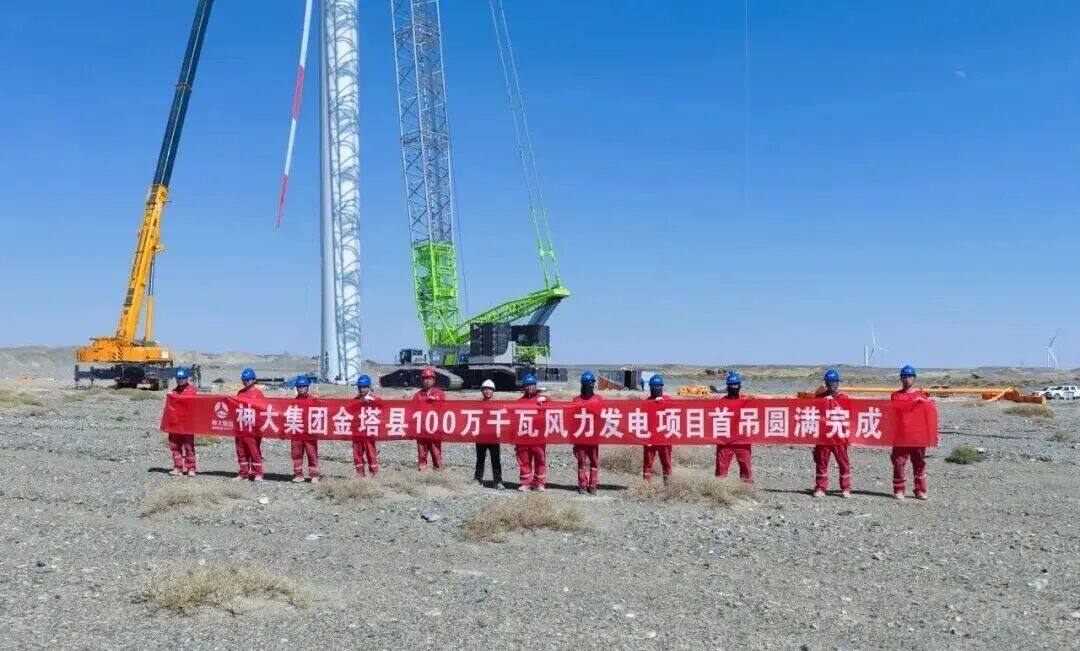

首吊圆满完成,是国产大型起重装备在戈壁极端工况下的实战检验。目前金塔风电项目已经进入全面施工阶段。后续中联重科将持续输出成熟吊装技术与大型工程装备,支撑西北千万千瓦风电基地建设,助力国家双碳目标稳步推进。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网基建栏目编辑/闵静
