总投资80亿!甘肃金昌沙戈荒调峰工程提速
见道网 2026-09-10 09:43
  • 配套道路招标落地,项目进入投产冲刺阶段
  • 沙戈荒配套调峰工程攻坚,补齐新能源供电短板
阅读本文需要
3 分钟

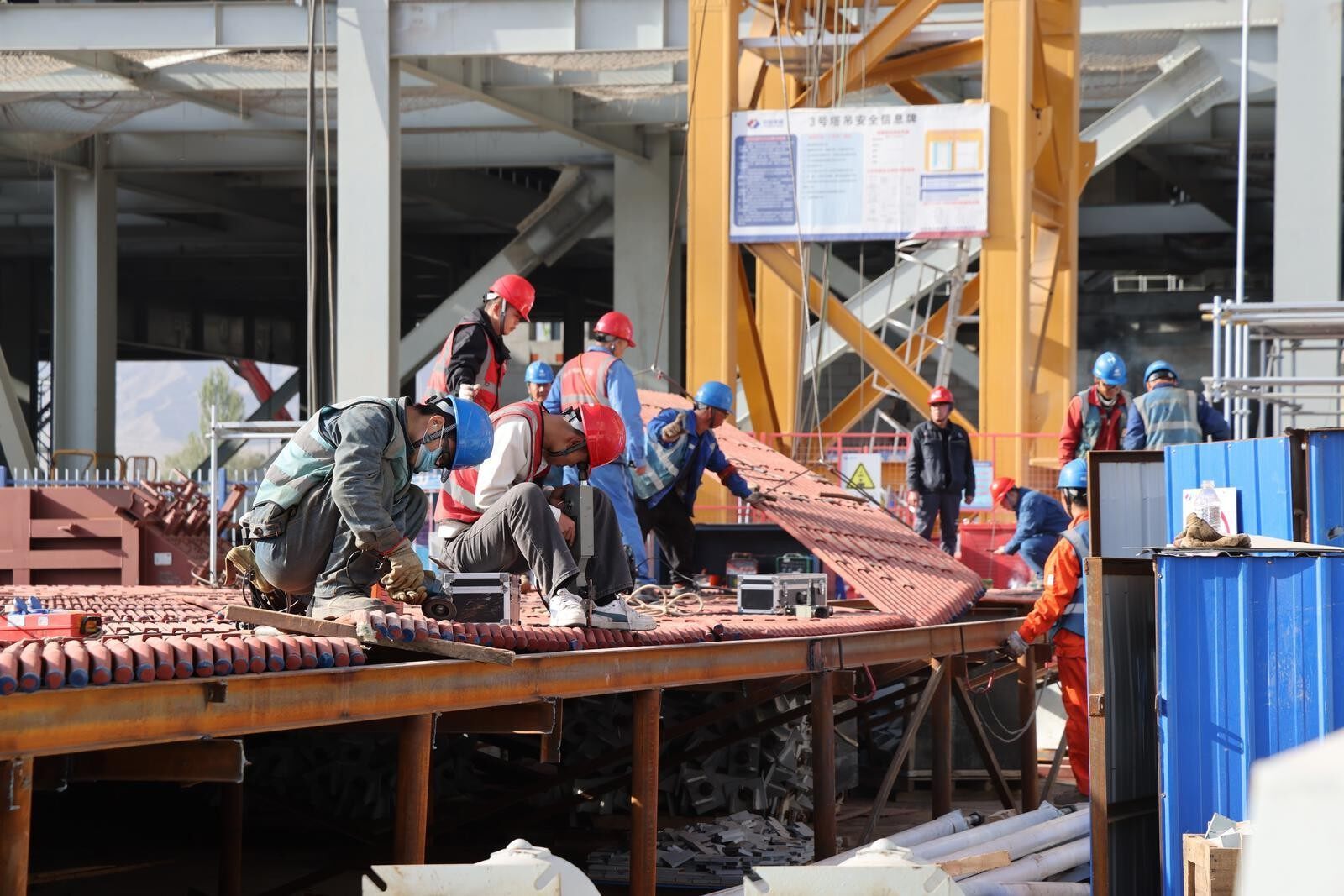

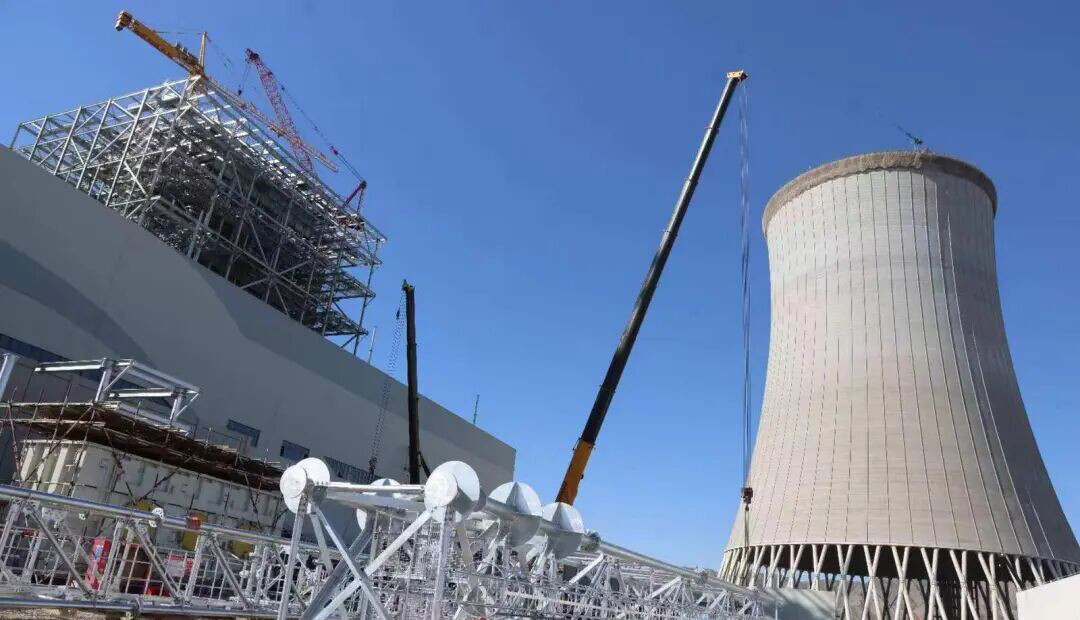

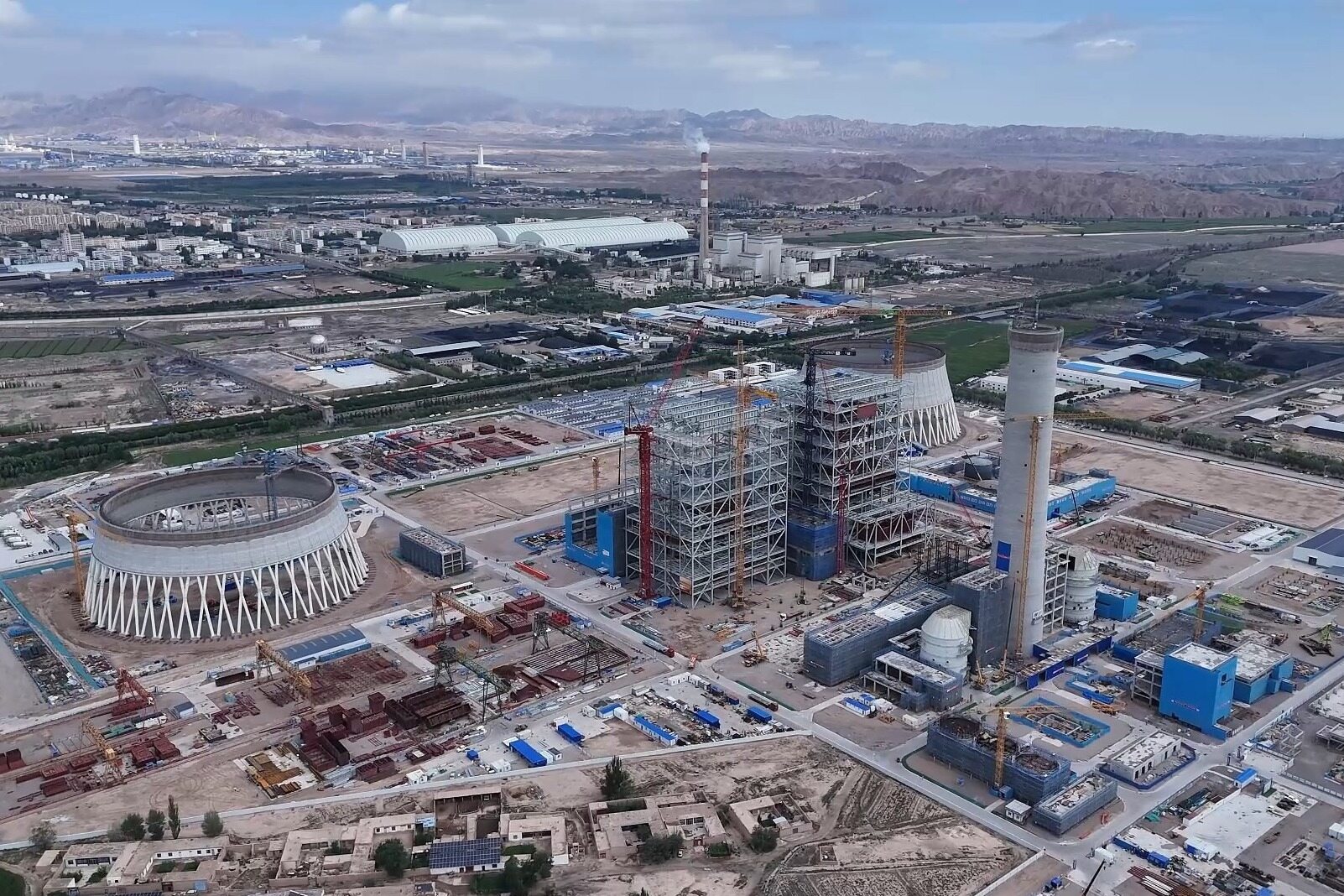

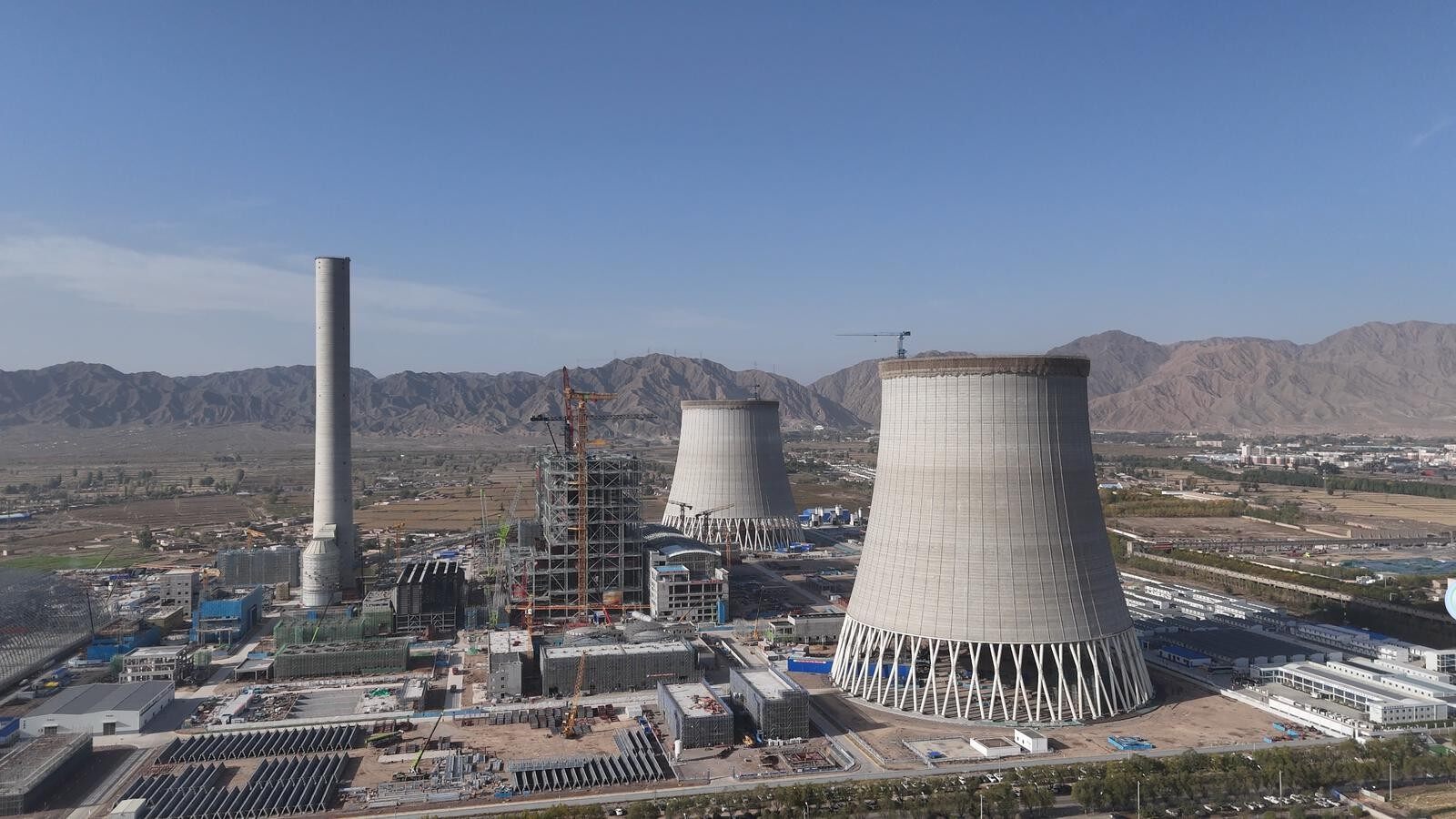

塔吊林立,焊花飞溅。在腾格里沙漠边缘的河西新能源基地,一座百万千瓦级调峰电站正拔地而起。作为陇电入浙特高压工程的稳定器,这座电站承载着将戈壁绿电跨越千里送往江南的使命。如今,项目进入主体收尾阶段,厂区道路工程中标结果揭晓,中建三局将承接配套道路施工,全力保障两台机组按期投产,为西北沙戈荒能源基地外送通道建设按下加速键。

收官冲刺提速

2026年9月9日,总投资80亿元的甘肃腾格里沙漠河西新能源基地配套金昌2×1000兆瓦调峰煤电项目迎来新进展。作为陇电入浙特高压直流工程重要调峰电源,项目厂区沥青道路工程中标候选人结果正式公示,标志着项目向9月30日1号机组、11月30日2号机组投产目标发起最后冲刺。

战略配套赋能

该项目是国家腾格里沙戈荒风光电基地重点配套调峰工程,坐落于甘肃金昌永昌县河西堡镇,规划建设2台百万千瓦高效超超临界空冷燃煤机组,同步配套脱硫、脱硝环保设施。项目融合煤电、新能源、电力外送通道于一体,为腾格里沙漠新能源外送提供稳定调峰支撑。项目年耗煤373万吨,投产后年发电量可达90亿千瓦时,保障甘肃清洁电力通过特高压通道输送至浙江等用电大省。

央企接力攻坚

本次招标范围涵盖厂区及进厂沥青道路施工、路缘石安装、井盖及雨水篦子布设、旧道路修复与裸土碎石铺设等工程。项目已于2026年7月26日完成1号锅炉点火,当前进入调试冲刺阶段,实行分段穿插施工模式。工程总工期120天,主干道关键工期仅75天,精准匹配1号机组投产节点,是项目设备进场、煤料运输的核心保障。经过央企竞标角逐,中建三局以852.0199万元位列候选人第一,中铁十四局以881.4877万元位列第二,中建三局凭借价格优势拿下配套工程施工权。

目前项目正开展蒸汽吹管及机组启动前各类试验,道路工程将保障机组调试物资运输与项目督查踏勘工作顺利开展。承建方需在短工期内高效统筹穿插施工,考验综合建设能力。作为甘肃十四五重点能源项目,该工程价值突出。一是有效解决新能源发电间歇性问题,保障陇电入浙特高压电网稳定运行;二是创新火电与新能源协同开发模式,为西北大型沙戈荒能源基地建设提供示范样板。关键词:陇电入浙、金昌煤电、冲刺投产、能源外送

当前项目已进入主体收尾阶段,中建三局承接配套道路建设任务,将依托成熟基建经验高效施工,全力保障两台机组按期投产,助力区域清洁能源外送高质量发展。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网新能源栏目编辑/公紫薇

评论

相关文章

氢能

中国国内最大绿氢项目中标结果公布

2小时前

化工

塔河炼化300亿元项目关键装置启动招标

2小时前

储能

中国电建落地乌兹别克斯坦大型储能电站

2小时前

储能

巴基斯坦新规强制风光项目配套储能设施​

20小时前

化工

玉米秸秆变身远洋船燃,吉林四平绿色甲醇项目加速推进

21小时前

储能

10%配储敲门砖推开,全球储能需求再扩容

21小时前

收藏
评论
分享

找回密码

获取验证码
确定
