德国最大海上风电场He Dreiht竣工
见道网 2026-09-22 10:41
  • 深远海风电建设提速,大单机型商用价值得到验证
  • 德国最大海上风电场完工,大容量风机实现全球首次商用
阅读本文需要
3 分钟

当欧洲能源转型驶入深远海时代,一座没有补贴、靠市场订单立住的风场,成了德国走向零碳工业的新坐标。He Dreiht以64台大容量风机劈开北海风浪,把海上绿电直接送进跨国企业的碳中和版图。

项目基本概况

近日,德国北海海域迎来重大工程成果,该国装机规模最大的海上风电场He Dreiht正式竣工,即将全面投入运营。He Dreiht风场选址在博尔库姆岛西北约85公里海域,总装机容量960兆瓦。项目由EnBW持有50.1%股份,Allianz Capital Partners、AIP Management与挪威银行组成的联合体持有剩余49.9%股权,整体投资金额约24亿欧元。

工程高效落地

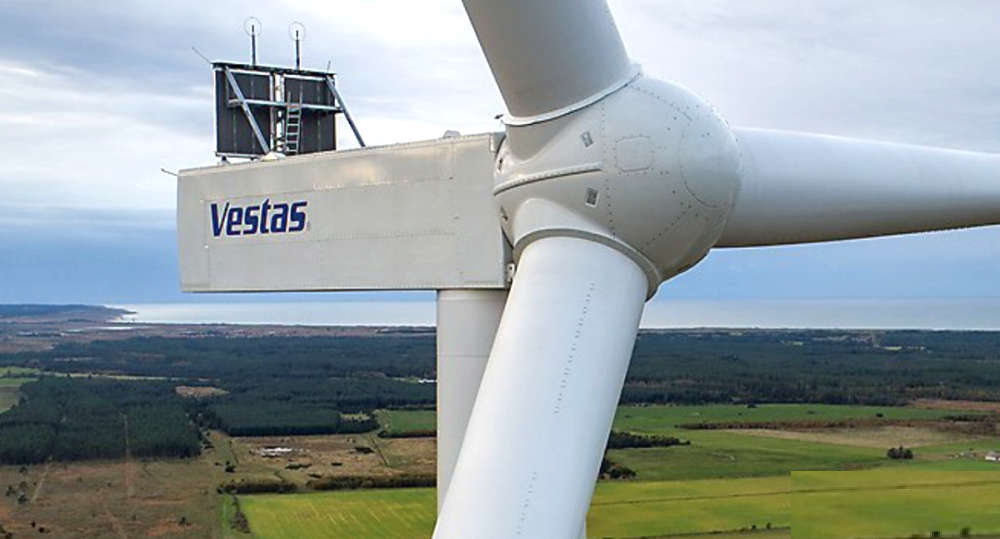

工程建设阶段,项目2024年5月启动单桩基础施工,仅耗时3个月就在2024年8月完成全部64根单桩埋设。风机吊装同样推进迅速:首台机组于2025年4月吊装就位,这也是维斯塔斯V236-15.0 MW机型在全球海上风电项目的首次商用落地,标志着大容量风机商业化迈出关键一步。2025年8月,64台15兆瓦风机吊装任务全部完成。

当前项目已经接入德国电网,正在分批次调试,预计数月之内实现全容量投产。该项目电力消纳模式极具参考价值,全部发电量已通过长期购电协议(PPA)提前锁定,采购企业涵盖赢创、谷歌、博世、德国铁路、DHL、萨尔茨吉特等化工、科技、物流、钢铁、交通领域头部企业。多元 PPA 组合保障项目收益稳定,也为欧洲海上风电绿电消纳提供优秀范例。关键词:海上风电、绿电、德国

行业借鉴意义

He Dreiht项目完工,是德国海上风电发展的重要里程碑,也印证15兆瓦级大容量风机已经具备成熟商用条件。维斯塔斯V236-15.0 MW机型批量并网,持续检验超大单机在深远海场景的经济性与可靠性。同时项目依托PPA对接多家跨国企业,再次证明采购绿电是企业达成碳中和目标的重要手段。这种风场投产前就锁定用电订单的模式,可供国内海上风电项目参考。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网新能源栏目编辑/公紫薇

评论

相关文章

风电

中海油牵手明阳深化深远海风电战略合作

6天前

风电

塞尔维亚Čibuk 2风电场投运,西巴尔干最大风电项目并网

09-15

风电

北马其顿首个无补贴大型风电项目完成一期融资闭环

09-11

风电

特变电工海上电抗器试验成功,助力深远海风电发展​

09-11

风电

沙特PIF5风电项目迎来首批风机设备落地​

09-09

风电

罗马尼亚上半年3.62亿欧元绿电融资,风电开发进入快车道

09-07

收藏
评论
分享

找回密码

获取验证码
确定
