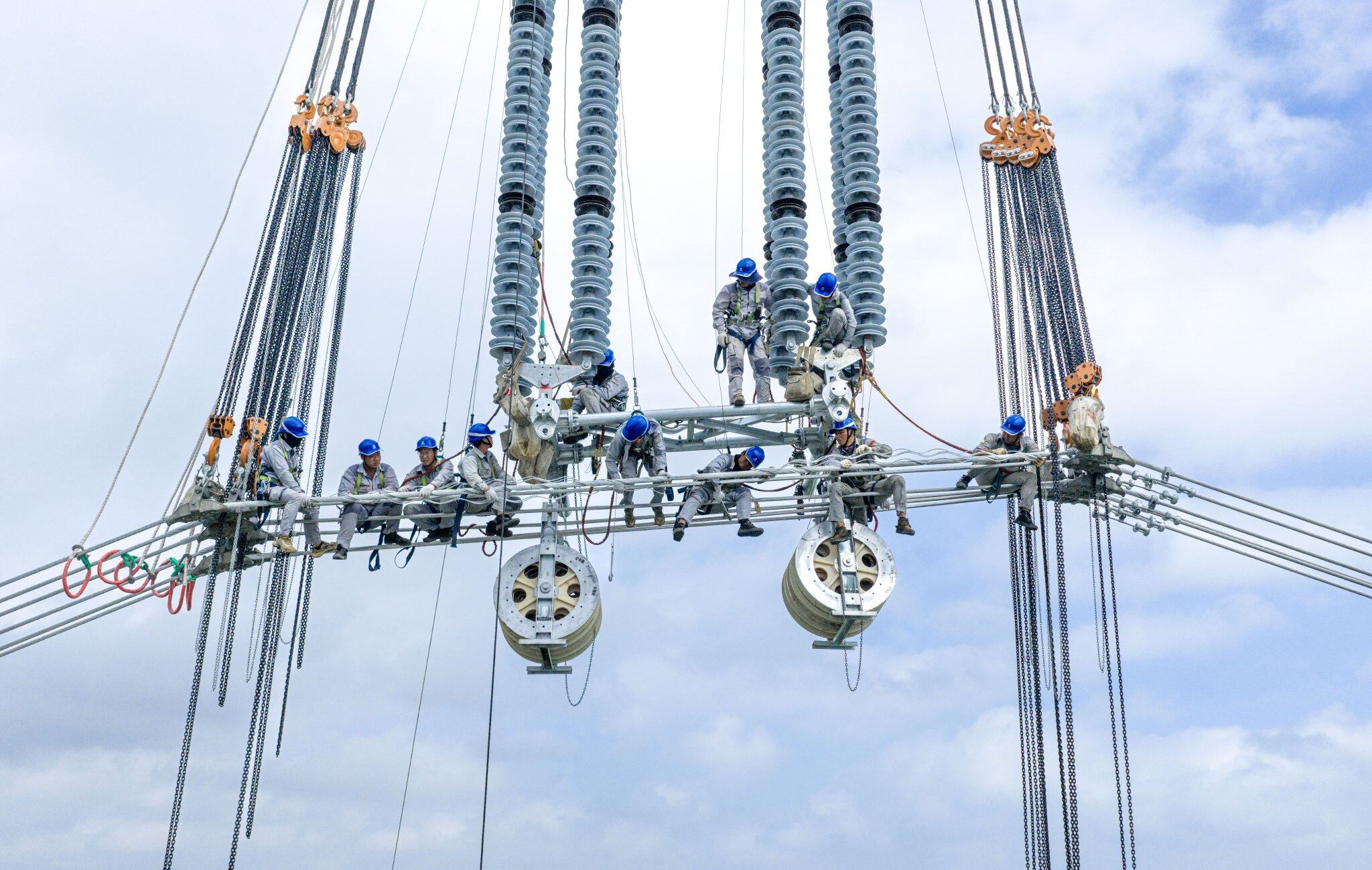

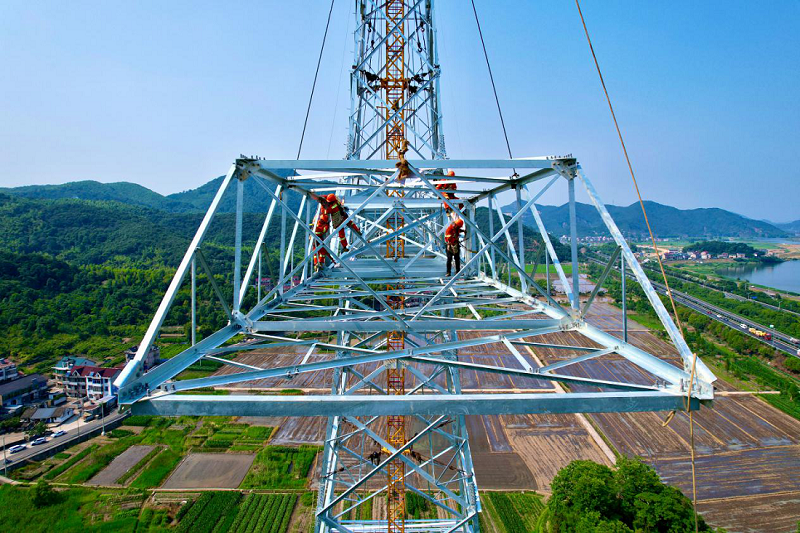

海阳西1000千伏特高压开关站的设备第一次通电运转,电流顺着绵延千里的铁塔线路平稳流动,烟威特高压工程正式踏入带电调试阶段。这条横跨胶东五市的电力高速路,距离全线正式投运只剩最后一步。
全流程校验进入收尾
带电调试相当于特高压通车前的全路段试车,是工程投运前的核心关卡。本次调试从9月21日持续至9月24日,共覆盖13项核心试验,依次完成投切110千伏侧低压电抗器、投切1000千伏空载线路、1000千伏线路合解环等关键环节,对所有一次、二次设备的运行性能完成全维度检验。

调试过程中,工作人员将逐一核验特高压系统电压稳定性、新设备耐受操作冲击能力、继电保护响应精度,同步监测过电压、电磁环境、红外紫外等指标,确保所有参数完全符合技术规范。调试完成后,工程将直接进入72小时带电试运行阶段。
绿电通道即将全线贯通
烟威特高压是全球首个定向服务核电送出的特高压工程,线路全长1197公里,途经烟台、青岛、日照、潍坊、临沂五市。它与山东西部原有特高压环网精准对接,形成“8”字形省域双环网架构,是全国首个落地的省级特高压双环网。
作为胶东半岛核电、海上风电、光伏基地的核心外送通道,工程投运后,胶东半岛每年可新增超300亿千瓦时清洁电力跨区域调配能力,将原本集中在东部的绿电高效输送至山东全省负荷中心。关键词:特高压、电力工程

铁塔之间的电流正在完成最后一轮校验,这条跨越山海的绿电动脉,很快就会为山东全省输送稳定的清洁电力。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网基建工程栏目编辑/程丽婷
