甘肃完成国内最高电压等级线路绝缘子带电更换
见道网 2026-09-23 11:39
  • 甘肃开展特高压带电检修,攻克高空复杂作业难题
阅读本文需要
2 分钟

从国网甘肃省电力公司2026年9月18日在甘肃省张掖市山丹县境内成功完成±1100千伏吉泉线(甘肃段)耐张玻璃绝缘子机械化带电更换作业,这是甘肃省首次在国内最高电压等级输电线路带电情况下,开展绝缘子更换作业。

国网甘肃电力介绍,±1100千伏吉泉线是国家疆电外送重要能源通道,西起新疆昌吉,东至安徽古泉,线路全长3304.7公里,为全国电压等级最高、输送容量最大、输电距离最远的特高压直流工程。其中,甘肃段总长1279.6公里,占全线近四成。

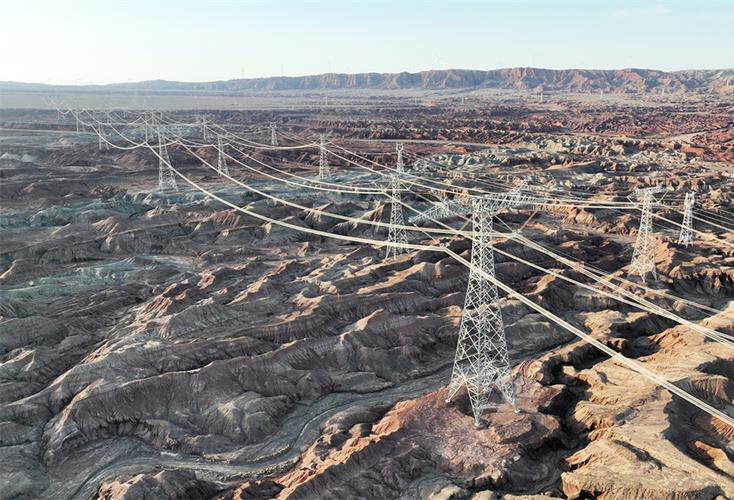

线路穿越戈壁荒漠、山地沟壑,作业条件复杂,面临特高压强电场、百米高空、多岗位协同等多重考验。本次更换的大吨位悬式玻璃绝缘子单片重量超过20千克,若采用传统停电检修,工期约12小时,还会造成华东地区电力缺口。

为破解传统作业短板,国网甘肃电力创新采用“机械化作业+智能管控”模式,模拟作业全流程,并细化风速、温湿度、安全距离等作业准入条件。作业人员乘坐“小飞人”电动升降装置直接抵达作业位置,再由大载重无人机将新玻璃绝缘子、工器具吊运高空,实现物料无人化转运。在地面团队协同监护下,作业人员完成旧绝缘子拆除、新件安装及复检加固,整套工序仅用时1.5小时。

国网甘肃电力带电作业专项工作小组负责人李巍介绍,机械化转运大幅降低高空作业风险,作业效率提升87.5%,进一步完善特高压直流带电检修技术体系,为全国电力资源优化配置、国家能源安全提供坚实支撑。

来源:国家电网

见道网编辑/公紫薇
