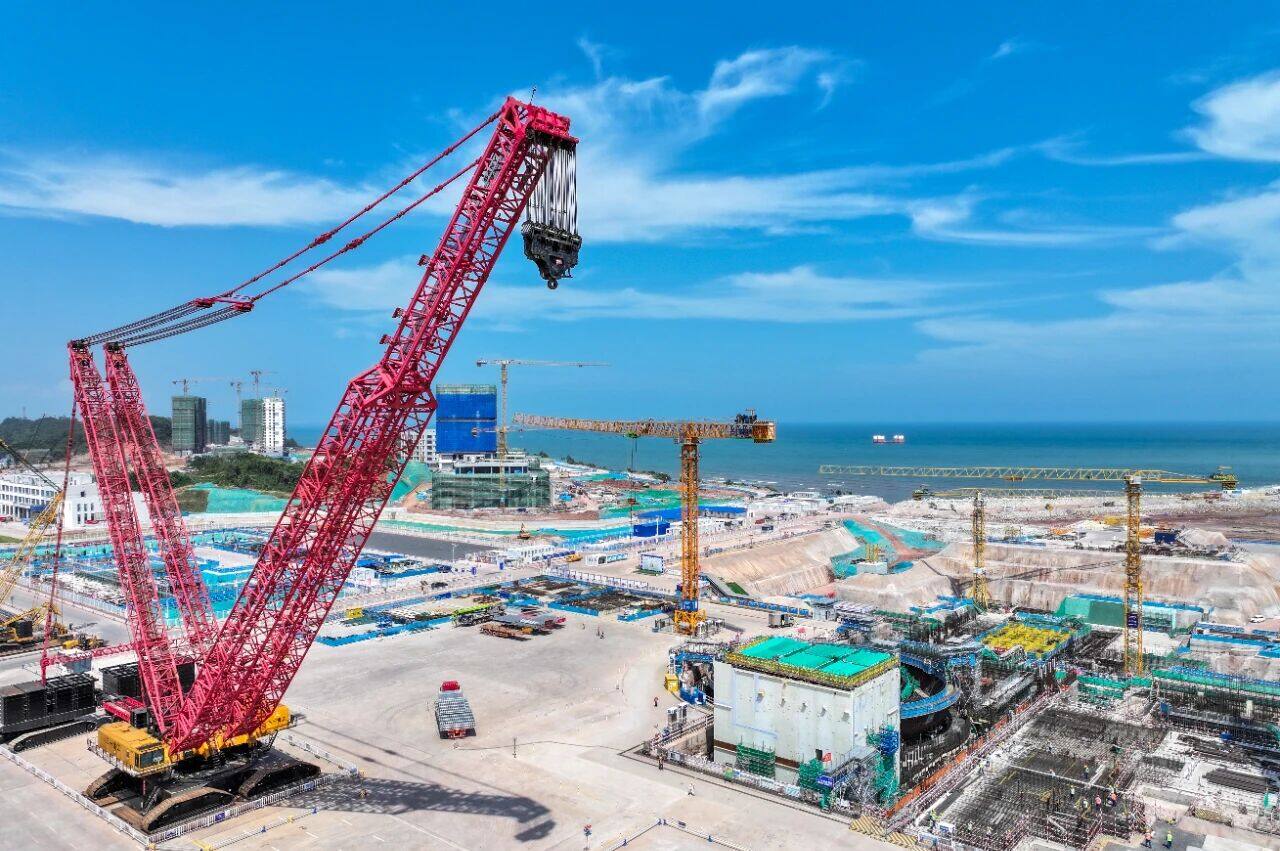

2026年9月27日傍晚,北部湾的海风掠过防城港市江山半岛最南端。18时27分,随着现场指令下达,第一罐混凝土顺着泵管缓缓注入2号机组核岛基坑。这一罐混凝土落下,白龙核电一期工程由单机组建设转入双机组全面建设的新阶段。
从一台到两台
时间回拨到2003年,白龙核电启动选址,从图纸走到浇筑,这条路走了22年。2025年12月,1号机组实现核岛第一罐混凝土浇筑,国家电投在广西的首个核电项目全面进入主体工程建设阶段;2026年8月,2号机组常规岛已先行完成浇筑。如今核岛再迎节点,两台机组建设节奏全面对齐。

白龙核电项目是国家电投在西部地区开发的首座核电站,也是广西建设国家综合能源安全保障区的标志性工程。项目规划建设2台CAP1000核电机组和4台国和一号机组,总装机约850万千瓦,总投资约1200亿元,一次规划、分期实施。一期工程1、2号机组均采用CAP1000三代非能动核电技术,单台机组容量125万千瓦。1号机组目前已进入建设安装阶段,预计2030年建成投产。
与温度较劲

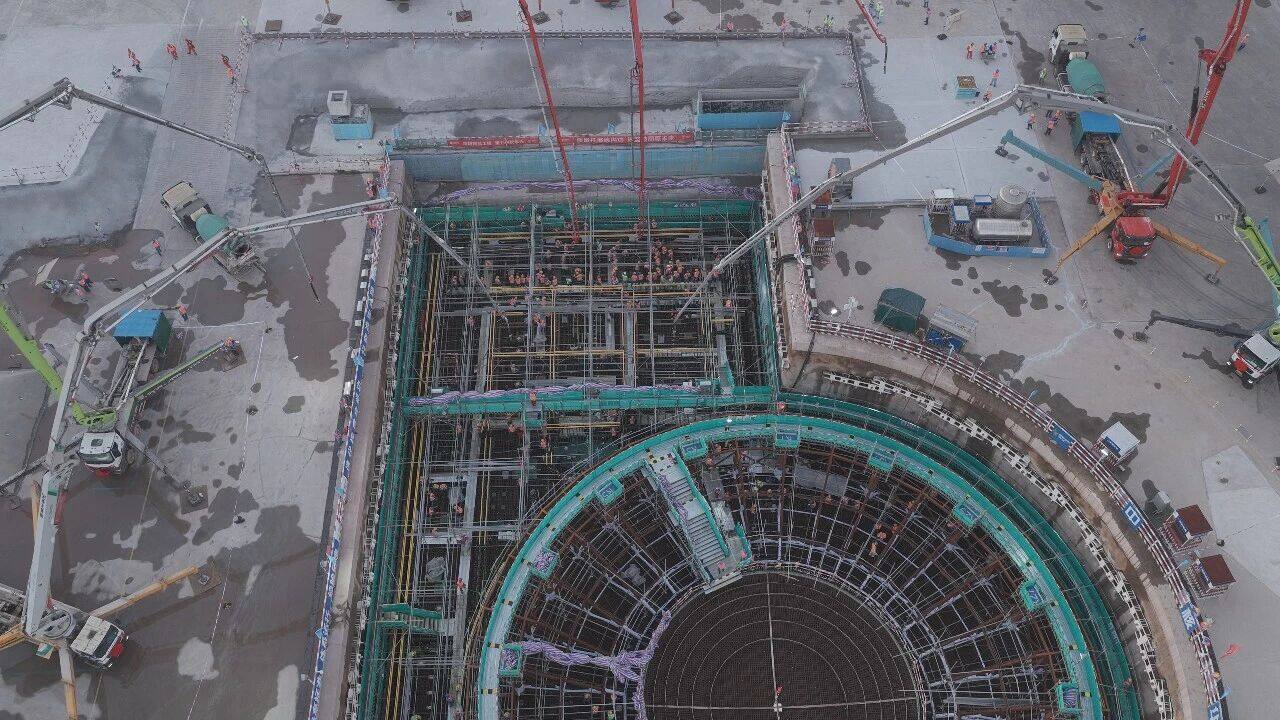

这一次浇筑并不轻松。2号机组核岛采用单侧推移式连续一次性整体浇筑方式,计划浇筑混凝土约6637立方米,计划浇筑约58小时。底板尺寸大、形体不规则,温控与养护难度大,多重难点叠加。
项目团队提前编制专项施工方案:优化单侧推移浇筑路径与工艺参数,业主、监理和总包全程旁站管控;从源头控温,采用低热水泥、原料降温、严控入模温度,再搭配智能测温系统实时监测温差;养护环节则以覆膜保湿与动态温控组合工艺提升混凝土抗裂性能。依托智慧工程平台统筹调度,人员倒班作业,保障连续浇筑平稳有序推进。

一份绿色账本
一期工程建成投产后,年发电量约200亿千瓦时,每年可减少标煤消耗约600万吨,减排二氧化碳约1600万吨、二氧化硫约5.2万吨、氮氧化物约4.5万吨,减排效应相当于种植阔叶林约4.4万公顷。
广西风光资源丰富却存在波动,核电出力稳定、不受季节影响,恰好补上这块拼图。地处西部陆海新通道沿线的白龙核电,将为北部湾临港产业和民生用电提供稳定清洁电力支撑,对优化广西能源结构、促进节能减排发挥积极作用。从一罐混凝土开始,一座面向大海的零碳电站正加速长成。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网新能源栏目编辑/杨美玲
