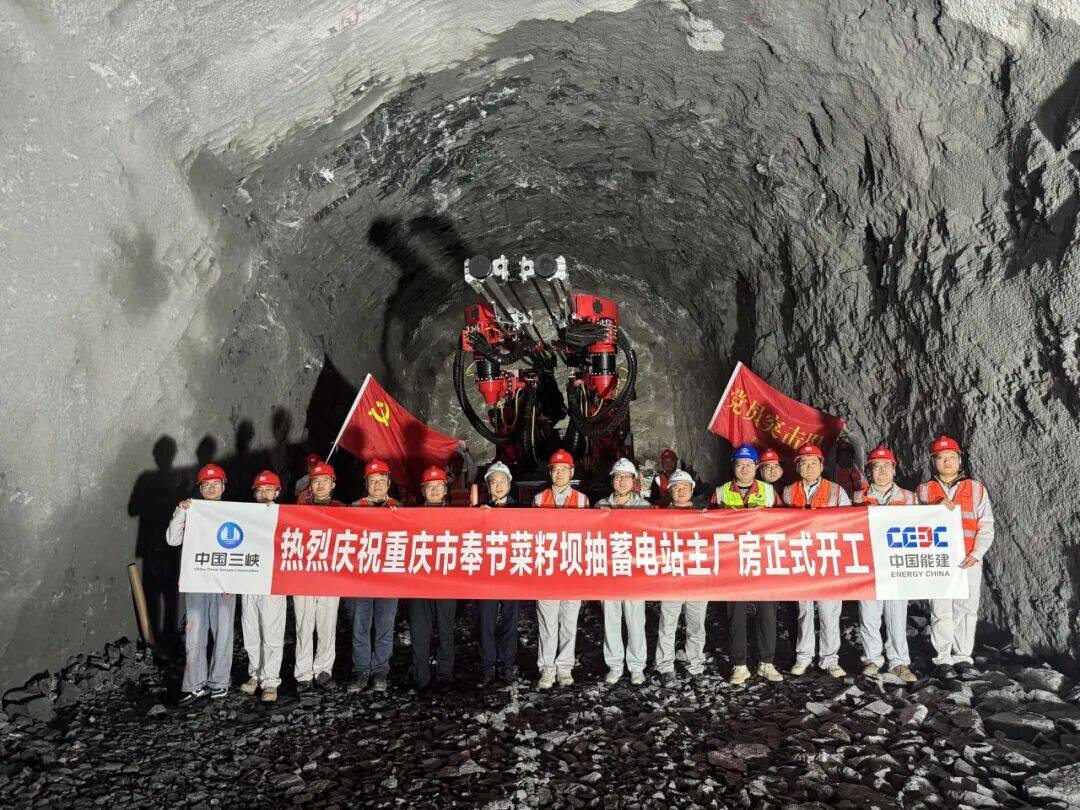

长江三峡沿岸的山谷里,大型掘进设备的轰鸣声打破了岩壁的沉静。2026年9月23日重庆奉节抽水蓄能电站主厂房正式启动开挖,项目从前期筹备全面转入主体工程施工阶段,重庆电网的巨型储能底座正在三峡旁的山体里加速成型。

核心线路工程正式开工
奉节抽蓄是国家抽水蓄能中长期发展规划十四五重点实施项目,也是三峡集团在渝落地的首个抽水蓄能项目,总装机容量120万千瓦。地下主厂房作为项目关键线路工程,本次顺利开挖为后续机电设备安装和电站按期投产扫清核心节点障碍。
截至9月下旬,项目场内交通隧洞已全部贯通,上下水库坝基开挖完成82%,场内35千伏施工供电网络全线投运,建设现场的大型施工设备投入总量超120台套,整体施工进度较预期提前15天。
川渝电网调峰能力补位提速
电站建成后将承担重庆电网调峰 填谷 储能 调频 调相和紧急事故备用等核心功能,每年可消纳低谷时段富余新能源电量约16亿千瓦时,对应高峰时段输出优质调峰电能超12亿千瓦时,大幅缓解川渝电网枯水期的供电压力。关键词:抽水蓄能、新能源新闻

当前川渝两地已投运和在建抽水蓄能总装机规模突破850万千瓦,正逐步形成覆盖成渝双城经济圈的储能调峰网络。坚硬的岩壁下,掘进机的刀盘缓缓向前推进,奉节抽蓄正把三峡沿岸的山水势能,一步步转化为支撑新型电力系统稳定运行的灵活调节能力。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网新能源栏目编辑/程丽婷
