三峡阳江青洲海上风电项目首批机组并网​
见道网 2026-09-29 09:04
  • 深远海风电技术突破,赋能大湾区绿色能源转型​
阅读本文需要
2 分钟

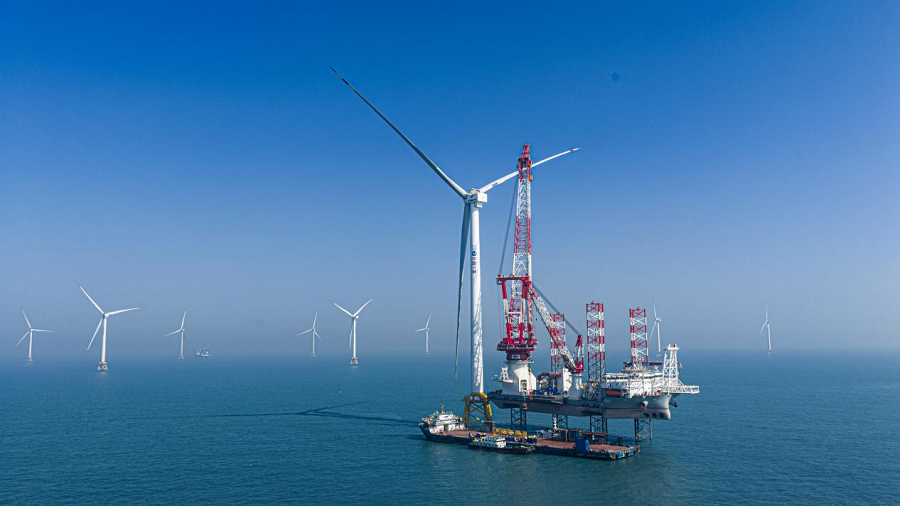

南海阳江外海,离岸七十公里的海面之上,巨型风机矗立深蓝。历经数月海上施工作业,建设团队顶住台风、高盐雾与复杂海况考验,完成设备安装、海缆敷设与系统调试,让这座刷新多项世界纪录的海上风电工程迎来首批机组并网时刻,为我国深远海能源开发积累宝贵实践经验。

刷新多项世界纪录

项目坐落于广东阳江市阳西县南侧海域,布设风机163台,总装机200万千瓦,场址中心离岸约70公里,水深超50米。工程采用±500千伏200万千瓦柔性直流送出方案,电能经海缆汇集至海上换流站升压整流,再由高压海底电缆输送至陆上。项目拿下四项世界之最,首次将±500千伏直流海缆应用于海上风电,攻克深远海长距离输电瓶颈。

核心装备国产升级

项目在基础钢结构风机海缆电气设备等关键海工装备领域大幅提高国产化水平,持续完善海上风电自主可控产业链,推动国内海工装备研发制造能力提升。工程团队自8月初完成风机安装后,连续应对南海恶劣海洋环境,有序开展机组调试海缆铺设系统联调与并网试验,保障机组顺利并网。关键词:深远海风电、柔性直流、海上换流站

绿电助力湾区减碳

项目全部投产后,每年向粤港澳大湾区输送约60亿千瓦时清洁电力,可减少二氧化碳排放近500万吨。项目团队将持续推进剩余机组并网工作,稳步推进全容量投产。工程落地标志我国深远海风电规模化开发取得关键进展,为国内同类型海上风电项目提供可复制的技术方案。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网新能源栏目编辑/闵静

评论

相关文章

风电

中国首个规模化应用18兆瓦海上风机项目投运

2小时前

风电

澳大利亚首条海上风电输电线路确定首选路径

6天前

风电

德国最大海上风电场He Dreiht竣工

09-22

风电

中海油牵手明阳深化深远海风电战略合作

09-16

风电

塞尔维亚Čibuk 2风电场投运,西巴尔干最大风电项目并网

09-15

风电

北马其顿首个无补贴大型风电项目完成一期融资闭环

09-11

收藏
评论
分享

找回密码

获取验证码
确定
