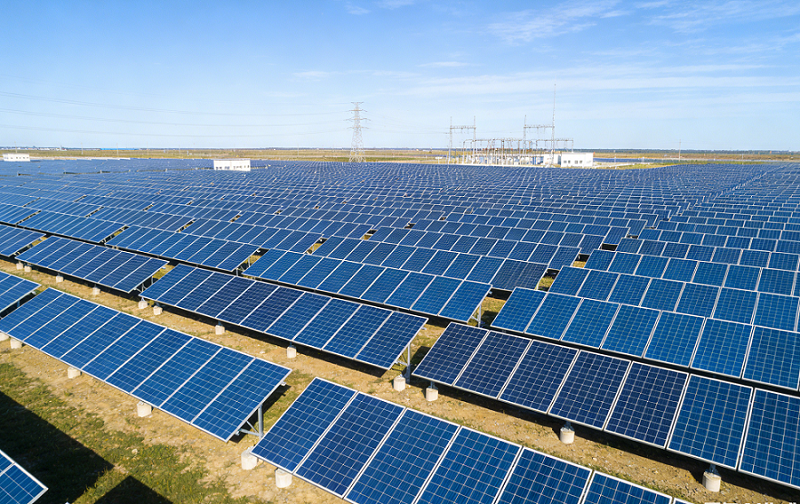

近日,秘鲁伊卡大区纳斯卡省的荒漠上,13.6万余块光伏组件随2345套平单轴跟踪支架缓缓转向太阳。中国电建承建的瓦伊拉96.9兆瓦光伏项目全容量投产发电,比原计划提前三天。项目配套7条33千伏集电线路与1座220千伏升压站,年均发电量约2.5亿千瓦时,可满足约23万户秘鲁家庭用电,每年减排二氧化碳约15万吨,并将与既有瓦伊拉风电场协同运行形成风光互补。规模不大的项目,落下的是中国企业在秘鲁新能源市场的第一颗棋子。

制度窗口期先手棋
2025年1月,秘鲁颁布第32249号法律,终结可再生能源拍卖九年的沉寂:电力供应合同可对电量与容量分别采购,允许按时间区块报价,并引入辅助服务概念,让储能可由发电商以外的主体提供。此前该国积压超过12.5吉瓦项目。中国电建2025年3月签约、2026年9月投产,在制度刚落地、竞争者尚未涌入时先把项目做出来,用本地信任与供应链为下一轮拍卖卡位。秘鲁宪法确立外资国民待遇,规则清晰度优于阿根廷财政波动与智利矿业政策的不确定性。

巴西本地化产能门槛
金风科技2026年9月与巴西Casa dos Ventos签署Sento Sé风电协议,总装机872兆瓦,配置109台GWH182-8.0兆瓦机组,合同涵盖运输、安装、调试及30年全范围运维,部分电力将支持业主数据中心绿色用能。金风在巴伊亚州卡马萨里建有制造基地,机组符合本地化要求。巴西12月两场电池储能容量储备拍卖吸引6091个项目报名,总装机296.8吉瓦,规则把项目分为在巴西组装与不要求组装两类:晶科储能借UCB Power工厂本地组装,宁德时代与Moura合作参与。竞争已从产品转向产能。关键词:新能源新闻网、光伏、中企承建

智利储能配套成硬门槛
国家电投旗下太平洋水力发电公司在阿塔卡马沙漠投运光储项目,293兆瓦光伏配110兆瓦功率、220兆瓦时容量储能,总投资约3亿美元,年发电量约780吉瓦时。智利电网对储能配置要求日益明确,纯发电项目正失去竞争力,金风与ENGIE Chile共建的Chequenes风电场投产后其南美累计装机突破3吉瓦。资源端同步复制:赣锋锂业在阿根廷Mariana盐湖配套120兆瓦光伏与288兆瓦时储能实现24小时绿电采锂,紫金龙净在苏里南和圭亚那布局金矿配套光储,投资约2.32亿美元,绕开拍卖竞争。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网新能源栏目编辑/高雪
