黄土高原上的算力高地建设再添新进展,2026年10月22日,庆阳智慧蓝图西部智算中心项目施工现场一派热火朝天,筏板基础与桩基施工同步推进,这座总投资51亿元的超级智算项目,正在庆阳东数西算产业园区里快速拔节生长。
一期建设进度按节点全速推进

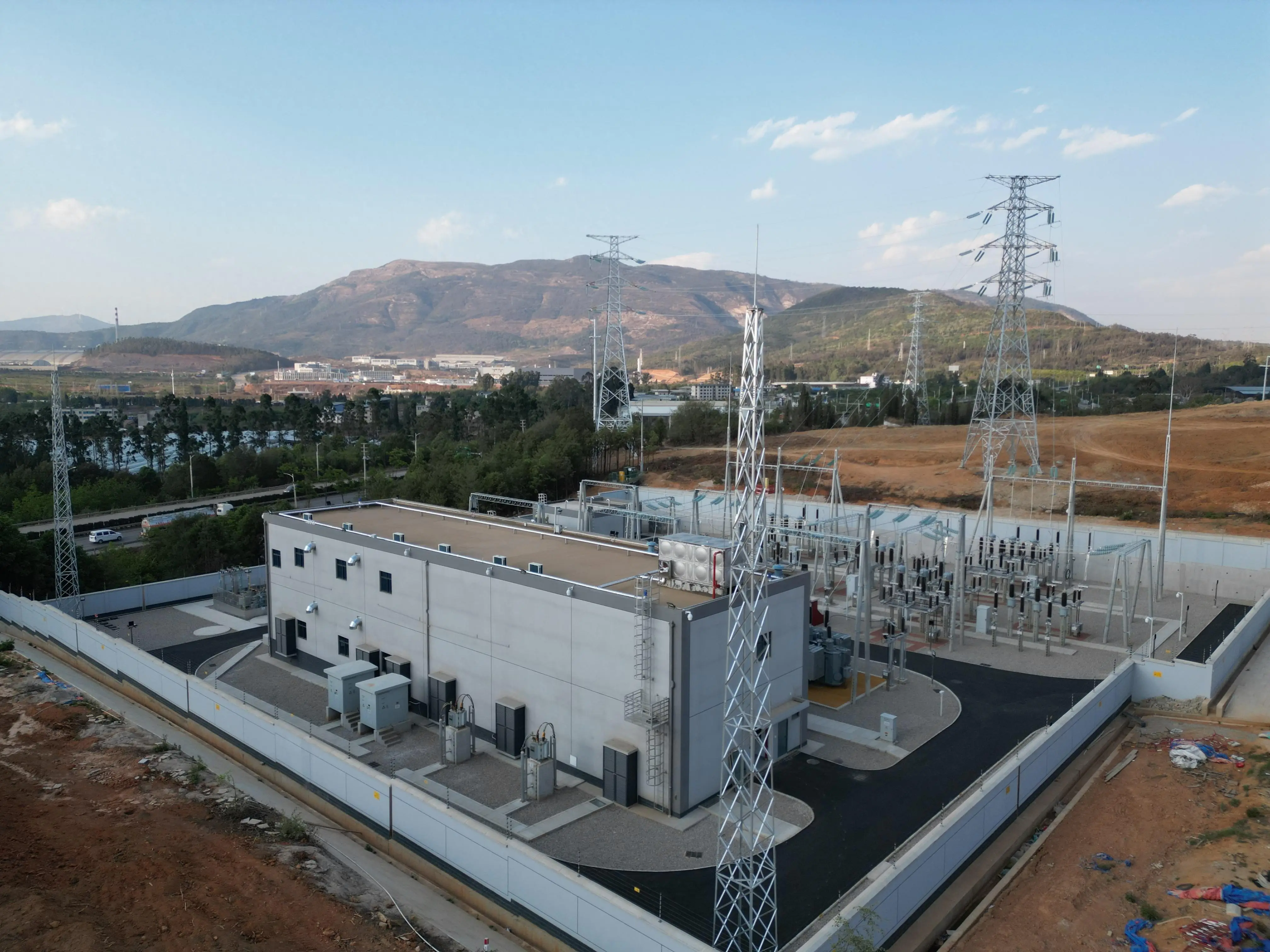

当前项目1号数据中心筏板基础施工、4号数据中心DDC桩作业正在同步开展,配套110千伏变电站主体工程已完成50%,计划2026年11月正式投用。按照既定建设节奏,2026年年底前1号数据中心将完成点亮投运,4号数据中心实现主体结构封顶,项目整体建设进度大幅快于最初规划的时间节点。

项目选址位于庆阳市西峰区温泉镇新桥村的东数西算产业园区内,总规划建设4栋数据中心及研发动力变电站等全链条配套设施,全面建成后将部署高密度机柜11075架,总算力规模达到15.8万P。项目创新性采用光伏发电玻璃幕墙技术,打造建筑一体化绿电供给体系,直接适配国家级零碳园区建设标准,同步服务东数西算工程落地与双碳战略推进。
二期用地手续实现闭环
项目二期土地证已于2026年10月正式办理完毕,标志着二期土地权属完全明晰,全部法定用地手续实现闭环办结,为后续二期工程全面铺开扫清了核心前置障碍。依托一期项目打下的硬件基础,二期将进一步拓展智算承载空间,持续补齐上游算力产业链条,打通本地算力就近消纳的全渠道通路。
随着一二期项目的陆续落地建成,庆阳国家级算力枢纽的基础设施承载力、大规模算力供给能力与数字产业辐射效能将得到进一步放大,庆阳在全国一体化算力网络布局中的核心战略地位也将得到持续巩固。关键词:高新技术、智算项目

从黄土高原的传统能源城市到全国领先的算力高地,庆阳正在用一个个快速落地的智算项目,把数字经济的蓝图一步步变成触手可及的现实。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网高新栏目编辑/程丽婷
