世界最大!国内首个水深超40米升压站基础完工
见道网 2021-06-15 17:16
  • 该项目施工水域最深达45米,是目前世界最大的吸力桩钢结构基础海上风电项目,也是导管架单体重量最重高度最高的海上风电项目
  • 此次施工的钢管桩基础直径3.8米,桩长90.2米至94.8米,桩重511.8吨至520.2吨
阅读本文需要
2 分钟

中国海上风能资源丰富,远海的风能资源储备远高于近海,深远海风电具有广阔的发展前景。6月13日,福建外海海上风电项目升压站钢管桩基础沉桩完成,标志着该项目升压站基础完工,填补了业内40米深水海域导管架基础施工领域的空白。

该项目施工水域最深达45米,是目前世界最大的吸力桩钢结构基础海上风电项目,也是导管架单体重量最重高度最高的海上风电项目。

此次施工的升压站包括上部组块和下部导管架两部分。项目部负责的下部导管架基础施工,包括导管架沉放和钢管桩沉桩。海上升压站作为整个风电场的“心脏”,每台风机所产生的风能输送至升压站升压处理后,再通过海底电缆传输至陆上集控中心,并入国家电网起着至关重要的作用。

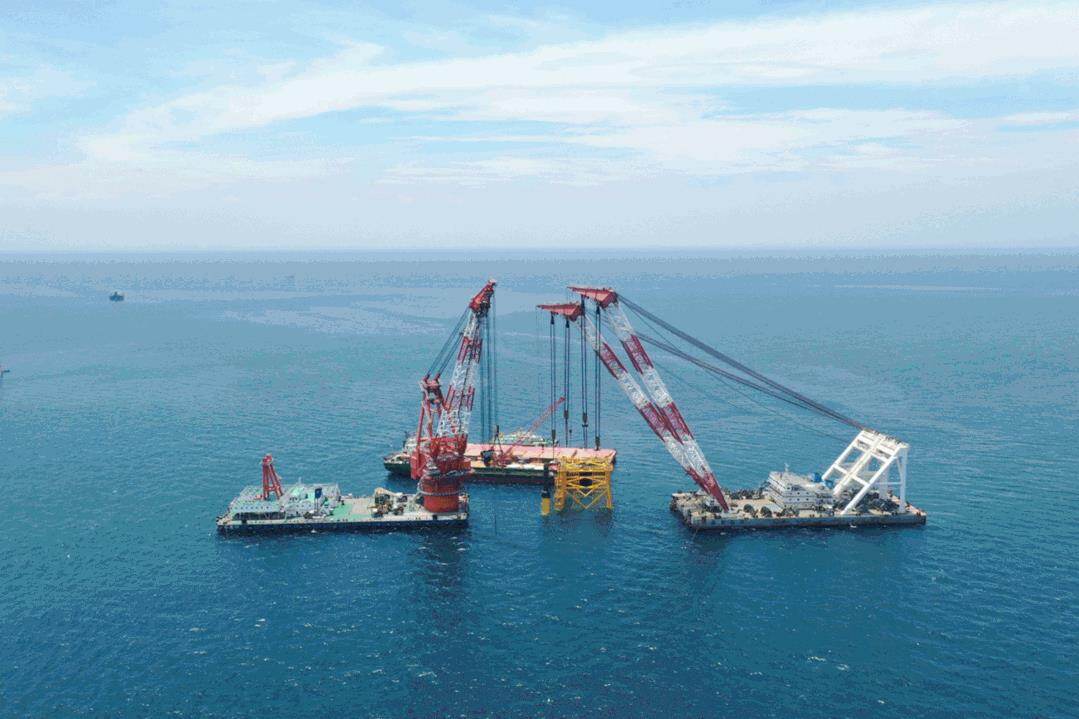

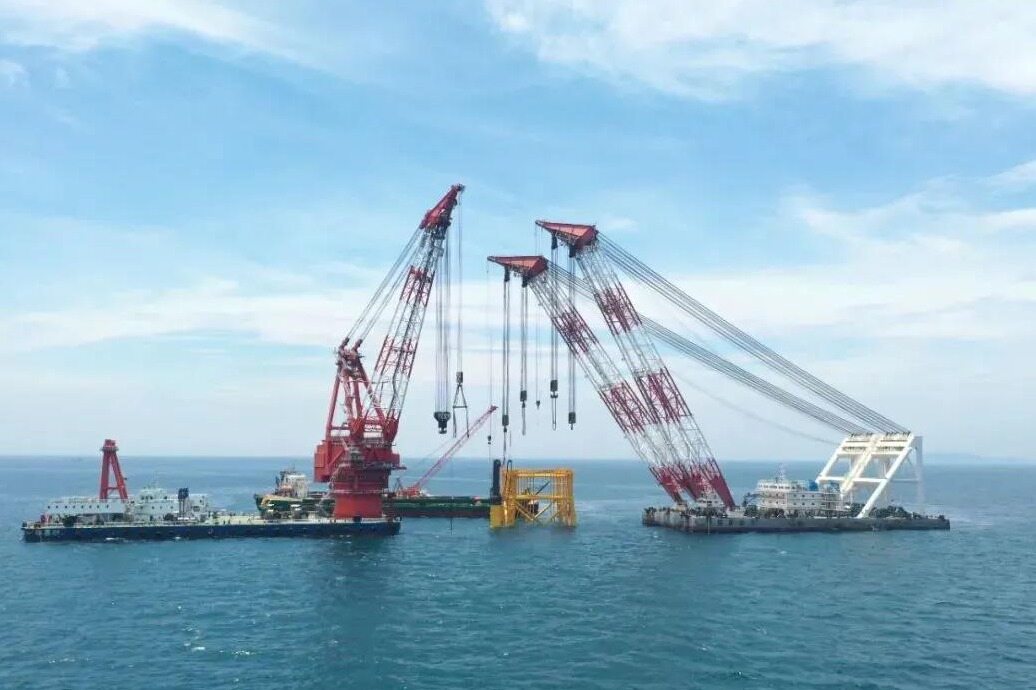

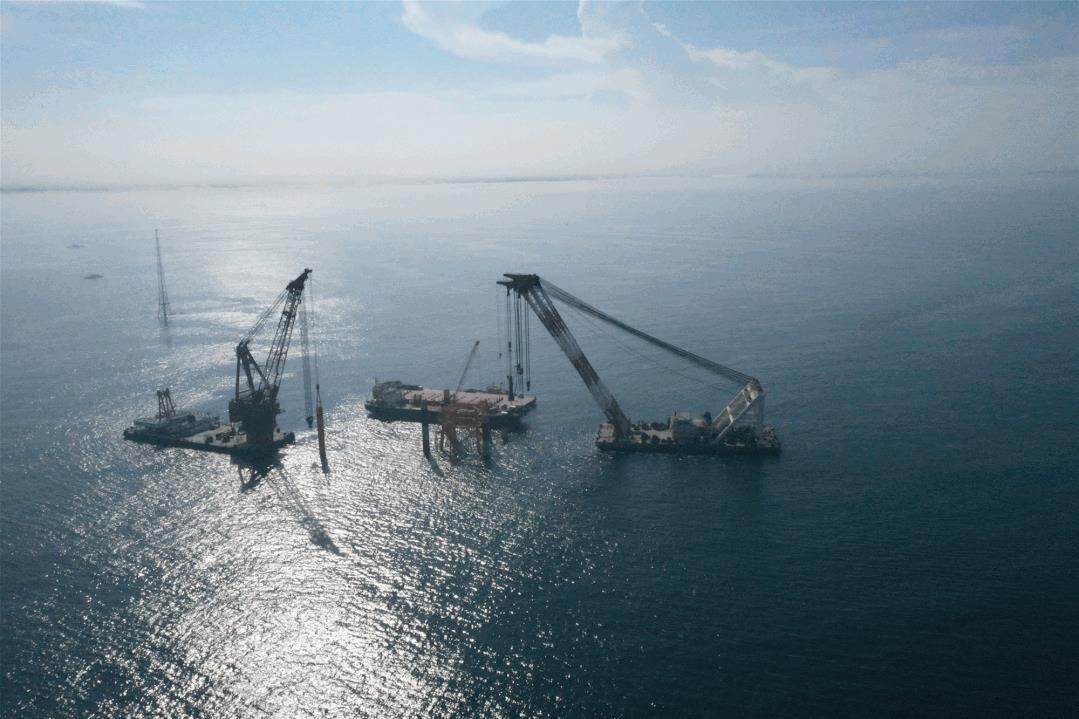

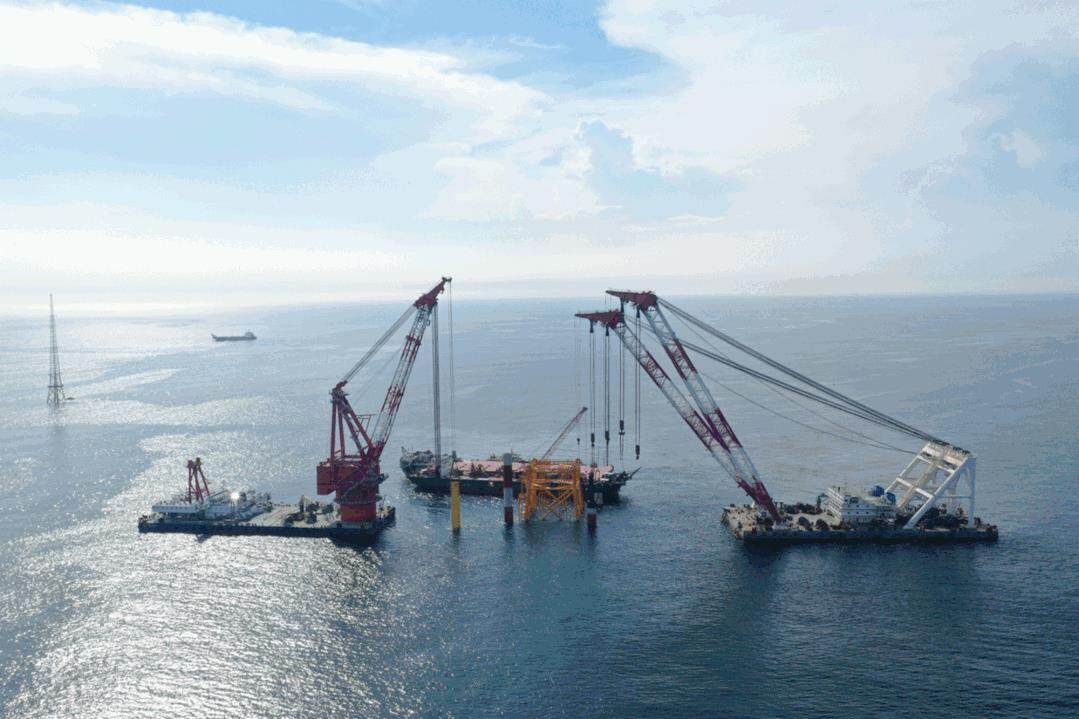

此次施工的钢管桩基础直径3.8米,桩长90.2米至94.8米,桩重511.8吨至520.2吨。在前期导管架沉放完成的基础上,项目部克服船舶资源异常紧缺的困难,积极协调各种可利用资源,最终采用双船抬吊施工工艺插打钢管桩基础。

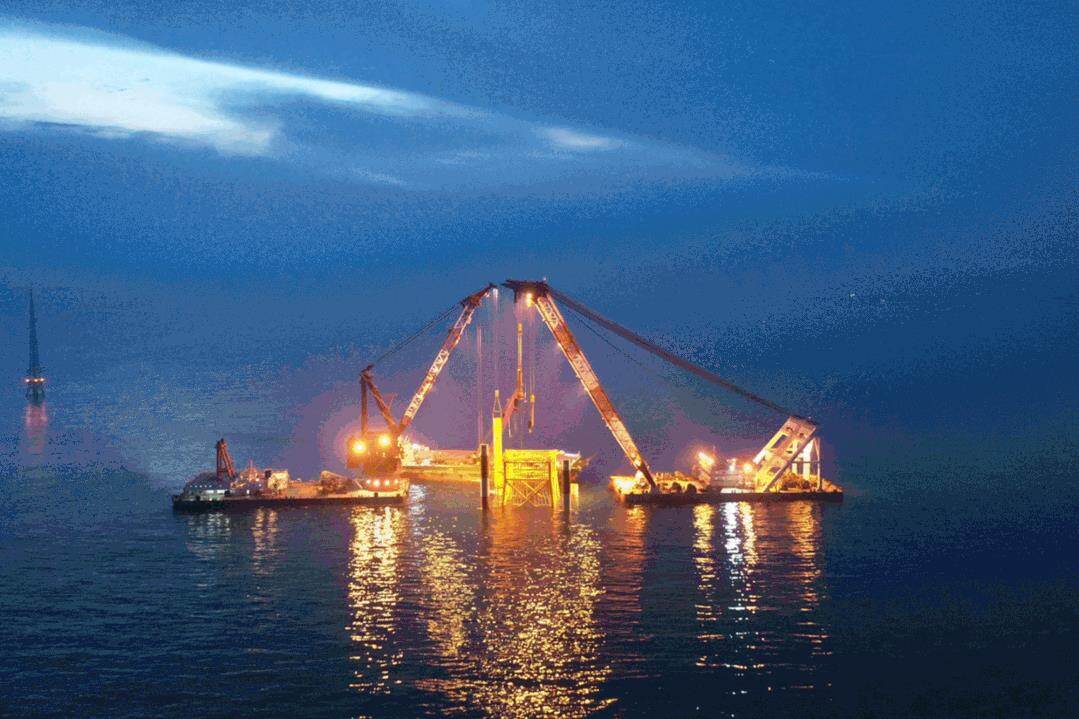

6月8日,升压站钢管桩基础第一根桩起吊作业开始。用时13个小时,完成4根钢管桩基础插桩作业。6月10日,升压站钢管桩基础第一根桩打桩作业开始,6月13日,经过15000余次锤击,4根钢管桩打桩作业全部结束。升压站基础完工。

关键词:工程新闻、工程建设、施工新闻、工程施工、新能源

该施工海域地质、海况、天气等条件复杂,项目团队克服水下盲插定位精度要求高、贯入难度高、岩层起伏大等诸多不利因素,在大风天气到来之前顺利完成了升压站基础施工任务。(转载请注明见道网 www.seetao.com )见道网工程栏目编辑/桑晓梅

评论

相关文章

央企报道

全球单机最大的漂浮式风电机组实证项目“图强号”启动建造

15小时前

央企报道

品牌赋能,从央视到“云端”,看大国重器实力“出圈”

1天前

央企报道

【聚焦一线】成渝中线高铁重庆段轨枕完成施工

3天前

央企报道

中核集团与中国能建签署战略合作协议

4天前

央企报道

国家能源集团与中国农业银行高层会谈

6天前

央企报道

国家电投白城保供煤电项目开建

05-14

收藏
评论
分享

找回密码

获取验证码
确定
