近日,在新疆石河子市由中铁十四局承建的1千兆瓦光伏站220千伏输电线路顺利完工正式送电。据介绍,这是新疆石河子首条大容量光伏新能源输电线路。

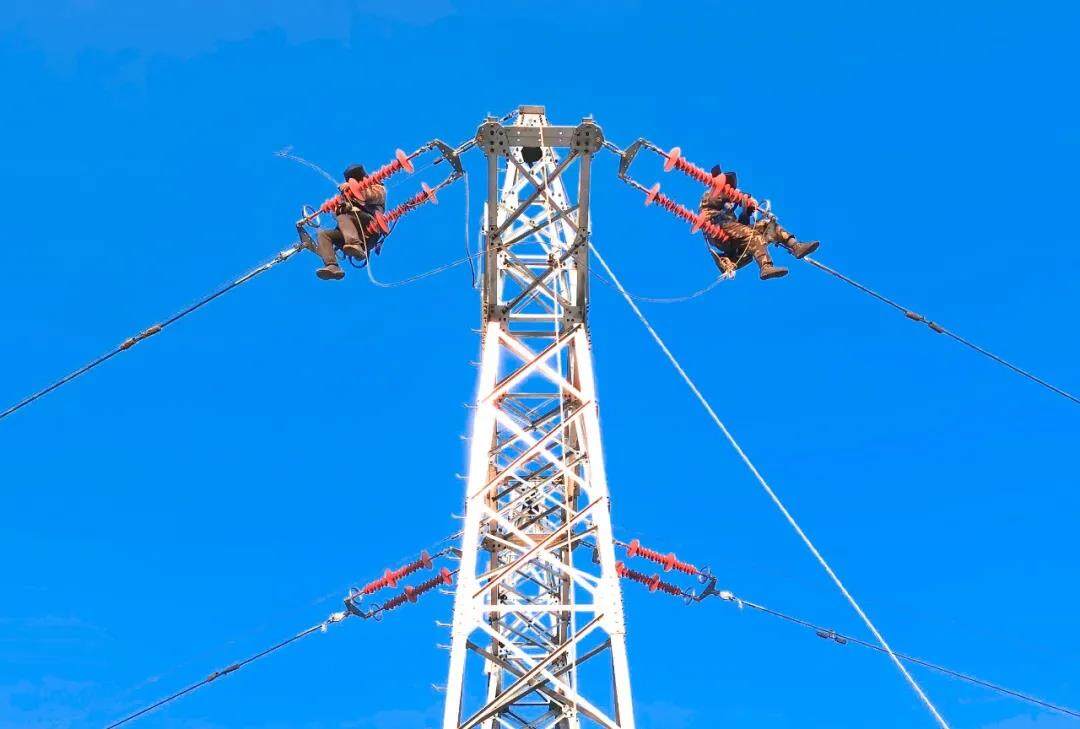

在施工过程中,电力线路接连跨越高速公路、110千伏高压线、35千伏高压线等障碍,跨越施工难度大、风险高。特别是在跨越五克高速公路施工中,由于现场车流量大、车速快,为了缩短封网跨度,项目部采用搭设跨越架与无人机封网相结合的方式,同时借助大数据平台,对高速公路各时段车流量进行分析,选择车流量最少时段进行施工,以保证跨越作业的安全。

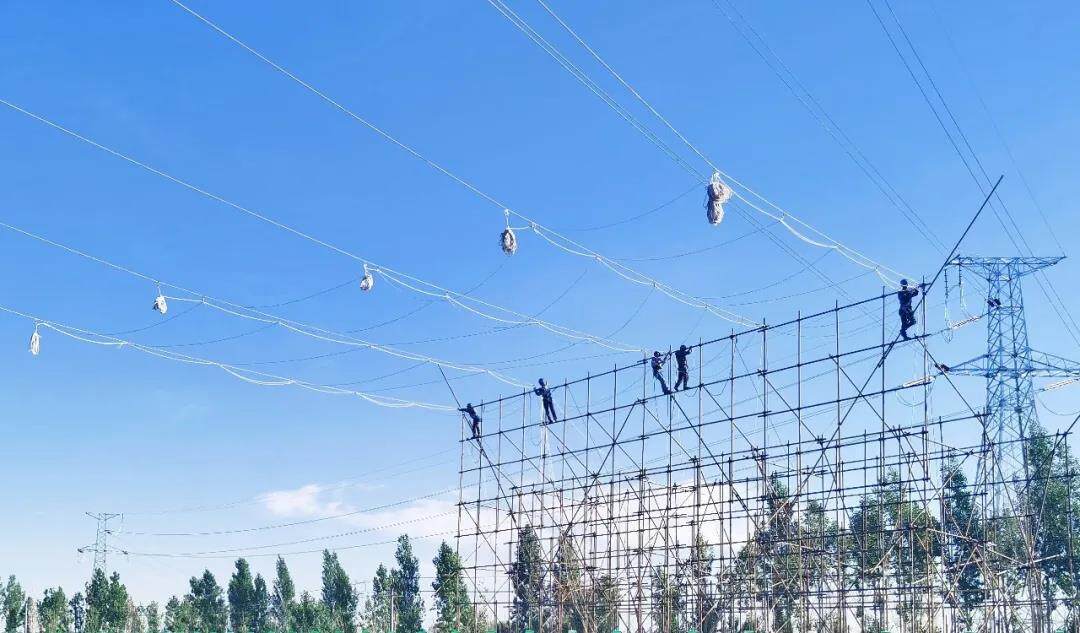

无人机封网跨越架施工

施工中用铲车开路
由于大部分施工区域位于无水、无电、无路、无人、无信号的沙漠戈壁,施工人员在克服恶劣气候的同时,还面临沙地施工中不断陷车的地质问题。由于施工材料重,大型设备多,而沙地又松软,项目部秉承着性价比高、绿色环保的原则,不断尝试各种方案,最终采用铲车开道,拉土修路,洒水硬化的方式,保证了施工道路的畅通。
据悉,为确保节点目标的顺利实现,2021年2月,项目部就对进场人员、机械、材料进行了周密的布置与安排,3月初,项目部调集项目技术、安全骨干精英长期驻守光伏现场,掀起大干热潮。项目主管每周定期驻扎,时刻监督管控着施工现场的安全、质量、进度,确保高质量、高标准的顺利送电。
此外,考虑到项目驻地离现场要经过1个小时左右的车程,为节省时间,现场施工人员和项目管理人员的午饭也都在工地直接解决,简单的吃过午饭后,每天奋战到晚上8点多才能回到驻地休息。
在茫茫戈壁滩中,施工人员顶风雪战酷暑,累计共浇筑4000余方混凝土,组立千余吨铁塔,架设24.93公里线路,确保了最终顺利送电。

1千兆瓦光伏新能源工程作为石河子政府重点工程项目,受到极大的社会关注,此次送电,对进一步满足石河子地区经济社会发展需要,新能源建设、优化电网结构,提高供电可靠性具有里程碑意义,也助力了新疆清洁能源的深化发展。(转载请注明见道网www.seetao.com)见道网传承栏目编辑/贺玉婷
