到2030年,用于发展电源和电网的投资资金需求平均每年为10-115亿美元,十年后这个数字将增加到12-150亿美元。这一内容在工贸部经过多次修订和审查后刚刚提交给越南政府的《2021-2030年国家电力发展规划草案》(2045年愿景)(电力规划八)中有所表述。
根据草案,2021-2030年期间,实施电力发展规划所需的总投资资金约为993.2-1159.6亿美元,折合每年10-115亿美元。其中,用于电源开发的平均资金为每年85.7-101.5亿美元;输电网的资金约为每年1.36-14.4亿美元。10年后,每年投资电源和电网所需的资金增加到12-152亿美元。
此外,电力计划八草案的重要目标之一是优先开发和使用可再生能源用于电力生产。2030年可再生能源电力占整个系统的比重将达到11.9-13.4%,2045年将增加到26.5-28.4%。
增加可再生能源的比例
在制定电力总体规划八实施方案时,将对电源的总容量进行审查,以匹配释放电网容量和安全运行电力系统的能力。特别是对于煤电,电力规划草案八提出,对一批国家电力发展规划中获批但未得到地方支持或不符合发展条件的煤电项目,暂不考虑规划。总体规划还强调继续开发国内煤炭资源,为这些工厂提供燃料;同时使用混合煤(国产煤和进口煤)为现有燃煤电厂供电。

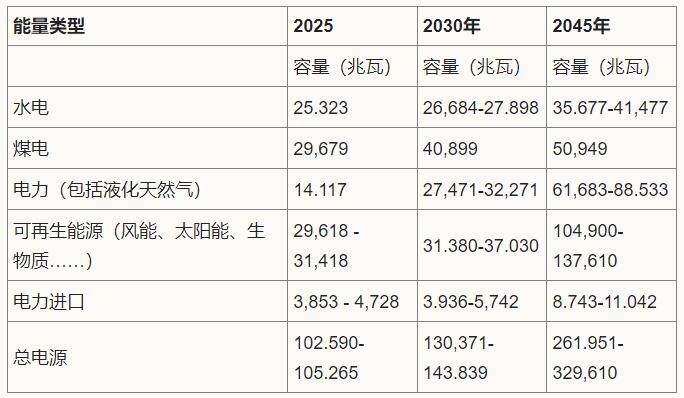

电力规划八的负荷预测实施了3个选项,对应到2045年每个时期GDP增长的3个情景。本次审查后的负荷预测结果与报告结果相比没有变化。从规模上看,在基本负荷计划中,2030年越南总装机容量130371兆瓦,比3月份上报的计划减少7689兆瓦。2045年越南总装机容量261951兆瓦,减少1.5万兆瓦。在高负荷方案中,2030年越南总装机容量比3月份提交给政府的计划减少6000兆瓦,仅达到143839兆瓦。2045年为329,610兆瓦,减少了14,200兆瓦。
越南工贸部建议选择高负荷情景作为运行方案,以保证合理的电力储备水平,满足经济增长到2030年、2045年的电力需求。对于输电网的发展,电力规划八提出了建设输电系统满足国家电力系统安全、稳定运行和可再生能源并网率要求的目标。建设500kV及以上输电网,将电力从大型电力中心输送到负荷中心,连接区域和区域电力系统;限制增建500kV跨区输电线路、长距离输电。将技术应用于电网投资开发,逐步形成智能输电网。2030年后,研究建设电压高于500kV的交直流输电网、柔性输电设备。
与工贸部3月份提出的方案相比,审查后的输电网投资额据说“大幅减少”。同样根据工贸部计算越南电源结构和区域平衡,电力计划八预计龙山液化天然气发电项目一期(1500兆瓦)将在2031-2035年投产;海浪(1,500MW)将在2036年至2040年间运行,并可能很快与KenBau气田的进展同步。这些项目此前已获得总理批准,以补充总体规划,并在2026-2030年期间取得进展。
ChanMayLNG项目,电力规划八预计将在2041-2045年期间在北方无法开发更多天然气发电厂时实施。然而,承天顺化省提议在2026-2030年之前将该项目的800兆瓦投入运营,因此工业和贸易部要求总理对这些项目的进展发表评论。(转载请注明见道网www.seetao.com)见道网战略栏目编辑/许生鹏
评论
写点什么吧~
