当地时间2022年8月29日9点30分,尼日尔凯大吉水电站工程截流成功。至此,由中国能建葛洲坝集团承建的尼日尔凯大吉水电站工程,正式进入发电厂房、溢洪道等主体结构施工的新阶段,项目建设全面提速。

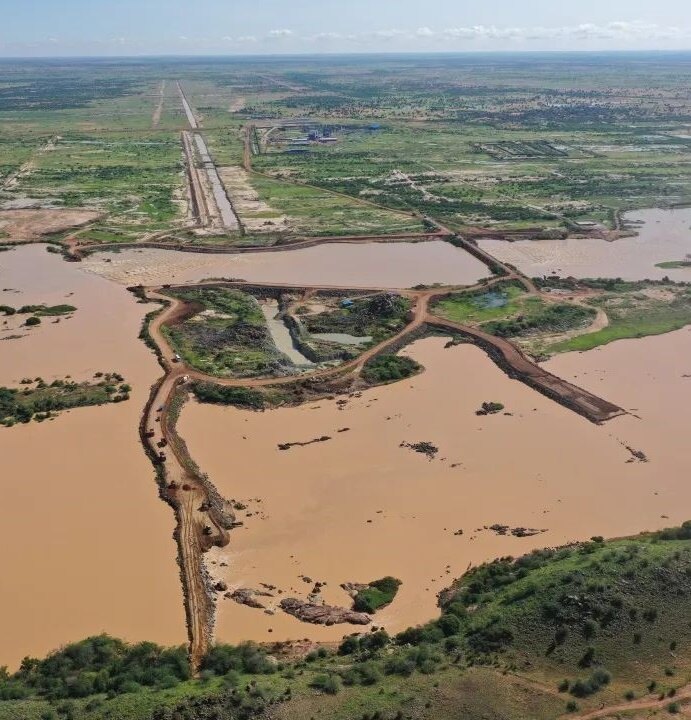

工程采用河床分期导流以完成全部建设任务,共分三期实施。本期围堰截流龙口宽度20米,合龙时最大截流流速3.50m/s,最大水位落差0.94m。

中国能建葛洲坝集团在保证合龙填筑材料充足及交通组织运输便利的前提下,采用单戗单向立堵进占,先填筑抛石戗堤形成龙口并做好龙口堤头保护,然后集中机械设备和材料在短时间内合龙闭气,左岸进占约319.72m,同时利用左岸一期预留缺口过流,以实现截流目标。
项目建设期间将为尼日尔提供上千就业岗位,为当地培养大量技术型人才。项目建成后将极大解决尼日尔首都尼亚美及周边供电紧张局面。(转载请注明见道网www.seetao.com)见道网工程栏目编辑/马雪
