5.071GW!河南风光配储项目清单公布
见道网 2022-10-26 16:13
  • 其中风电456万千瓦;集中式光伏35万千瓦,分布式光伏16.102万千瓦
  • 本批次开发案的项目,风电项目自方案印发之日6个月内完成核准,自核准之日起24个月内建成投产
阅读本文需要
2 分钟

在“碳达峰,碳中和”目标下,风电、光伏等可再生能源进入高速发展阶段。近日,河南省发改委发布《关于下达2022年风电、光伏发电项目开发方案》的通知。文件显示,河南省本次下达2022年风电、光伏发电项目开发方案共507.1万千瓦。其中风电456万千瓦;集中式光伏35万千瓦,分布式光伏16.102万千瓦。储能配置要求按照20%~55%、时长2~4小时不等。

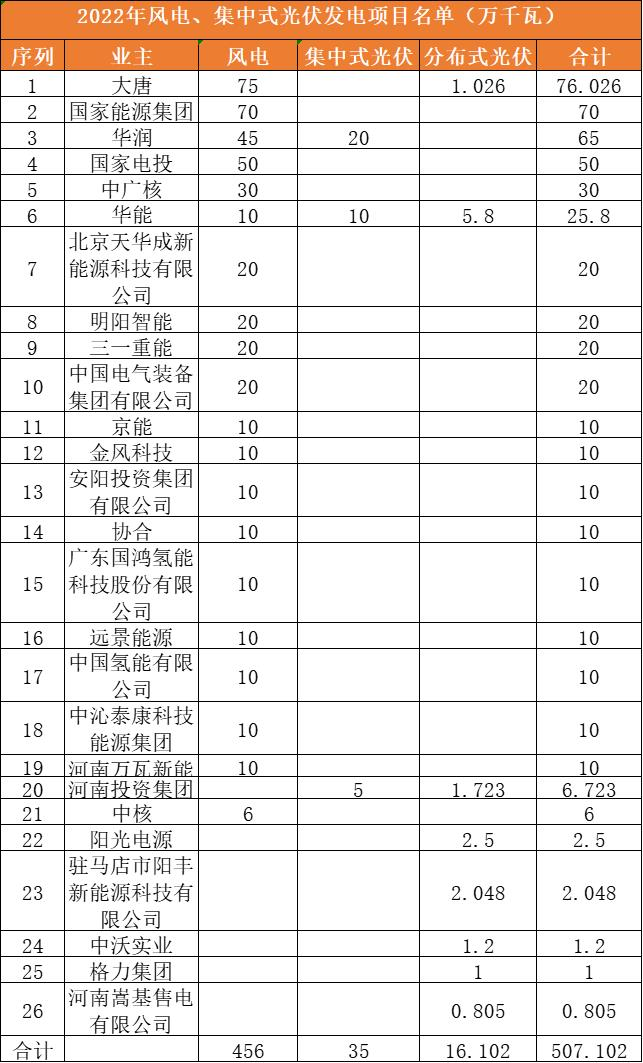

根据查询业主可知,此次大唐以76.026万千瓦规模位列第一,国家能源集团70万千瓦排名第二、华润65万千瓦第三,国家电投50万千瓦、中广核30万千瓦、华能25.8万千瓦相继在后。具体业主排名与规模如下:

根据文件显示,列入本批次开发案的项目,风电项目自方案印发之日6个月内完成核准,自核准之日起24个月内建成投产;集中式光伏发电项目自方案印发之日,应于24个月内建成投产。逾期未核准项目,调出年度开发方案。逾期未并网项目,须重新落实市场化并网条件后,再由电网企业予以并网。关键词:基建、基础设施建设、国内工程新闻、规划投资

此外,河南省还表示将按照《关于在增量配电业务改革试点开展源网荷储一体化示范工程建设的通知》(豫发改电力〔2021)1062号〕要求,组织专题研究接入增量配电网年度开发方案的风电、光伏项目,待项目清单确定后另行下达。

值得注意的还有,此次对于新增分布式光伏项目,河南省电力公司建议按照不低于10%、2小时自建或租赁储能设施。(转载请注明见道网www.seetao.com)见道网战略栏目编辑/许生鹏


评论

相关文章

宏观

2000亿欧元电网投资 vs 6万吨风机废料,欧洲能源转型的双重挑战

10-14

宏观

中国风光装机目标加码:2035年冲刺36亿千瓦,西北华北成主阵地

10-14

宏观

巴西能源转型加速:千亿投资重塑下游产业格局

10-14

宏观

中国锂电产业投资1-8月突破4000亿元,高端产能与新兴技术成布局重点

10-13

宏观

中国对锂电技术实施出口管制,全球储能与AI产业面临供应链重构

10-13

宏观

沙特利雅得迈向全球十大都市的关键一跃:2030世博基建招标启动

10-13

收藏
评论
分享

找回密码

获取验证码
确定
