“奋战一季度 冲刺开门红”丨鲁能宜君三期10万千瓦林光互补项目全容量并网
见道网 2025-05-12 10:55
  • 项目对当地社会经济发展、改善能源结构、保障电力安全供应、保护生态环境具有重要意义
  • 公司通过该项目实现了经济效益与生态效益的双赢,对推动陕西绿色能源发展具有积极意义
阅读本文需要
4 分钟

2025年3月31日17时05分,鲁能宜君三期10万千瓦林光互补项目40台箱变全部投运,标志着项目实现全容量并网,为公司一季度赢得了“开门红”,更为公司实现2025年高质量发展目标增添了强劲动力。

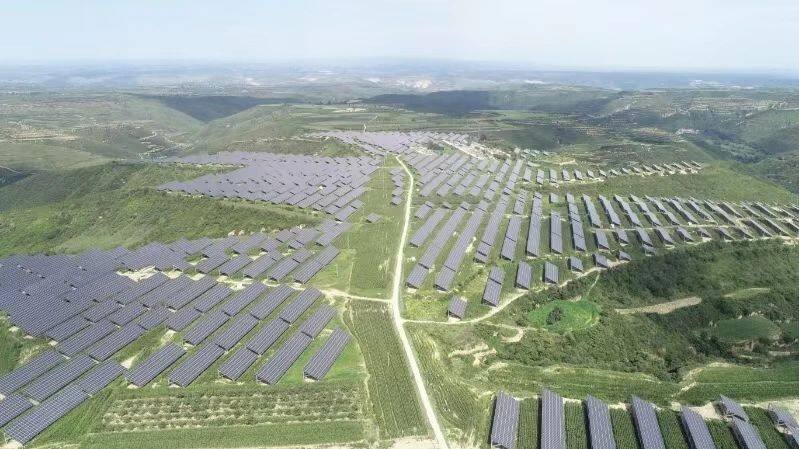

宜君三期项目位于陕西省铜川市宜君县境内,项目占地约2600亩,预计年发电量1.52亿千瓦时,每年可节约标准煤4.5万吨,减少二氧化碳排放12.4万吨,对当地社会经济发展、改善能源结构、保障电力安全供应、保护生态环境具有重要意义。

项目自2024年8月29日正式开工以来,按照“全面施工分批并网,早发电争效益”的总思路,克服了地形条件险、物料运输难、气候条件差等困难,全力以赴推进工程建设,最终历时215天成功实现全容量并网。

宜君三期项目建设包含1个升压站扩建间隔、40个光伏方阵、48公里集电线路,桩基约3.1万根,组件约20.5万块,铁塔189基。项目用地分布散、地块多、范围广,征租地协调难度大。为有效推进项目早并网早发电,公司成立土地租赁青年突击队,全力推进租地攻坚,23天完成全部租地工作;公司组建宜君三期工程建设指挥部,凝聚各参建单位合力,结合项目地质地貌特点,深度优化阵列布局和塔基点位,为项目快速推进奠定坚实基础。

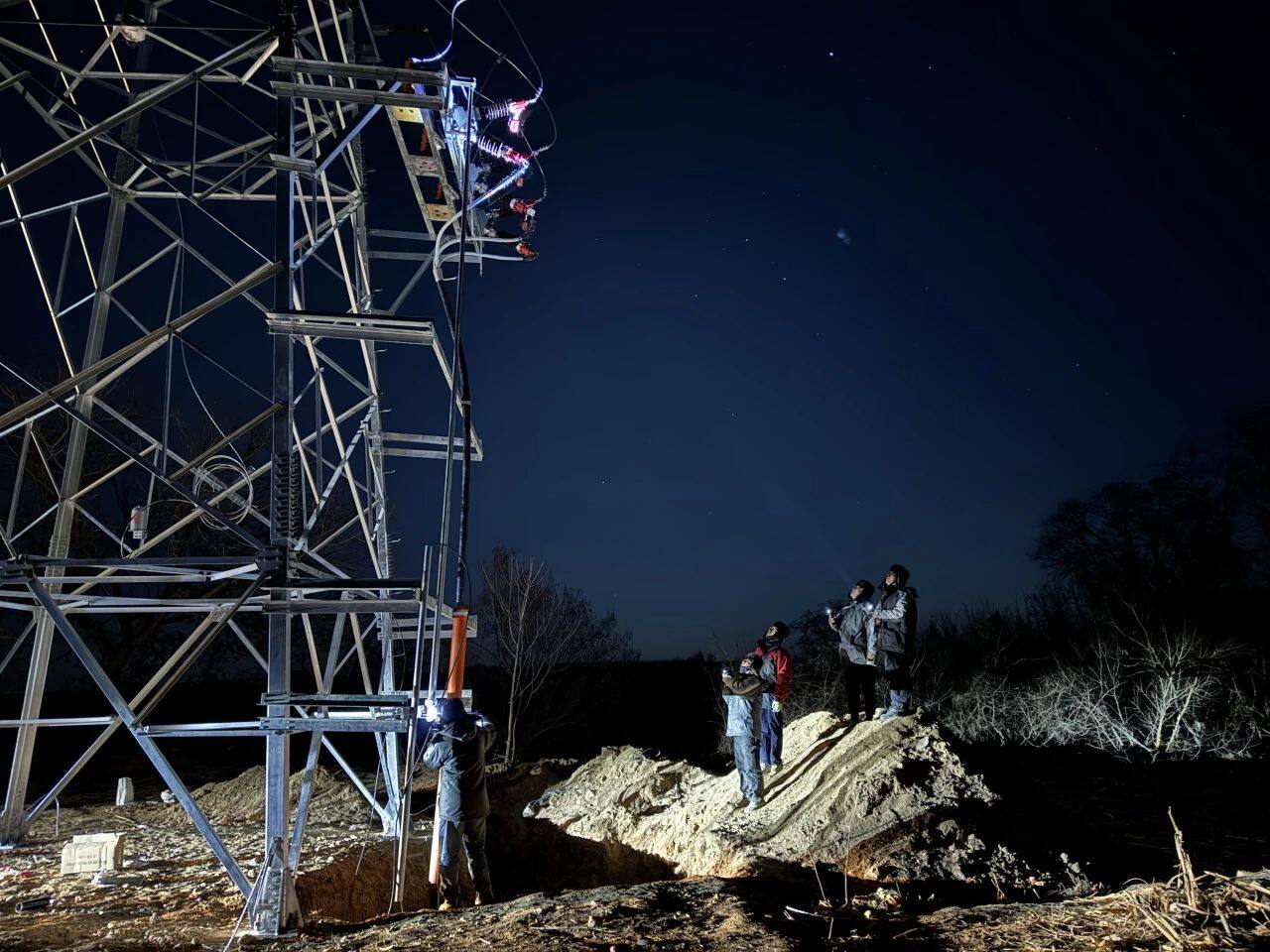

自开工以来,指挥部坚持落实“保安全、重质量、争进度、控成本”的要求,采取挂图作战的方式,针对项目堵点阻点制定专项施工计划,安排专人全程督办、每日总结推进,及时沟通协调施工建设过程中遇到的困难和问题。针对当地入冬早、天气寒冷对土建施工的影响,优先安排桩基施工,抢抓窗口期。应对地块多分布散、物料到位难的问题,采取骡马驮运、无人机吊运等手段确保物料供给。同时应对年末光伏抢装潮导致工人紧缺、流动性大的困难,采取细化工法技术培训交底,对施工工作内容统一调动调配等措施提高工效。

指挥部对项目实行穿透式管理,直插施工班组一线,实时掌握施工现场动态,有效把控施工作业安全风险,梳理并网手续关键流程、关键节点,提前谋划末批次电力质监活动,4天完成全部问题整改,取得全容量并网意见书;积极协调电网公司办理涉网手续,2天时间完成并网手续办理,取得第三批次启动并网调度方案。团结一切可以团结的力量,融合攻坚、通力协作,高效推进光伏项目建设。

陕西分公司历经八年三期项目接续奋斗,截至目前在宜君的绿色能源装机规模达到20.95万千瓦,其中一期4.95万农光互补项目、二期6万农光互补项目和三期10万千万林光互补项目。公司通过提高土地综合利用率,探索出绿色生态农业与光伏发电相结合的新模式,实现了经济效益与生态效益的双赢,对推动陕西绿色能源发展具有积极意义。

今年以来,陕西分公司全面落实集团公司工作会议和高质量发展专题会议精神,着力在扩规模、提质量、增效益、防风险、促创新上狠下功夫,全方位聚焦“十大攻坚任务”,积极推进各项工作,全力以赴高质量完成全年目标任务,奋力书写陕西分公司高质量发展新篇章,为集团公司事业高质量发展作出新的贡献!(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网战略栏目编辑/孙凤娟

评论

相关文章

光伏

1GW!新疆并网规模最大光热发电项目成功并网

4天前

光伏

60亿!百万千瓦光热吸热塔突破百米浇筑

4天前

光伏

1000亿!昆山光伏一体化项目签约

4天前

光伏

420MW渔光互补光伏发电正式开工

5天前

光伏

15GW!隆基绿能助力阿尔及利亚光伏发展​

5天前

光伏

635亿!首条1GW异质结太阳能组件项目投产

5天前

收藏
评论
分享

找回密码

获取验证码
确定
