2026年3月下旬的塔克拉玛干沙漠北缘戈壁滩上,机械的轰鸣声打破了往日的沉寂。作为国家能源局十四五规划的重点工程,新疆若羌抽水蓄能电站已吹响全面复工的集结号。
在上、下水库及输水发电系统的各个作业面上,1300余名建设者与300余台大型机械正协同作战。目前,通风兼安全洞、进厂交通洞及上下库连接路已全面贯通,供水隧洞TBM掘进更是突破了1254米大关。这座总投资156.77亿元、总装机210万千瓦的能源巨坝,正以满格状态向2030年首台机组发电的目标发起冲刺。

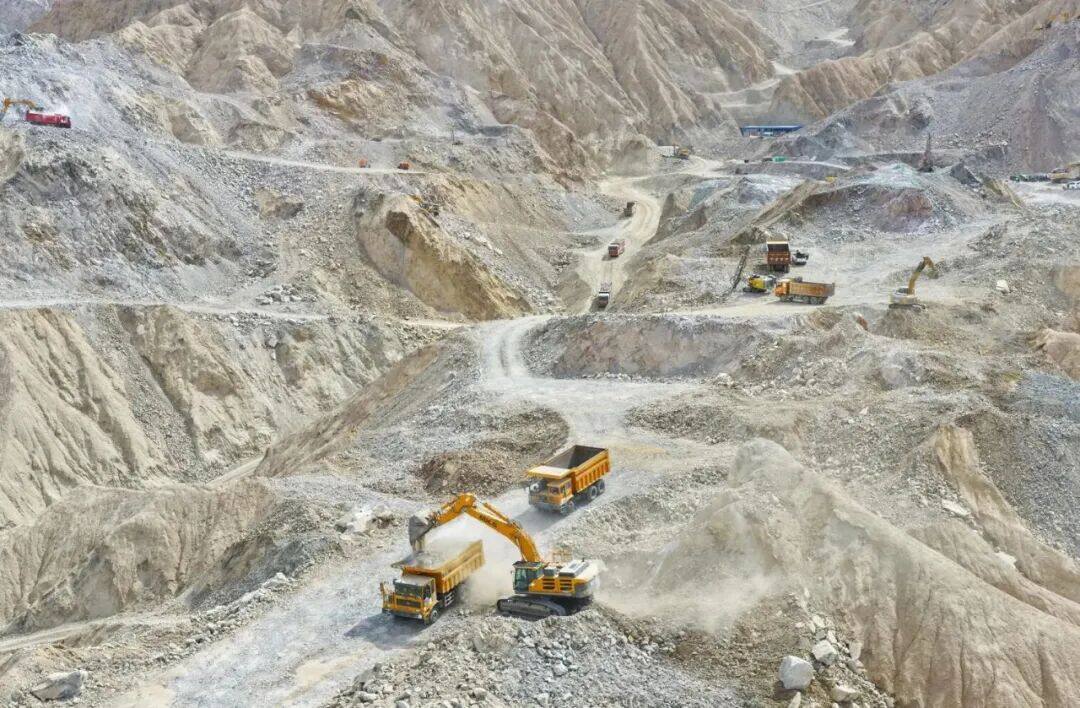

新疆若羌抽水蓄能电站工程施工现场
若羌抽水蓄能发电有限公司建设管理部负责人陈真介绍,目前310名管理人员和1000余名施工人员已全部返岗,后方建管基地、供水系统工程及上下水库开挖填筑等所有作业面均已铺开。

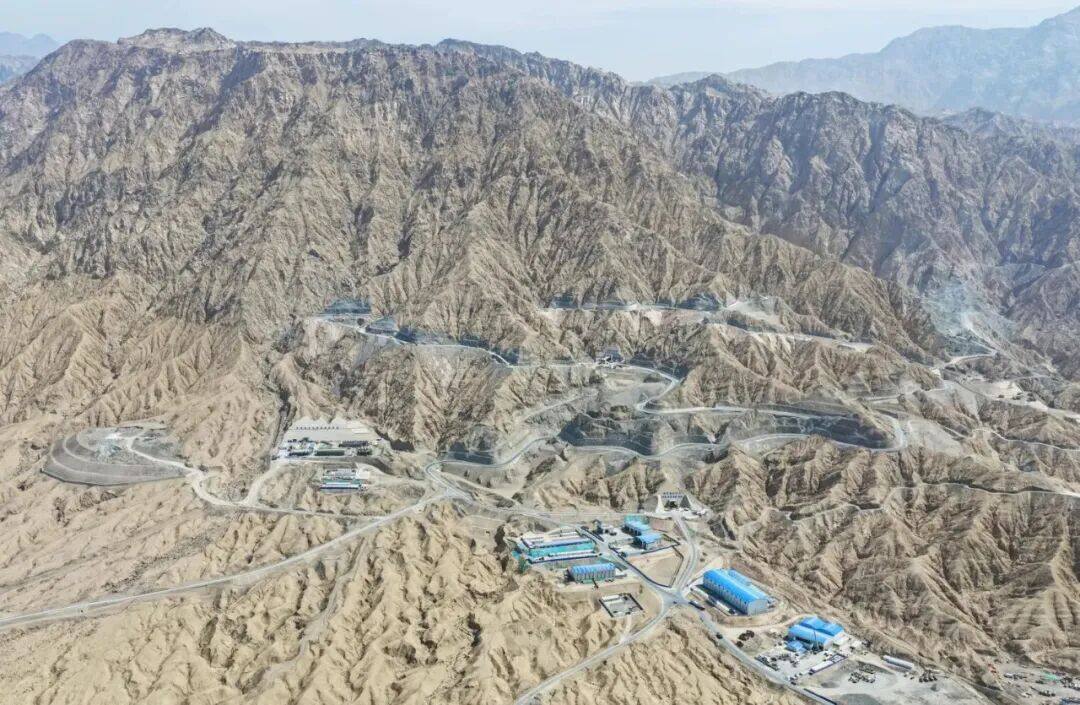

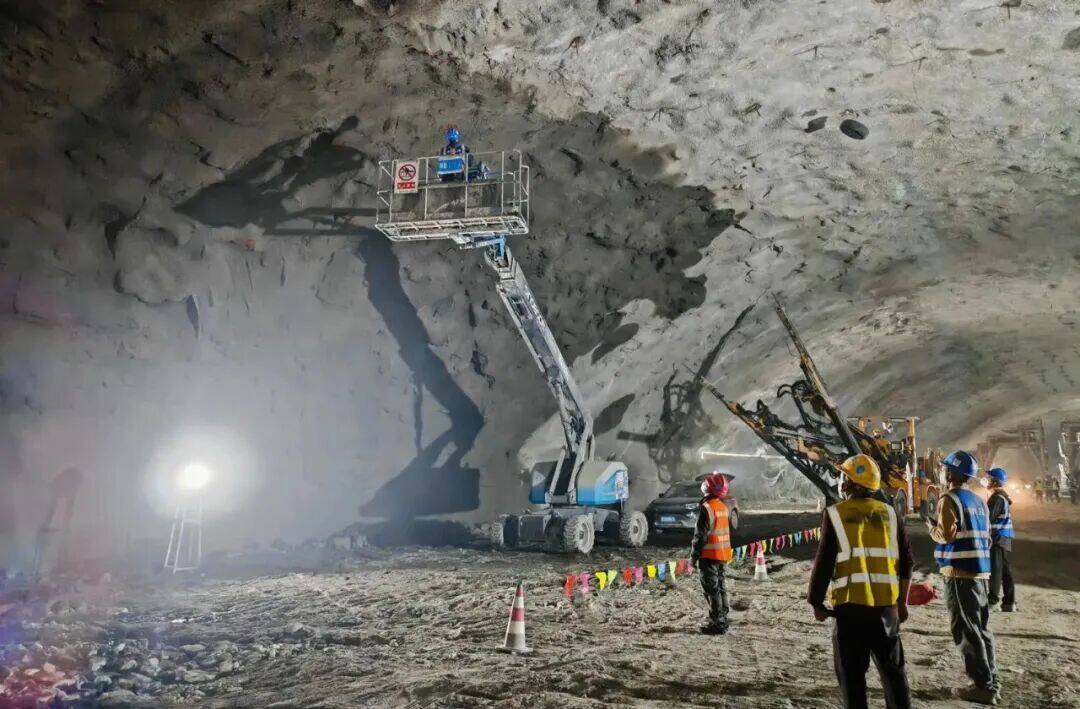

截至目前,除相关道路贯通和TBM掘进外,前方营地等配套附属工程也已基本完工。2025年10月启动的主厂房首层开挖,正为后续主体结构施工奠定基础。“今年我们将死磕厂房开挖、上下水库填筑及引水隧洞掘进等关键节点,确保工期不滞后。”公司党委委员、总工程师邹文胜表示,全体参建单位正通过科学调度,力争在81个月的总工期内高质量完成建设任务。
这座装机规模达210万千瓦的超级充电宝,不仅是南疆电网的调峰填谷利器,更是服务区域内2100万千瓦新能源消纳的关键一环。关键词:新能源新闻、储能

下水库坝体开挖填筑施工现场
投运后,它将像一个巨大的稳定器,平抑风光发电的波动,为丝绸之路经济带核心区的能源安全提供坚实的绿色支撑。当戈壁的风沙掠过巍峨的大坝,清洁水电将通过特高压通道源源不断输送至千家万户,为新疆的绿色低碳发展注入强劲的心脏动力。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网新能源栏目编辑/程丽婷
