新基建
149亿!世界屋脊的电力天路开工
见道网 2026-04-02 11:14
  • 这条1600公里穿越无人区与冻土带的电力天路,将驱动青藏铁路实现内燃到电力的历史性升级,守护高原生态
阅读本文需要
4 分钟

清晨,世界屋脊的风仍带着凛冽寒意。在平均海拔4500米的雪域高原,一群建设者面对苍茫雪山,举行了简单而庄重的动员会。这不是普通的工程,而是一场在世界“第三极”展开的极限挑战——2026年3月31日上午,青藏铁路电气化外电配套工程(西藏段)正式进入全面开工阶段,标志着这条“天路”的电气化梦想,正加速照进现实。

二十年前,青藏铁路全线通车,巨龙驰骋高原,连接起青海西宁与西藏拉萨,成为拉动青藏地区发展的经济大动脉。二十年后,当中国高铁网络四通八达,这条世界海拔最高、线路最长的高原铁路,迎来了动力迭代的关键时刻——从内燃机车迈向电力牵引。而这一切的基础,正是此刻启动的、总投资达149.02亿元的电力配套工程。

打通电气化的能量血脉

作为青藏铁路电气化改造的先导工程,此次外电配套工程由青海段与西藏段共同构成。其中,西藏段投资75.18亿元,堪称“重头戏”。工程计划在雪域高原上新建2座500千伏变电站、2座220千伏变电站及开关站,架起总长折单1552.5公里的输电线路,全部建设周期为36个月。

目前,工程环评、水保、林草勘等关键手续已悉数获批,临时用地已到位,永久用地审批正在加速。各参建单位已全部集结高原,线路工程已具备合法开工条件,一场与高寒、缺氧、生态脆弱性对抗的“电力攻坚战”已经打响。

这条“能量血脉”的打通,将直接驱动青藏铁路实现从“内燃时代”到“电力时代”的历史性跨越。更安静、零排放的电力机车,将大幅减少对可可西里等生态敏感区的噪声与废气污染,守护高原的纯净。

1600公里极限挑战

如果说青藏铁路本身是工程奇迹,那么为其供电的线路建设,则是奇迹之上的极限挑战。工程1600公里的线路将贯穿可可西里等广袤无人区,其中1500公里更需穿越地质极不稳定的高原冻土区——这里冻土的冻结与融化,时刻威胁着铁塔基础的稳固。

线路还需跨越长江源头沱沱河、楚玛尔河等水系,穿越14处国家级生态敏感区。在技术上,工程需跨越或钻越既有交流、直流输电线路112次,跨越铁路、高速公路、国道等重要交通干线121次。每一项都是对施工精度、装备耐候性及人员毅力的极致考验。

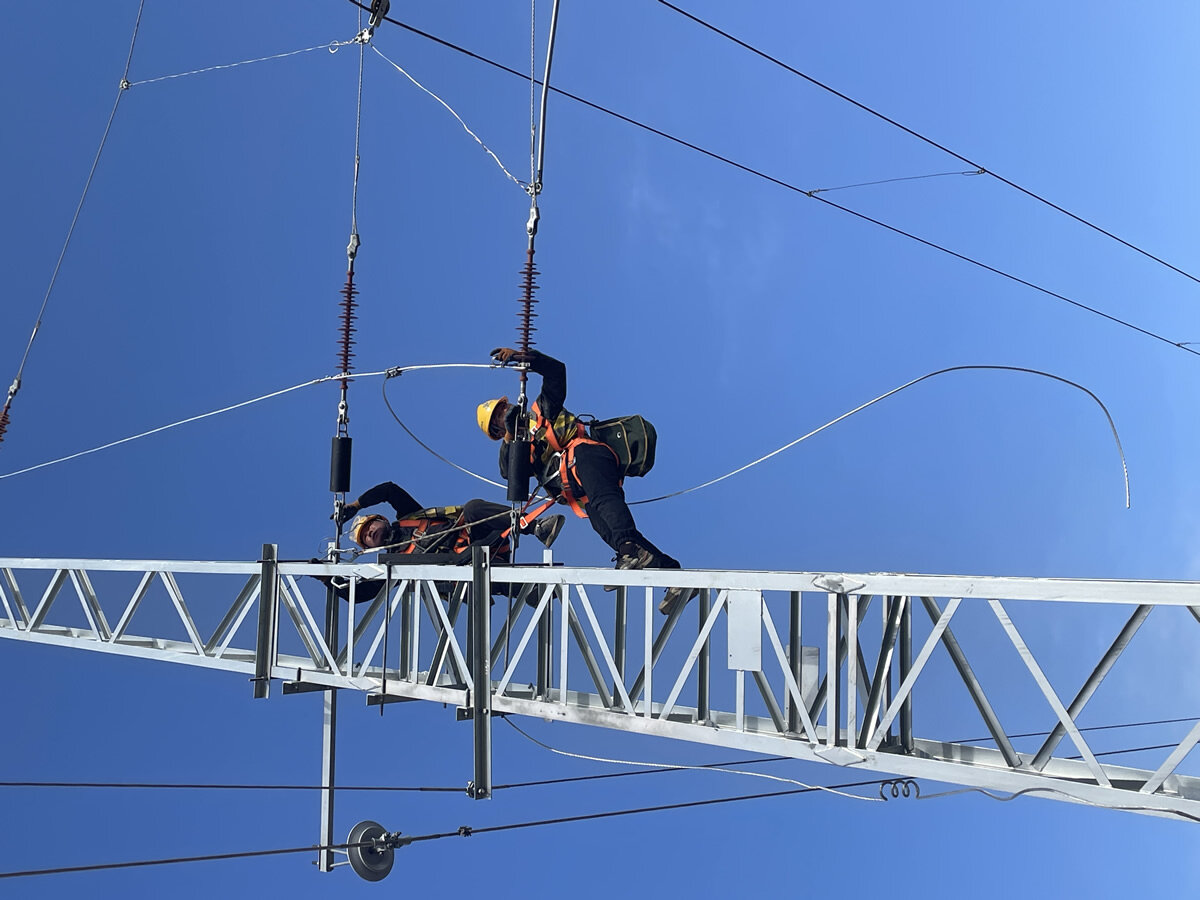

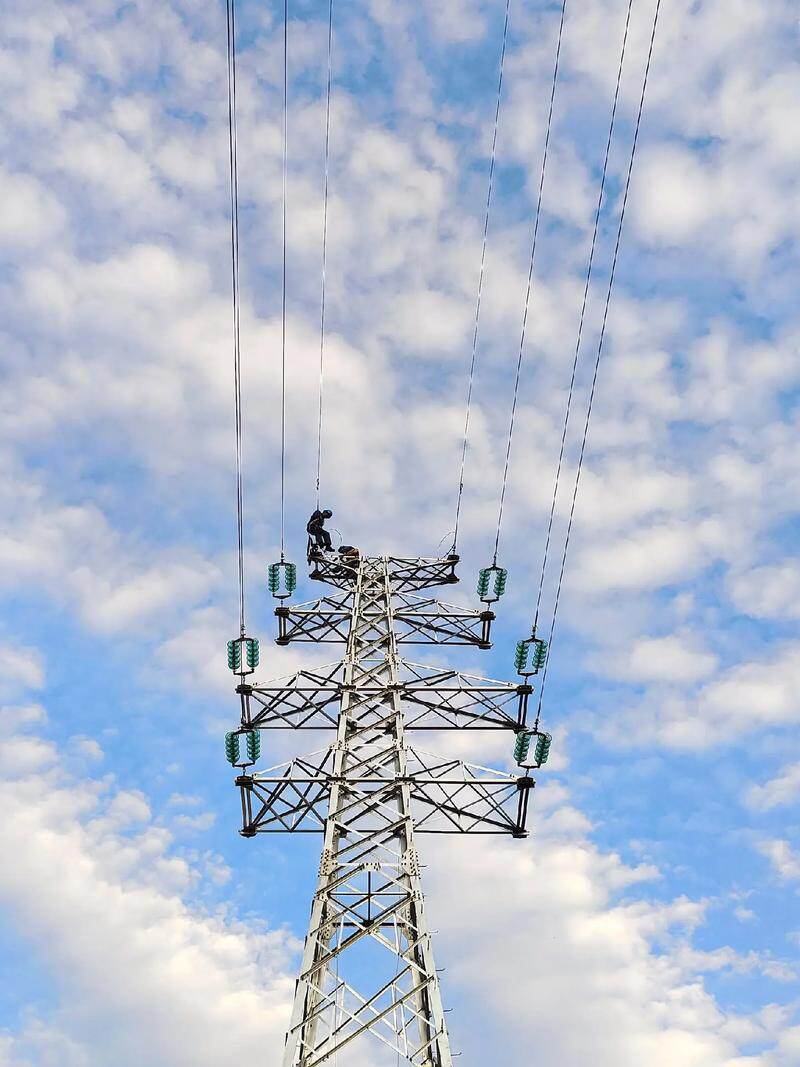

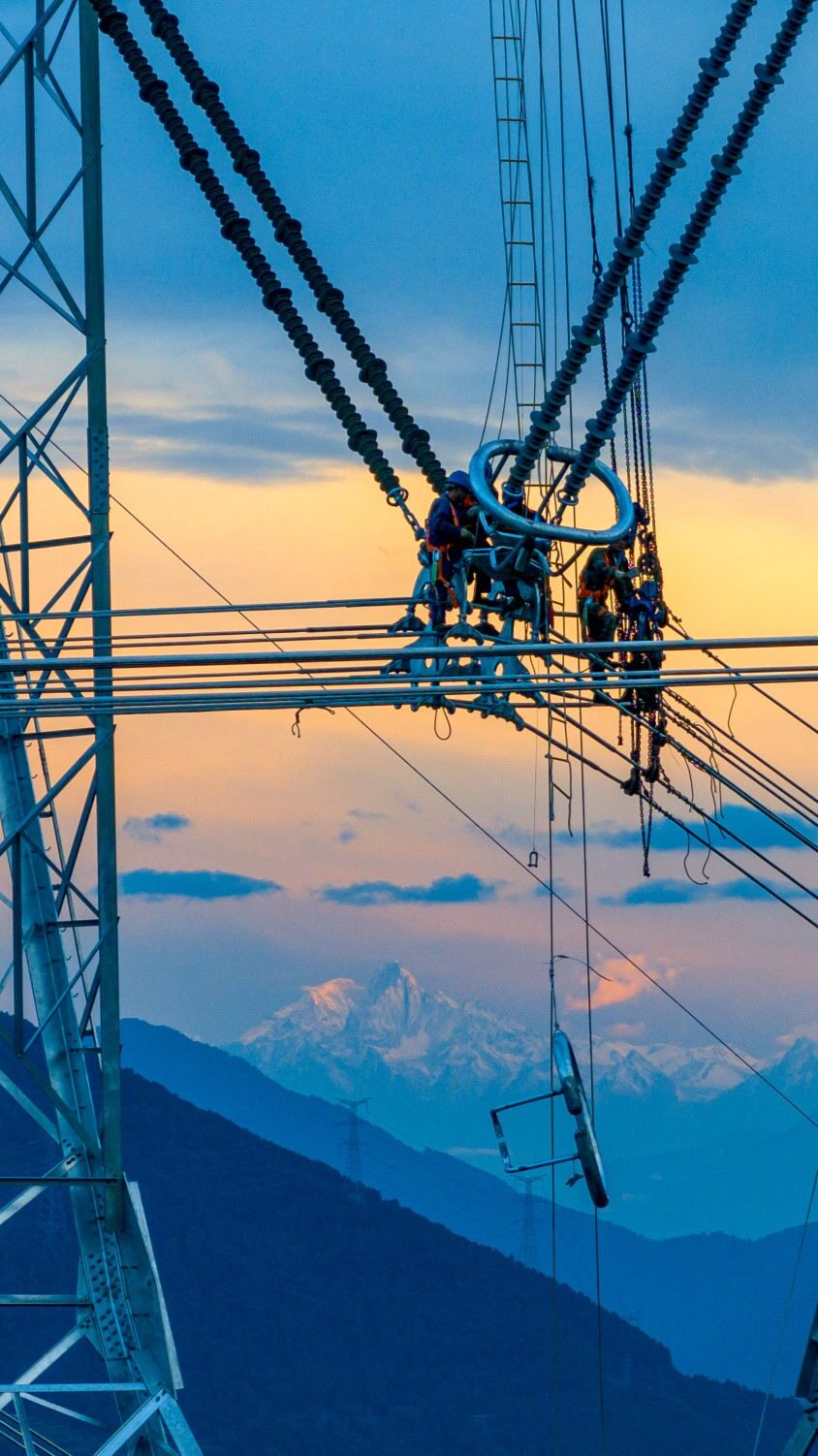

“在高原上,每拧一颗螺丝、每立一座铁塔,都比平原困难数倍。”一位现场负责人表示,物资运输、设备运维、人员健康保障,无一不是前所未有的难题。但正是这种复杂性,凸显了工程对于中国在高寒高海拔地区电网建设能力的里程碑意义。

赋能西藏发展新格局

这项超级工程的意义,远不止于让火车跑得更快、更环保。它更是重塑西藏,特别是藏北地区能源与经济格局的关键一子。

新建与扩建的变电站和电网,将极大增强藏北地区的供电能力与可靠性,优化西藏整体电网结构。它不仅为未来的铁路牵引站提供坚强电力保障,更能为沿线城镇、边防哨所、通信基站等重要设施注入稳定电能。关键词:基建工程最新资讯、高原电力

更重要的是,一个更强大、更灵活的电网,将如一把钥匙,打开藏北地区丰富的风、光等清洁能源宝库的大门,促进绿色电力规模化开发与外送。这直接呼应了中国“碳达峰”目标,有望推动青藏高原在绿色低碳发展的道路上率先示范。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网基建工程栏目编辑/杨美玲

评论

相关文章

新基建

陕豫特高压获批:190亿巨资打通西电东送主动脉

1天前

新基建

232亿赋能巴蜀!攀西特高压交流工程正式启幕

2天前

新基建

哈萨克斯坦总统下军令状:2026年底前必须啃下数字化硬骨头

2天前

新基建

河南电网十五五首个特高压项目开工

3天前

新基建

乌兹别克斯坦与中兴通讯共建数字丝路通信新动脉

03-23

新基建

国家电网十五五蓝图:15项特高压直流工程将投运

03-13

收藏
评论
分享

找回密码

获取验证码
确定
