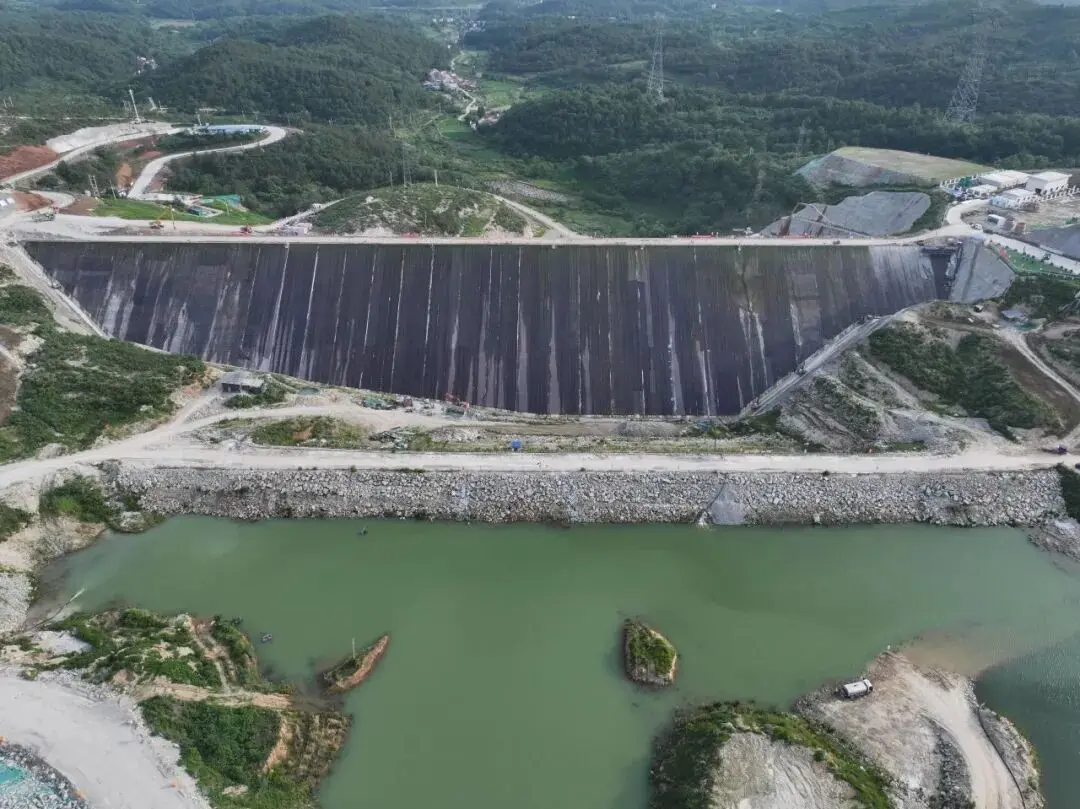

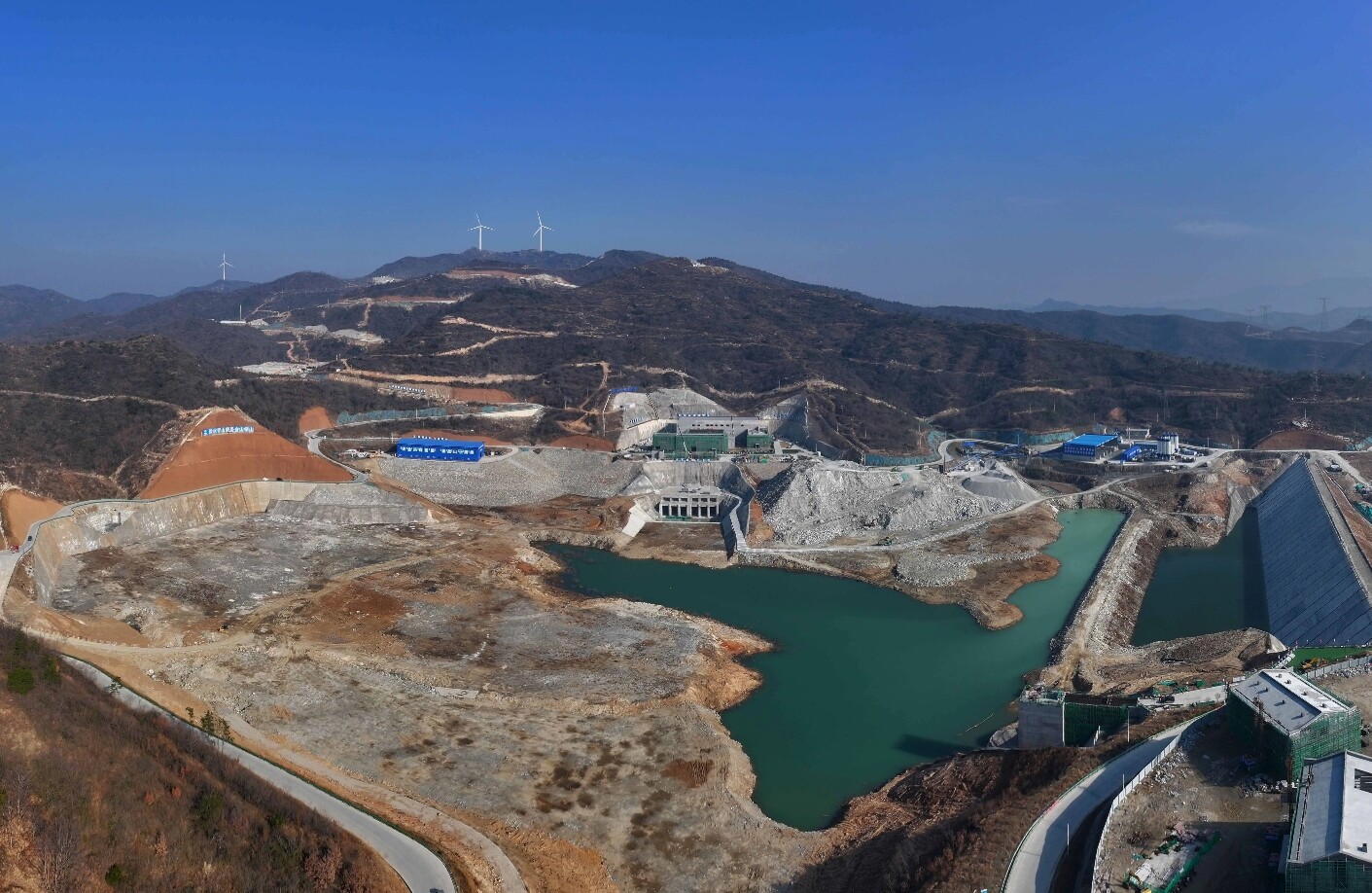

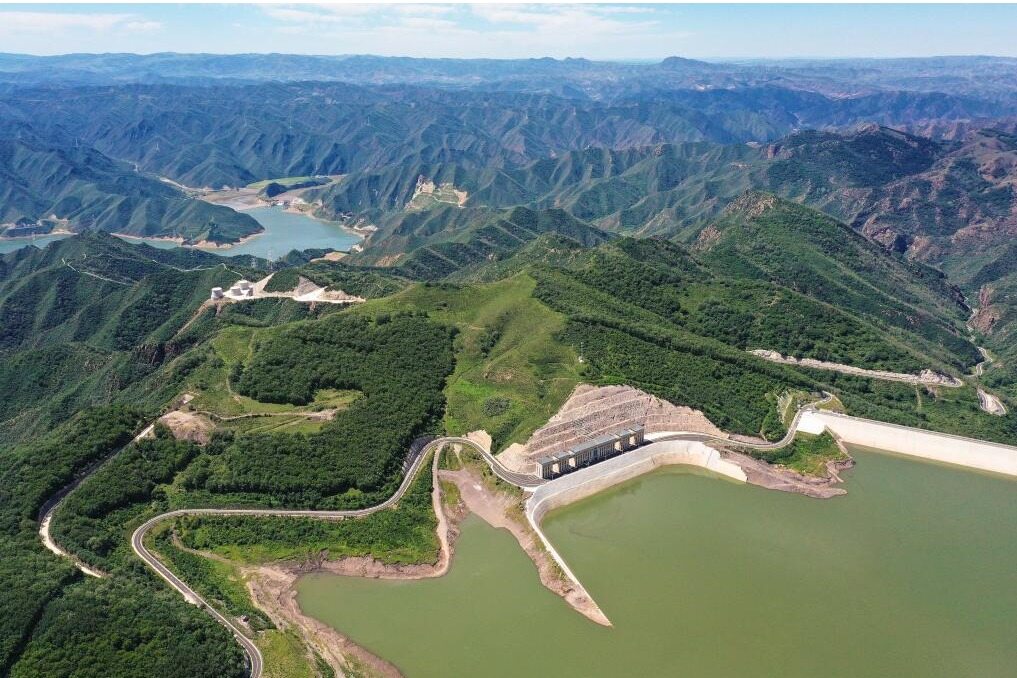

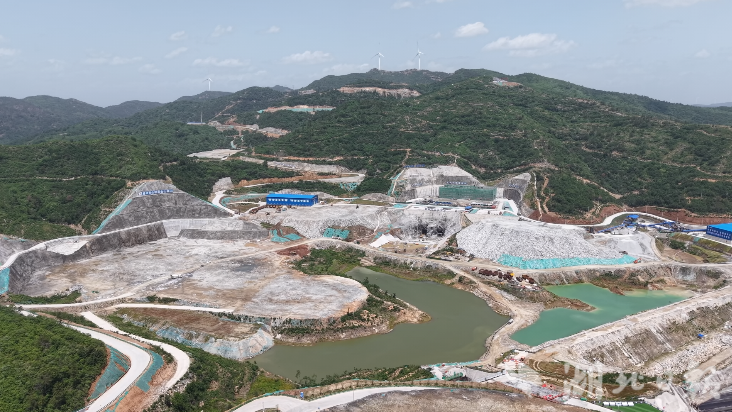

大别山腹地,一座总装机30万千瓦的抽水蓄能电站正加速冲刺。近日,大悟抽水蓄能电站整体施工进度已达83%,下水库蓄水高程稳定在111.12米,1号、2号机组均完成机电埋件施工与磁极挂装,距离年内投产发电仅剩最后一程。作为国家能源局十四五规划重点项目、湖北省重点骨干工程,大悟电站承载着优化全省能源结构、提升电网调峰能力的战略使命,目前已进入收官决战的关键阶段。

两台机组攻坚告捷
当下,电站建设已全面进入机电安装的深水区。1号、2号两台发电机组一路攻坚,顺利完成机电埋件施工、磁极挂装等核心工序,为后续安装调试与并网运行扫清了关键障碍。下水库蓄水高程稳定维持在111.12米,蓄水工况完全满足施工及运行要求。

按照既定规划,项目还将迎来两大攻坚节点:5月底完成2号机组转子整体吊装,7月底完成1号机组转子整体吊装。截至2025年4月底,湖北全省抽水蓄能装机已达527万千瓦,位居全国前列,但调峰缺口仍有约800万千瓦。大悟电站30万千瓦装机投运后,将有效填补区域调峰能力短板,提升电网对风电、光伏等清洁能源的消纳水平。
冲刺10月底并网目标
工程越是临近收官,细节管控越不能松劲。建设团队始终驻守一线,将机电设备精细安装、现场安全常态化管理、工程全过程质量管控贯穿施工始终,牢牢守住安全底线、质量红线和工期节点。

截至2025年一季度,湖北省可再生能源发电装机占比已突破55%,新型电力系统建设加速推进。大悟电站作为其中关键一环,建成后年发电量预计超4亿千瓦时,可满足约12万户家庭年用电需求,相当于每年减少标煤消耗约12万吨、减排二氧化碳约30万吨。关键词:新能源项目、水电
大别山深处,这座绿色储能电站距离正式并网投运越来越近。10月底,一旦机组并网发电,湖北新型电力系统布局将再添一块重要拼图。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网新能源栏目编辑/程丽婷
