湖南桃源木旺溪抽水蓄能电站主体工程开工
见道网 2026-07-07 09:32
  • 国家电投五凌电力湖南桃源木旺溪抽水蓄能电站主体工程启动,这是集团首个落地的抽蓄项目
阅读本文需要
2 分钟

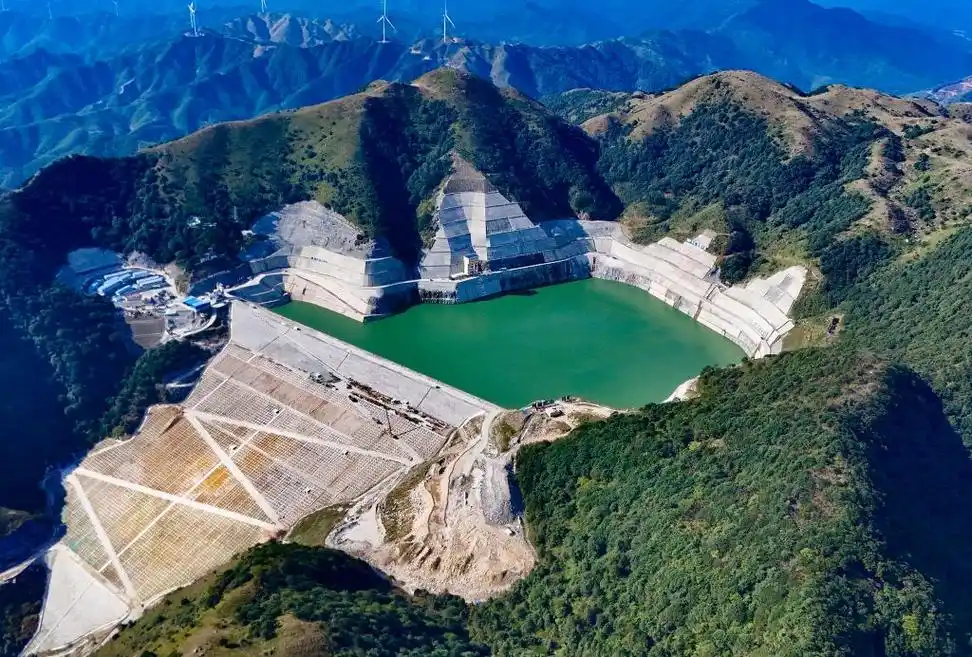

2026年6月30日,国家电投五凌电力湖南桃源木旺溪抽水蓄能电站主体工程正式启动建设,这是国家电投集团首个落地的抽水蓄能项目,也是湖南省十四五能源保供的核心重点工程。电站总装机容量120万千瓦,计划2030年3月首台机组投产,同年12月全部机组并网发电。

作为湘西北片区目前唯一规划的抽水蓄能站点,项目从前期推进阶段就跑出了行业少见的建设速度。

前期攻坚大幅压缩建设成本与周期‌

项目团队全程秉持深严精优的管控思路,先后完成三十余项专项技术研究,对比预可研阶段方案,直接节省造价超10亿元,整体工期压缩27个月。

团队还针对性研发砂质板岩人工骨料利用技术,就地消化本地建材资源,进一步压低施工成本。安全管理环节直接借鉴核电成熟管控经验,从前期准备到主体开工全程保持零事故纪录,绿色施工要求贯穿全流程,尽量采用隧道施工减少地表植被破坏,统筹渣料回收利用降低环境扰动。

智慧工地为新型电力系统补全支撑能力‌

项目正在搭建覆盖全工区的智慧管理系统,集成视频监控、AI安全识别、生态环境监测等功能,依托5G和大数据平台实现施工全流程动态管控,也为后续电站长期智能化运营打下基础。关键词:储能、抽水蓄能项目

电站投产后,能填补湘西北2030年预测调峰缺口的76%,每年降低系统网损1800万千瓦时,减少火电深度调峰占比4.45%,全年省下调峰成本约1.31亿元,还能大幅降低区域弃风弃光率,给湖南新型电力系统建设提供关键的储能调峰支撑。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网新能源栏目编辑/程丽婷

评论

相关文章

储能

EDF落子阿曼三大项目,国产新能源设备迎机遇

2小时前

储能

库布齐超级能源基地首标花落中国化学

2小时前

储能

阿曼新能源招标新规重塑海外电站投标格局

21小时前

储能

内蒙古武川30万千瓦独立储能电站正式开工

1天前

储能

七家国内企业入围沙特储能大单,深耕中东新能源赛道

1天前

储能

国轩高科澳洲最大光储直流耦合项目开工

2天前

收藏
评论
分享

找回密码

获取验证码
确定
