在尼日利亚北部卡杜纳河的峡谷中,四台水轮机组正以每秒数百立方米的流量转动,将奔涌的河水转化为700兆瓦的清洁电力,源源不断汇入西非国家电网。这一刻,距离项目开工已过去整整十年。2026年7月24日,宗格鲁水电站项目正式取得业主签发的履约证书,中国电工与中国水电联合体承建的这座超级工程画上圆满句号。

十年磨一剑的工程马拉松

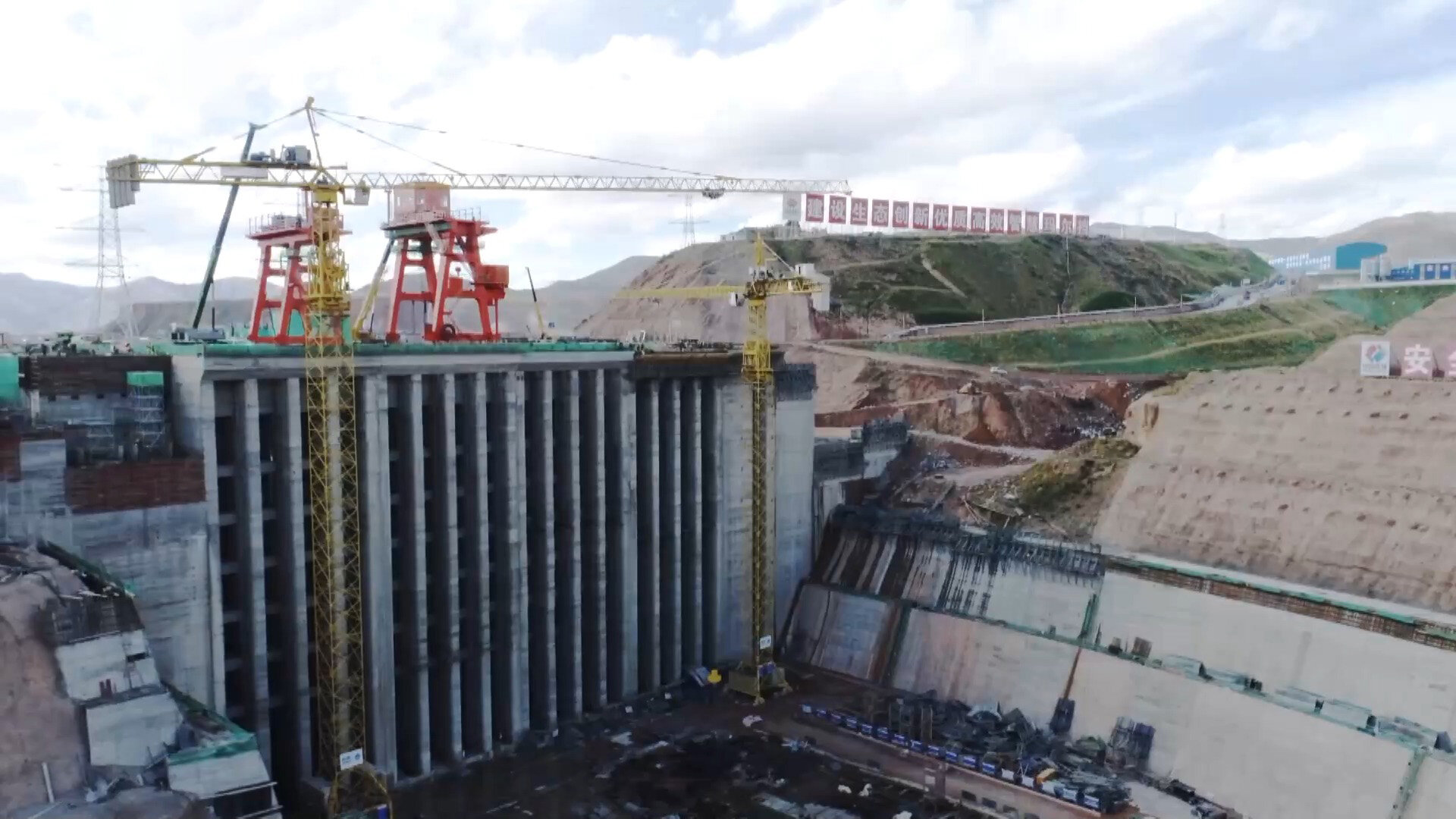

宗格鲁水电站2013年开工,总装机700兆瓦,是尼日利亚近40年新建的最大规模水电站。十年间,项目团队面对疫情、地缘环境复杂、气候极端等重重挑战,统筹推进设计、采购、施工、调试全生命周期一体化管控。2021年大坝混凝土施工完成,2022年首台机组一次性开机成功,2023年全部四台机组实现满负荷发电并网,2026年7月24日最终取得履约证书。

三项数据读懂电站含金量
700兆瓦装机容量,是尼日利亚自1968年以来新建的最大水电站。项目可满足全国约一成的用电需求,在拥有超2.2亿人口的国家电网供电长期不足的背景下意义重大。行业统计显示,过去十年尼日利亚每新增4度电,就有约3度来自宗格鲁。电站每年可减少二氧化碳排放约40万吨,兼具发电、防洪、灌溉、养殖、航运等综合效益。关键词:一带一路新闻网、水电站

属地化育才的造血式合作
项目团队攻克85米高沥青混凝土心墙坝与碾压混凝土坝衔接这一世界级技术瓶颈,两项自研设备获国家专利,所有试验项一次性通过检测。施工高峰期属地用工超5000人、占比超九成,项目部通过传帮带及技能培训,培养出一批可独立完成电站值守运维的本土技术骨干,中非能源合作从短期援建迈向可持续的深度合作。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网一带一路栏目编辑/高雪
