吐鲁番盆地东缘,火焰山余脉的戈壁褶皱间,一条钢铁长龙正在酝酿。鄯善县境内,二塘沟的水流千年不息,而在这片看似沉寂的土地之下,一个足以改写新疆电网格局的超级工程即将破土。新疆华电鄯善140万千瓦抽水蓄能电站,这座总投资超百亿元的国家级重点能源工程,正站在开工倒计时的最前沿。
然而,再宏大的蓝图,也需要一条路来铺就。大型机组设备如何运抵深山?上万建设者如何进场?主体施工物料如何周转?答案,就藏在近日落定的两大配套道路工程之中。

安能二局:1.03亿打通咽喉要道
中国安能集团第二工程局有限公司以10349.88万元拟中标电站专用道路工程,中铁七局以10398.09万元位列第二。这条全长4.12公里的永久专用公路,是名副其实的咽喉要道。

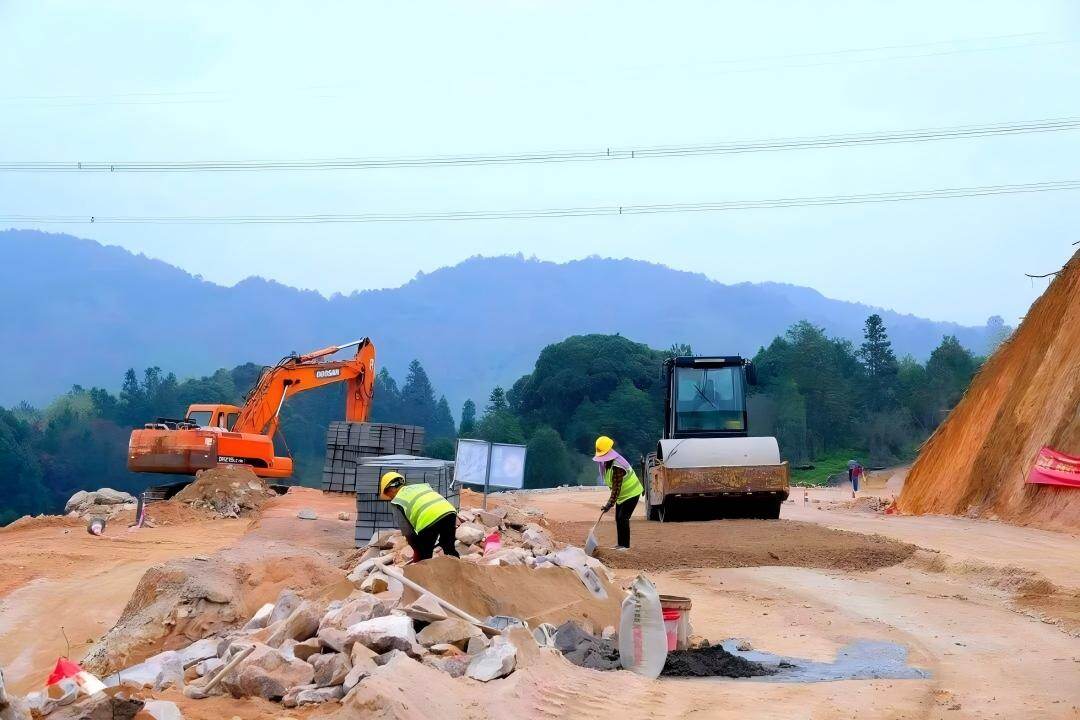

线路起点衔接现状乡道Y17,一路跨过二塘沟,穿山而过,终点接入下水库泄洪排沙洞出口。按水电场内三级道路标准建设,设计时速20公里。别看里程不长,施工难度却不容小觑——全线涵盖路基、路面、桥梁、涵洞、隧道及交通安全设施,同步实施隧道机电工程,包括照明、通风、监控、消防等全套系统。线路所经之处地形复杂、施工点位分散,对道路稳定性和通行安全性提出了极高要求。
项目总工期638天,计划2026年8月1日开工,2028年4月30日完工。届时,这条专用公路将成为大型设备进场的唯一通道,为电站主体施工按下启动键。

中铁十七局:1.73亿织密场内路网
中铁十七局集团有限公司以17289.57万元拟中标电站上下库连接路及场内道路工程,中国安能二局以18760.57万元排名第二。如果说专用道路是主动脉,那么中铁十七局拿下的这条线路,就是电站场内循环的全套毛细血管。

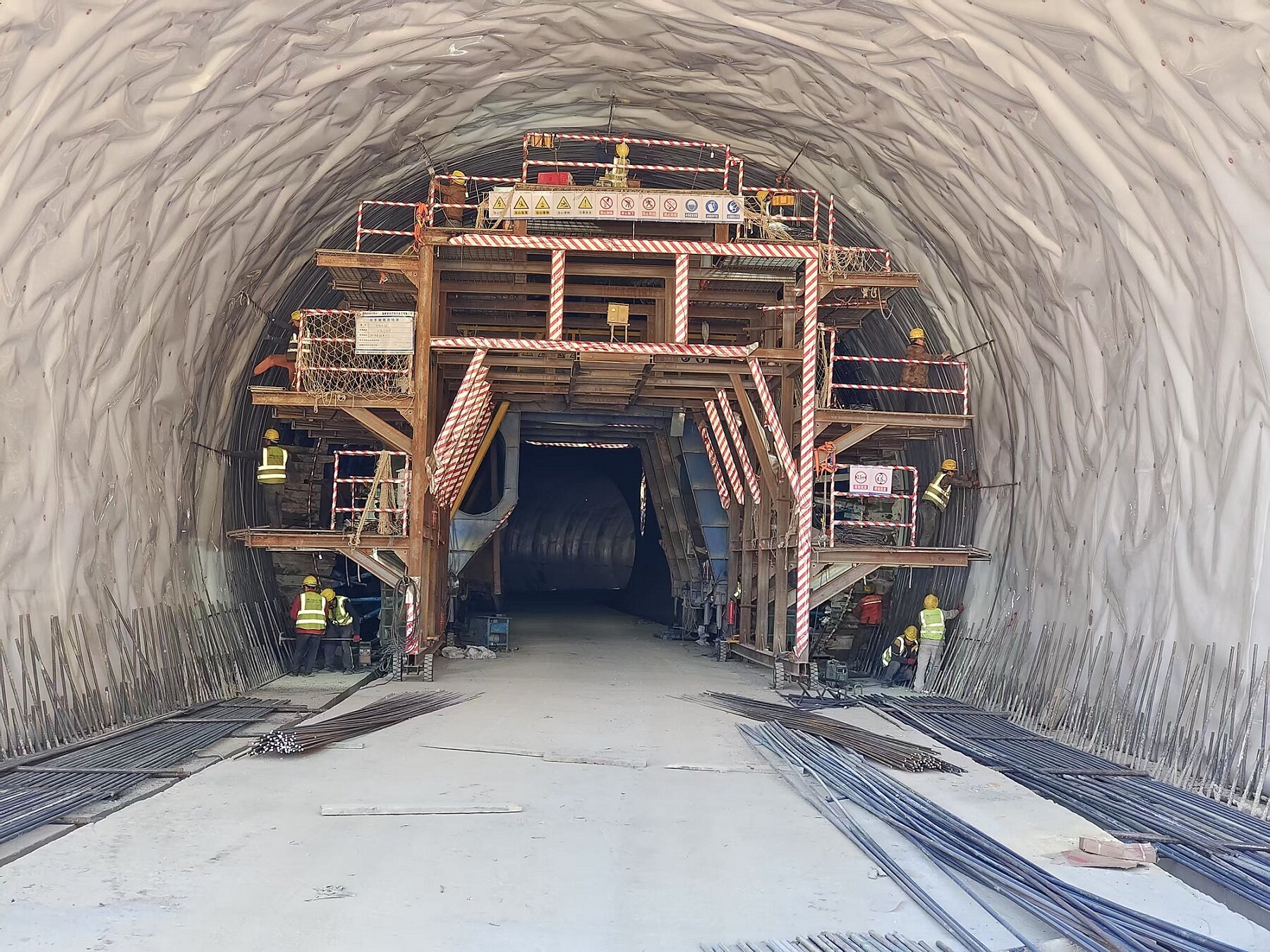

工程总工期896天,计划2026年7月20日启动,2028年12月31日全面竣工。施工内容覆盖面极广:上下库连接主路、下库左岸道路、业主营地道路、开关站道路、洞室水处理站道路——几乎电站运转所需的每一条通道都包含在内。此外,2号施工支洞的开挖支护、混凝土衬砌、一期封闭工程,以及筹建期地磅、钢板加工厂场平、全域环保水保和临建工程,全部纳入施工范围。这是一项保障电站全场地、全工序、全周期推进的综合性先导工程。

构筑新疆能源新骨架
鄯善抽水蓄能电站总装机容量1400兆瓦,配置4台单机350兆瓦机组,是国家抽水蓄能中长期规划的核心项目,也是自治区重点能源工程。它的意义远不止于修一座电站——投产后,它将全面承担电网调峰、填谷、储能、调频、调相及应急备用等核心功能,大幅提升新疆电网对风电、光伏等新能源的消纳能力。
据测算,电站每年可节约标准煤超70万吨,减排二氧化碳超200万吨。在双碳目标的宏大叙事下,这组数字背后是新疆构建清洁低碳、安全高效现代化能源体系的坚实一步。
如今,两大配套道路工程的中标落地,意味着电站场内交通体系即将成型,运输瓶颈将被彻底打通。当第一条施工便道延伸至大山深处时,这座百亿级抽水蓄能电站的真正建设大幕,才算正式拉开。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网基建工程栏目编辑/杨美玲
