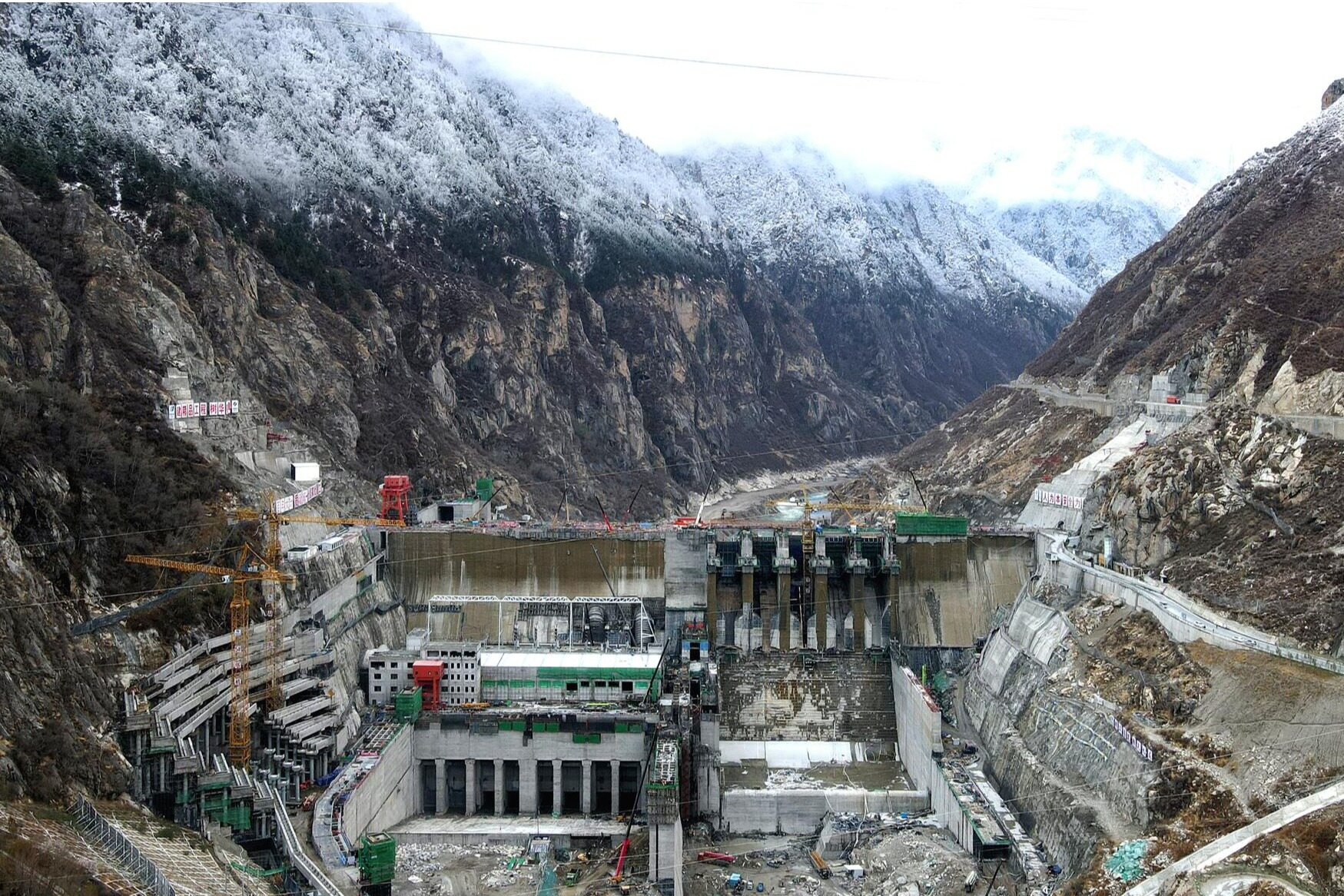

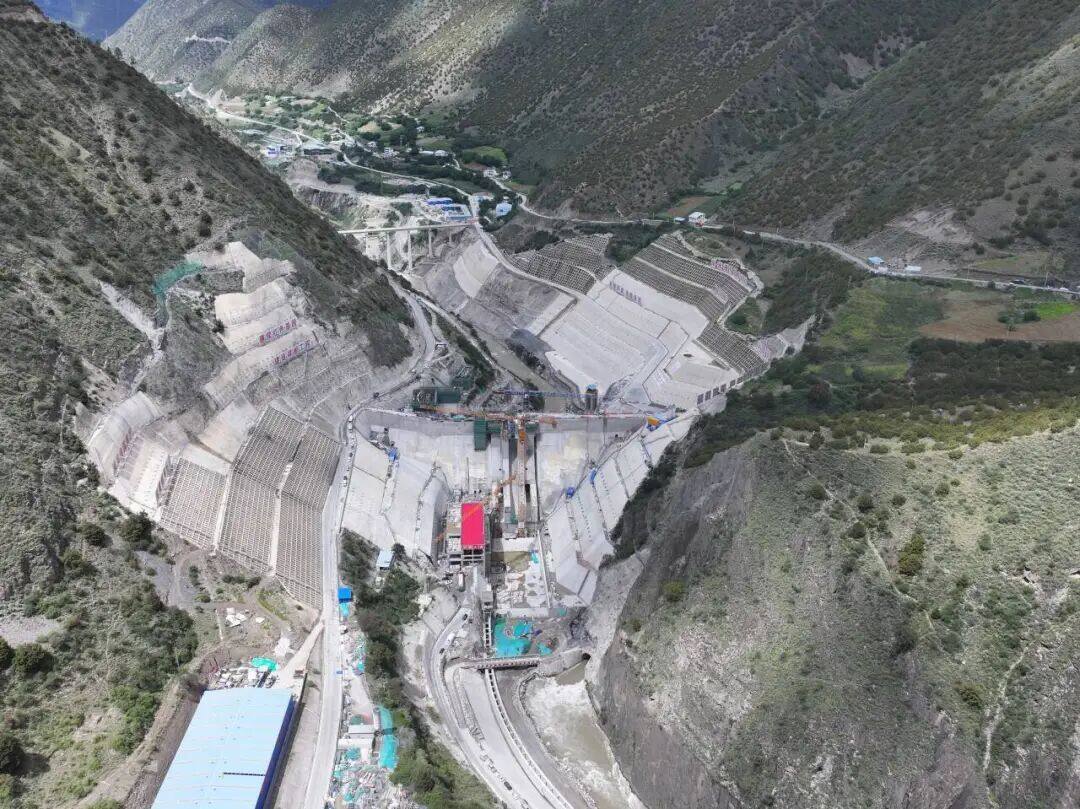

2026年8月25日,随着最后一仓混凝土顺利入仓,中国电建参建的西藏大唐扎拉水电站大坝成功封顶,为工程后续下闸蓄水、并网发电奠定坚实基础。该项目是世界级高水头冲击式水电工程,也是西藏清洁能源开发和藏电外送的关键重点工程。
工程战略地位重要
扎拉水电站是西藏首个核准开工的百万千瓦级水电站,隶属国家十五五规划藏东南水风光一体化清洁能源基地,为藏电外送核心骨干工程。项目搭载世界首套五百兆瓦级高水头冲击式机组,综合施工难度位居世界同类水电项目前列。

电站坐落于昌都市左贡县与林芝市察隅县交界处,为玉曲河梯级开发第六级电站,布设两台五百兆瓦冲击式机组,由中国电建水电四局负责大坝、鱼道、引水发电建筑物等核心施工任务。
高原攻坚保质建设
本次封顶的混凝土重力坝为电站核心水工建筑,坝顶高程2820米,坝顶总长217米,总库容914万立方米,混凝土浇筑总量18.75万立方米,大坝钢筋制安2410.431吨,全程守护电站安全稳定运行。

面对高原缺氧、昼夜温差大、有效施工期短等难题,建设团队优化施工方案,配置塔机与布料机协同作业,保障混凝土连续高强度浇筑,细化温控、浇筑、养护全流程工艺,高效完成各项施工任务,如期实现大坝封顶节点目标。
绿色赋能生态发展
电站建成后年发电量可达39.46亿千瓦时,每年可节约标准煤130万吨,减少二氧化碳排放342万吨。关键词:扎拉水电站、大坝封顶、清洁能源
项目将有效盘活西藏清洁能源资源,完善区域绿色能源体系,助力区域生态保护与可持续发展,为藏电外送、双碳目标落地提供强劲能源支撑。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网新能源栏目编辑/黄佳丽
