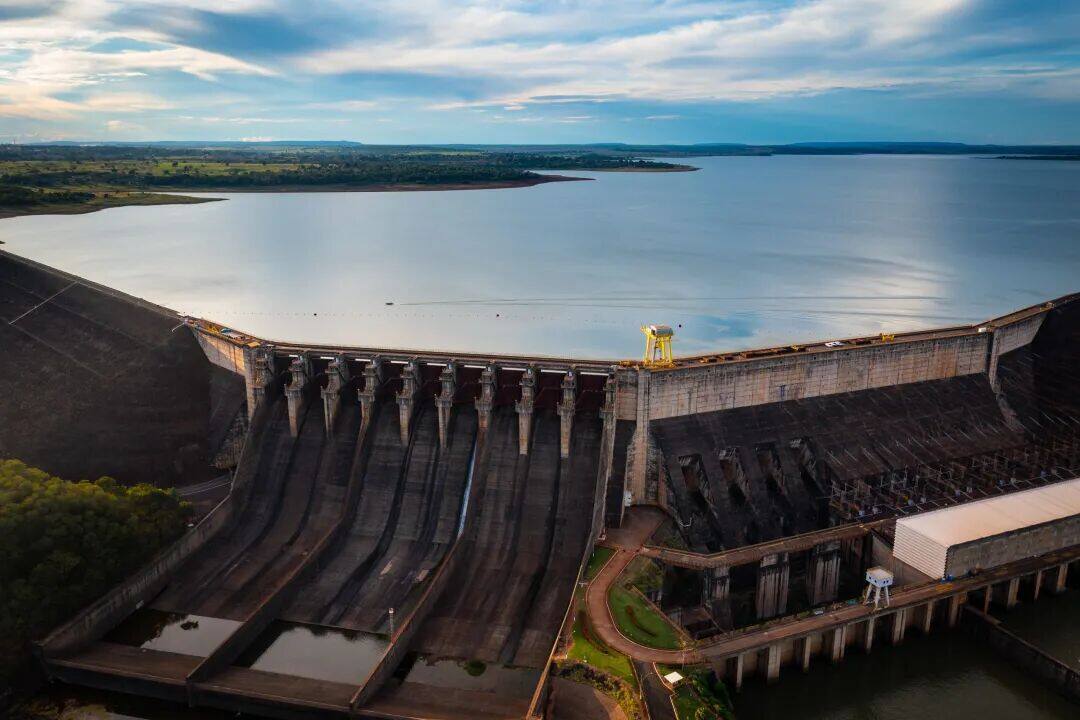

在巴西戈亚斯州与米纳斯吉拉斯州交界处,一场精细的外科手术式作业正在进行。重达410吨的巨型构件被缓缓起吊,12米高的轨道式闸门在逼仄空间内完成拆装——这不是新电站的建设现场,而是一座已运转数十年老水电站的机组翻新工地。

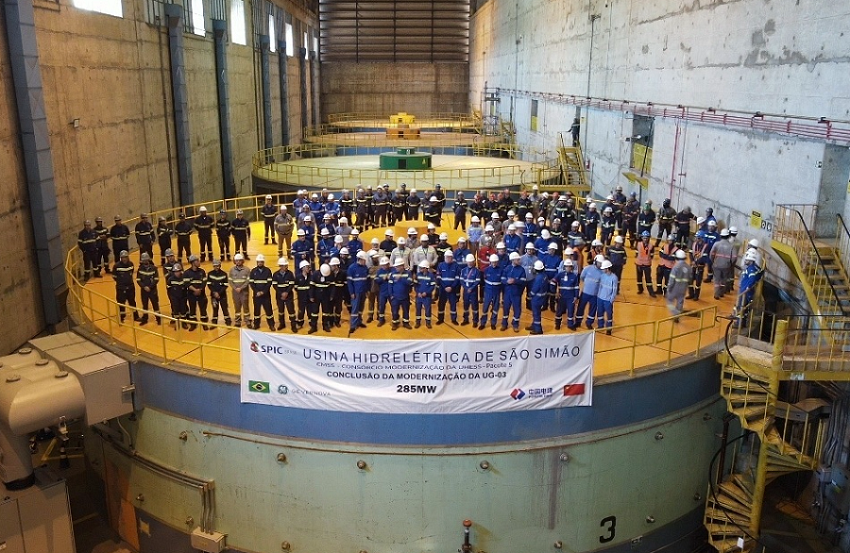

圣西芒水电站总装机1710兆瓦,发出的电力可覆盖当地约600万户家庭,是巴西能源体系中不可或缺的骨干电源。2026年9月14日,由GE Vernova牵头、中国电建参与组建的项目联合体宣布,3号机组改造顺利完工,这是全站6台机组中第三台完成整体翻新的设备。

十点三个月的速度
从停机拆解到交付,3号机组改造周期仅用10.3个月,不仅短于前两台机组的施工时长,也低于巴西国家电力调度中心和国家电力局划定的12个月管控上限。
速度背后是极高难度的工程组织。仅改造前期的设备拆解就耗时约3个月,施工期间还要吊装单件最重达410吨的巨型构件,并完成12米高轨道式闸门的拆装,物流与施工难度都接近极限。
从模拟到数字
本轮改造最核心的变化,是把电站沿用多年的模拟控制系统升级为全数字化控制系统。发电效率、设备可靠性与安全水平随之提升,改造完成后,这座老电站预计还能保持稳定安全运行30年。

分工上,GE Vernova负责电站主机系统全套工程设计、系统集成、设备安装与调试,涵盖水轮机、发电机及各类辅机设备;中国电建承担水力机械设备、SDSC系统和机电配套BOP系统供货,双方协作推进落地。
十年长跑的棋局
整个改造项目规划周期长达十年,总投入超过12亿雷亚尔,拆分为7大标段,内容不止于机组本体检修,还包括变压器更换、厂房桥式起重机翻新,预计2029年全部完工。
随着3号机组交付,团队已着手准备1号机组停机改造,这将是第4台进入现代化改造周期的机组。业主方巴西SPIC首席执行官阿德里亚娜·瓦尔特里克表示,前几台机组积累的经验让持续改进机制得以落地,公司还与新建7号机组的扩建项目形成协同,两个项目虽分属不同团队,却采用相似流程、共享资源,保持高度协作。
巴西SPIC隶属于国家电投集团,集团业务覆盖47个国家,员工超13万人,总装机容量292GW,是全球最大太阳能发电运营商、第二大风电运营商。GE Vernova拉美水电负责人表示,圣西芒是巴西核心能源资产,能在较短周期内完成难度如此之高的机组翻新,充分验证了团队技术实力。

不建新坝,靠设备更新与数字化改造持续释放清洁能源价值,圣西芒的这场十年改造,正为全球存量水电更新写下极具参考意义的样本。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网新能源栏目编辑/杨美玲
