白鹤滩15号机组投产发电 6枚硬币竖立机组上纹丝不动!
见道网 2021-07-18 13:12
  • 哈电集团深入贯彻落实习近平总书记给白鹤滩水电站首批机组投产发电的贺信精神,所属企业电机公司与中国能建葛洲坝机电公司密切配合,充分展现了哈电智造、哈电速度与哈电实力
阅读本文需要
2 分钟

7月17日10时43分,由哈电集团电机公司研制的白鹤滩水电站右岸15号机组圆满完成72小时试运行试验,顺利移交电厂运行管理。这是白鹤滩水电站继首批2台机组6月28日安全准点投产发电后,首台正式投产发电的100万千瓦水电机组。

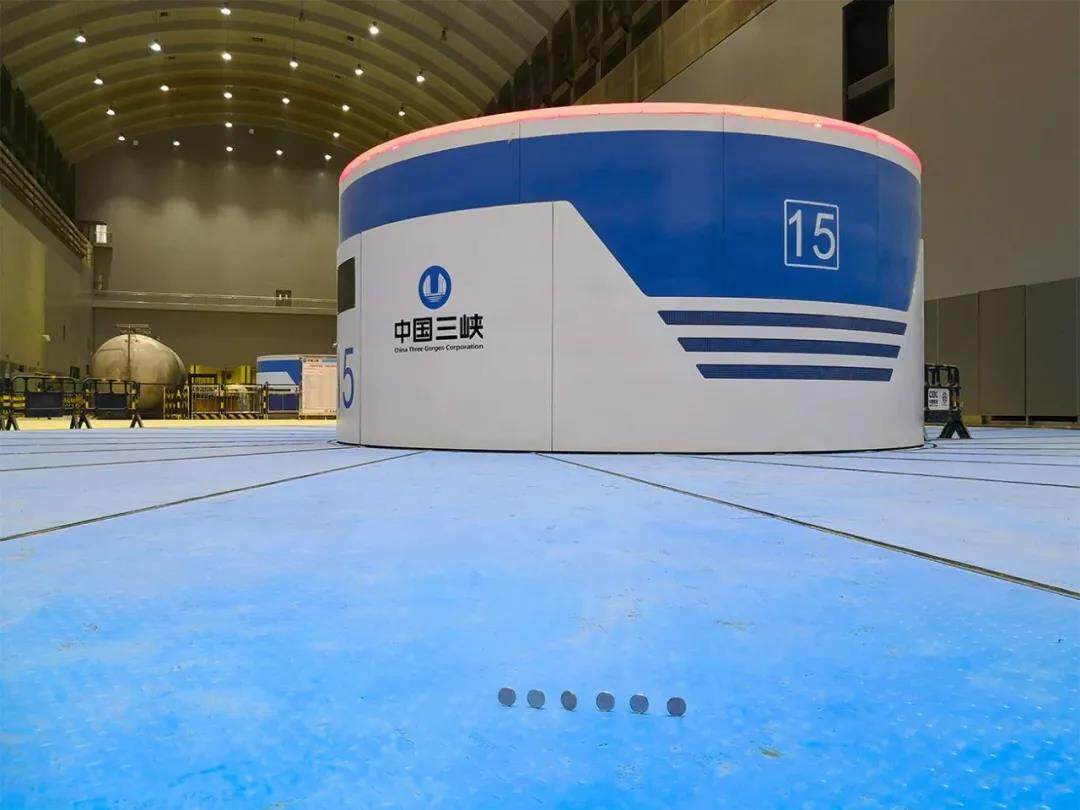

白鹤滩右岸15号机组高54米,总重量7600吨,额定转速每分钟107.1转,想让如此“庞然大物”高速运行,对机组本身的稳定性要求非常高。试运行期间,为测试并直观地展示机组稳定性,工作人员将6枚硬币竖立在运行中的15号机组上,硬币竟纹丝不动!

哈电集团深入贯彻落实习近平总书记给白鹤滩水电站首批机组投产发电的贺信精神,所属企业电机公司与中国能建葛洲坝机电公司密切配合,积极推进白鹤滩右岸电站后续机组的制造、安装、调试等各项工作,仅在首批2台机组发电后19天内,就实现了承制的右岸电站8台机组中的第二台精品机组安全准点投产发电,再创百万千瓦机组投产发电新纪录,充分展现了哈电智造、哈电速度与哈电实力。

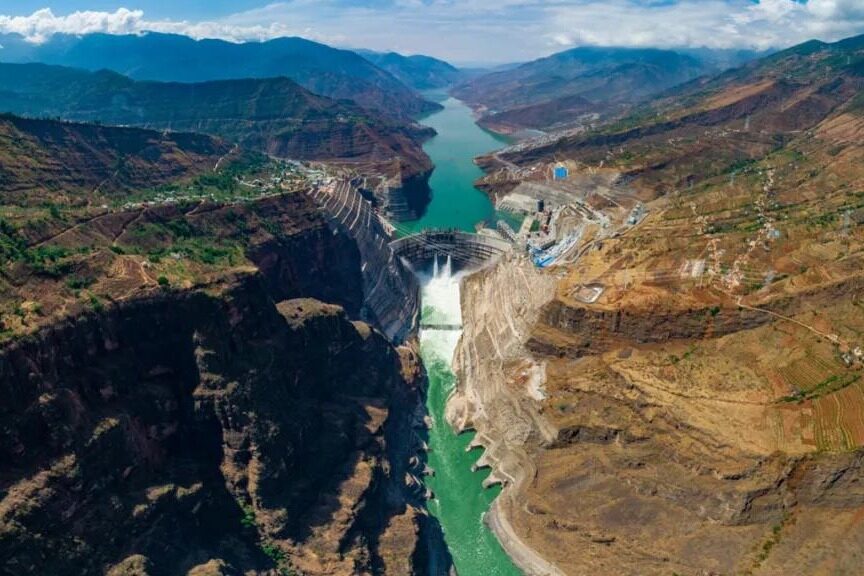

白鹤滩水电站位于四川省凉山州宁南县和云南省昭通市巧家县境内,是金沙江下游四座梯级电站中的第二级。电站装机总容量1600万千瓦,预计2022年7月全部机组投产发电。(转载请注明见道网www.seetao.com)见道网工程栏目编辑/张韬
