中国能建葛洲坝巴基斯坦SK水电站项目首条压力竖井和A1-A3引水隧洞贯通
见道网 2021-09-27 11:35
  • 巴基斯坦SK水电站是中巴一带一路合作的重要项目,压力竖井和引水隧洞的贯通为高质量推进项目履约奠定了坚实基础
巴基斯坦SK水电站效果图
阅读本文需要
3 分钟

锚定目标,笃行实干。2021年9月25日,中国能建葛洲坝集团投资建设的巴基斯坦SK水电站项目首条压力竖井和A1-A3引水隧洞实现贯通目标。这标志着项目施工进入新阶段,为高质量推进项目履约奠定了坚实基础。

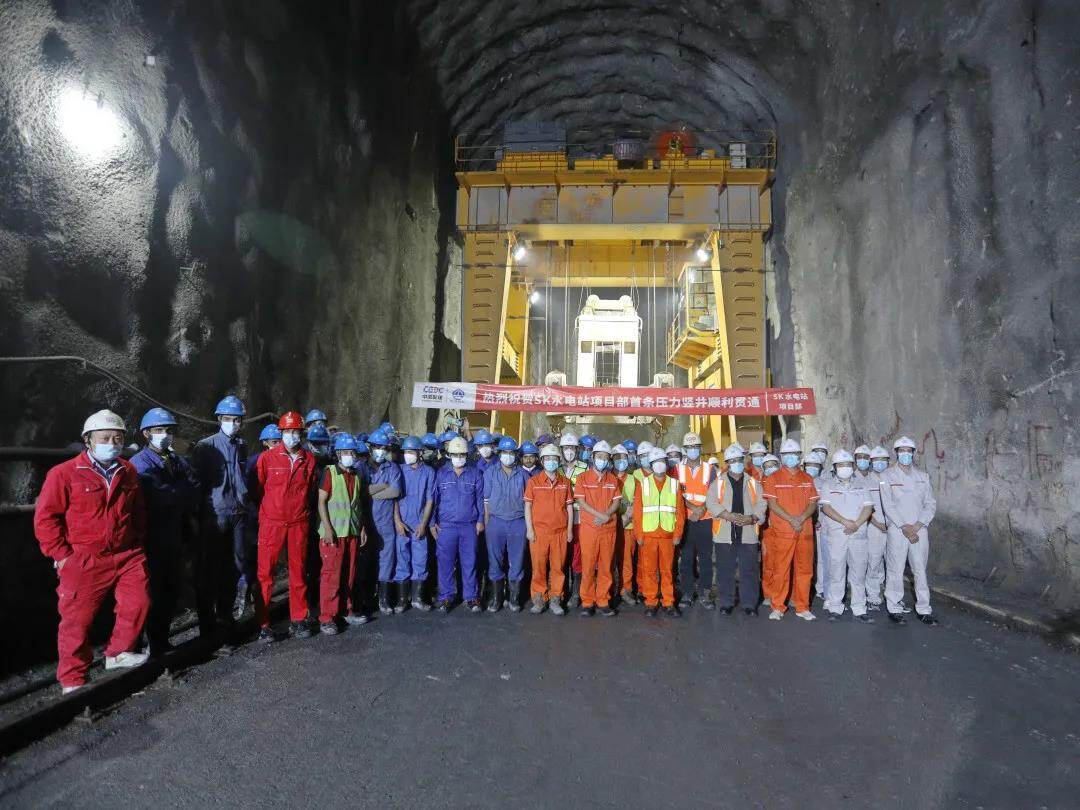

首条压力竖井贯通

SK水电站压力竖井群位于调压竖井和厂房机组进水球阀之间,整体高差为737.94m。竖井段总计深度642.43m,成功超越厄瓜多尔科卡科多-辛克雷水电站544m压力竖井的世界纪录成为世界之最。此次顺利完成贯通的下部压力竖井PS2,全深247.5m,是项目七条竖井中开挖深度最深的竖井段。施工采用人工钻爆的方式自上而下分层扩挖,通过导井溜渣,全断面一次扩挖成型。

施工中,面对压力竖井群穿越两条较大断层,地质条件极为复杂,开挖难度大、技术要求高,同时还伴有涌水,围岩极其不稳定,且竖井深度大,断面小,地质条件复杂,全面机械化作业和出渣难度大等诸多不利因素,项目部精心组织,合理安排,一方面严格按照施工方案和爆破设计进行施工,并根据现场实际不断调整施工参数。另一方面,在进入不良地质段时,提前做好地质超前预报,以“多打孔、少装药、周边光爆”为原则进行造孔爆破,有效控制爆破块石粒径,预防导孔堵塞。同时项目部还优化匹配机械设备,安排经验丰富的工程技术人员,全程跟踪、分析、处理施工中出现的问题,有效推进竖井如期贯通。

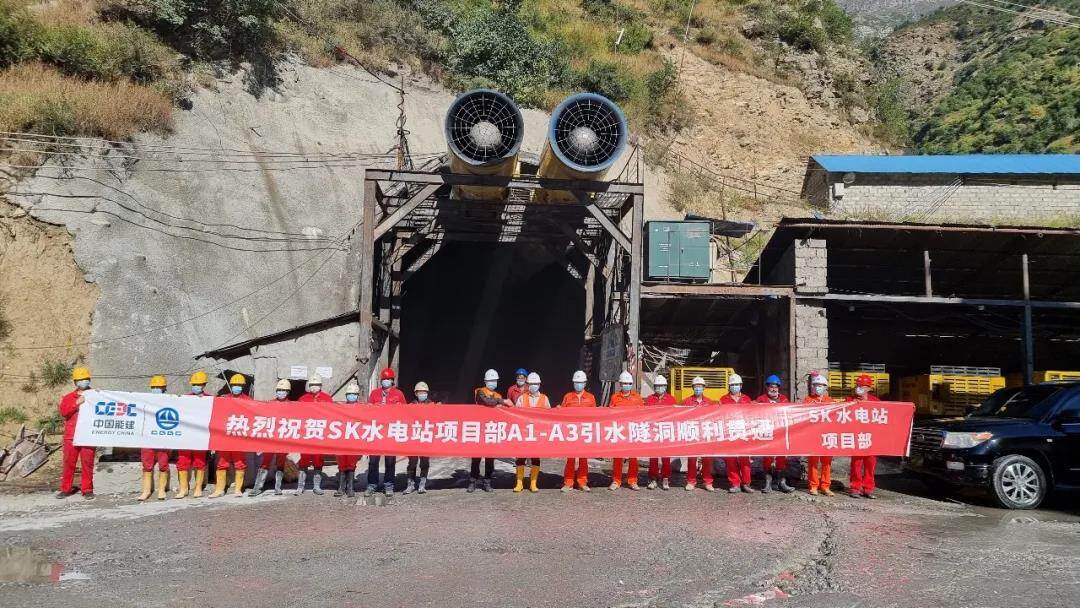

引水隧洞顺利贯通

同日贯通的A1-A3引水隧洞位于KUNHA河右岸,全长3091.4m,围岩主要由变质花岗岩和石英云母片岩组成,地质条件较差,同时伴有大量渗水。面对诸多困难,项目部安排精干管理人员下沉工区,深入施工生产一线,强化管理,严格遵循“管超前、勤量测、短进尺、弱爆破、早封闭、强支护”的原则,采取探测打孔、提前打超前锚杆、完善集水壁龛排水系统、实时监测等方案,切实推动项目安全履约。

关键词:一带一路、海外工程、工程新闻

巴基斯坦SK水电站是中巴经济走廊首批优先项目中的重点项目,SK水电站由中国能建葛洲坝集团投资、建设、运营、移交,是迄今为止中国企业在境外绿地投资的最大水电项目。项目于2017年正式开工建设,2019年9月28日完成大坝一期截流,2021年4月30日完成大坝二期截流、9月8日完成首台机组定子吊装。(转载请注明见道网 www.seetao.com )见道网一带一路栏目编辑/田增鹏

评论

相关文章

工程一线

世界最大跨度观音寺长江大桥主塔封顶!

3天前

工程一线

沈白高铁全线铺轨贯通,东北东部铁路网再添动脉

4天前

工程一线

国内首个开挖断面最大地铁暗挖隧道顺利完工

04-30

工程一线

甘肃电投常乐电厂2×1000MW扩建工程5号机组汽轮机扣盖圆满完成

04-29

工程一线

自主研制助力沪渝蓉高铁架设巨任

04-29

工程一线

宁波市域铁路象山港跨海大桥主桥段首片钢箱梁成功架设

04-28

收藏
评论
分享

找回密码

获取验证码
确定
