工程一线
中国能建葛洲坝三公司:巴基斯坦SK水电站项目压力竖井群全线贯通
见道网 2022-10-31 10:54
  • 中国能建葛洲坝三公司顺利修建巴基斯坦SK水电站,攻克重重难关,展现了中国基建的硬实力
  • 破纪录了,737.94米世界最深的压力竖井群全线贯通
阅读本文需要
3 分钟

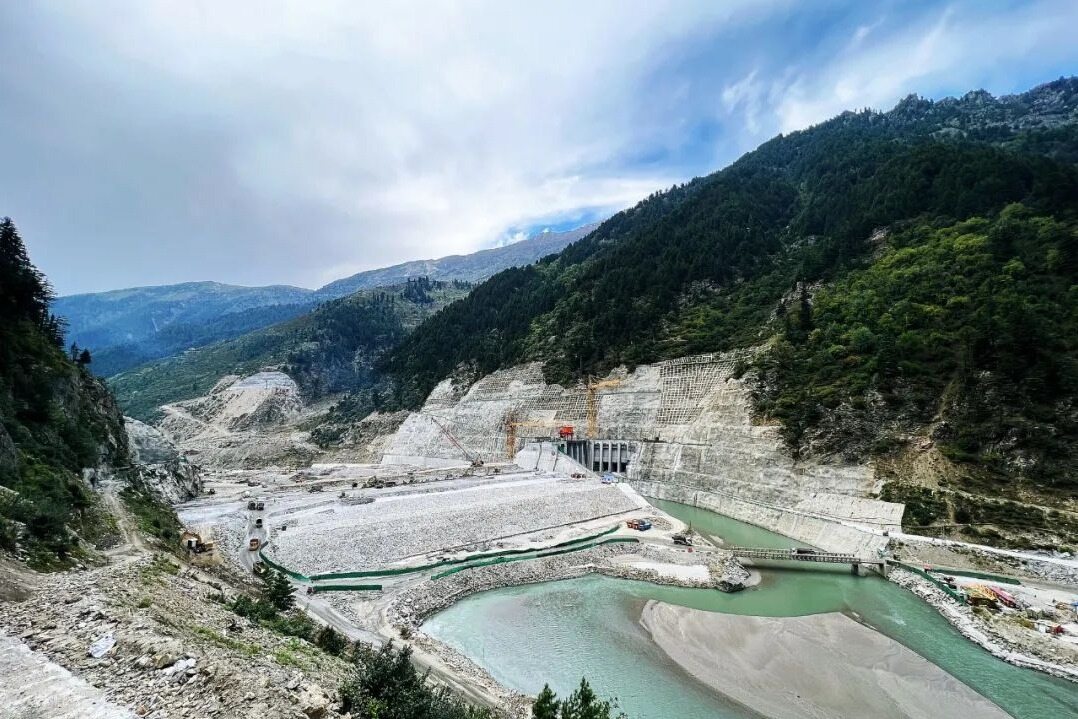

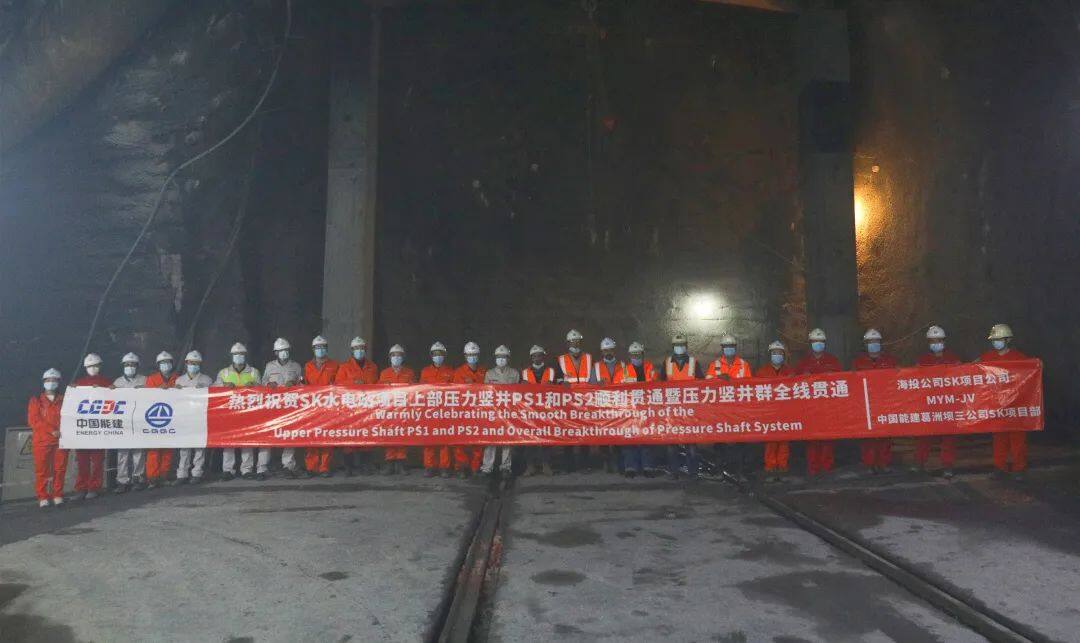

近日,由中国能建葛洲坝三公司承建的巴基斯坦SK水电站项目上部压力竖井PS1和PS2顺利贯通暨压力竖井群全线贯通仪式在项目现场隆重举行。整体高差为737.94米的压力竖井群相当于从山顶垂直向下开挖超过240层楼的高度,打破了厄瓜多尔科卡科多-辛克雷水电站544米压力竖井的世界最深纪录。SK项目业主、工程师及项目部管理团队共同见证这一重要时刻。

一带一路上的SK水电站

SK水电站是一带一路倡议先行的中巴经济走廊首批清单项目,是中国能建海外绿地投资第一单。电站共安装4台单机容量221MW的冲击式水轮发电机组,其额定水头859米,建成后年发电量可达32.12亿千瓦时,也是目前国际在建单机容量最大的冲击式水轮发电机组。

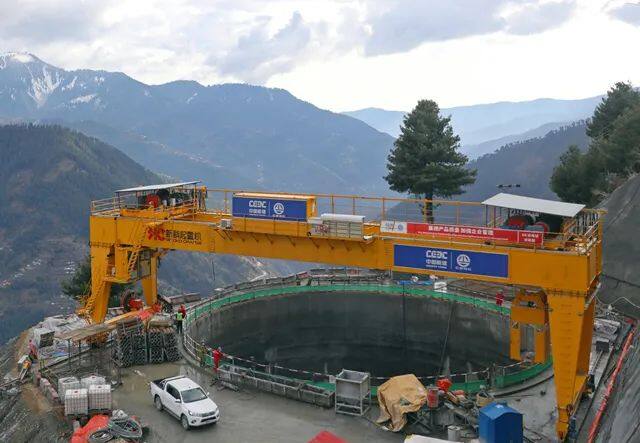

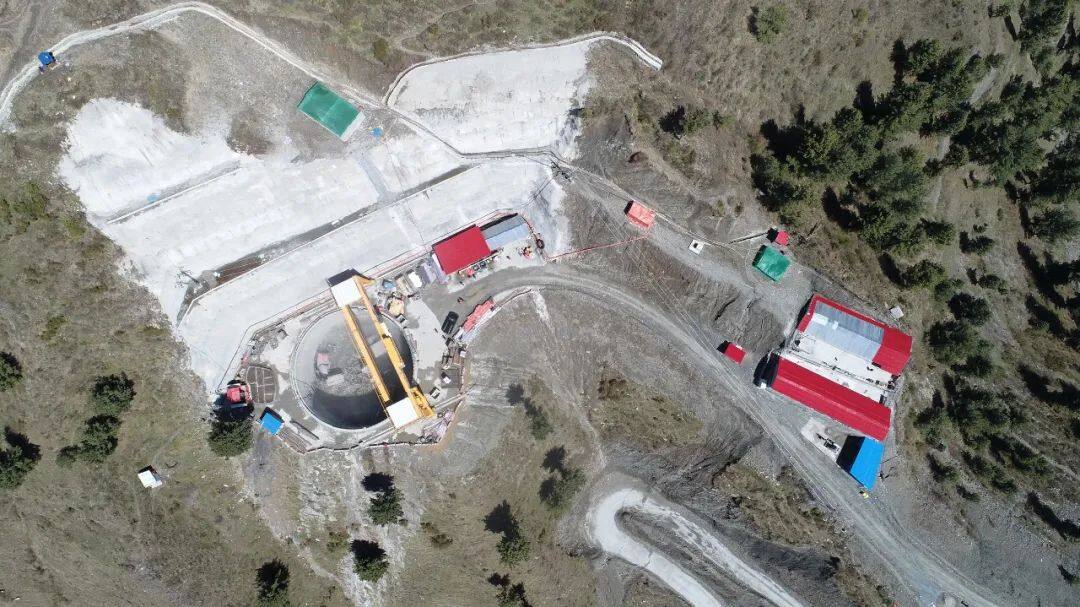

项目竖井群位于调压竖井和厂房机组进水球阀之间,是SK水电站施工难度最大、技术要求最高的主要关键线路。竖井压力钢管段为双线洞,每条压力钢管由3个竖井和4个平洞段组成(第四压力平洞段含压力岔管段)。此次顺利完成正向扩挖支护施工的是项目施工主要关键线路上部压力竖井PS1和PS2,单井全深193米,平行双竖井中轴线间距28米,井壁开挖净距约23米,竖井段为圆型断面,根据围岩等级不同,开挖直径4.74-5.18米,支护成型后直径4.68米。

自2021年6月25日启动导井反拉施工至今顺利完成,共耗时16个多月。上部压力竖井PS1和PS2的顺利贯通,标志着SK项目7条(含1条调压井和6条压力竖井)压力竖井全线贯通,压力竖井群施工取得重大施工进展,为后期顺利完成压力竖井钢衬安装施工奠定了坚实基础。

施工难度大

施工过程中,受断层的挤压错动影响,上部压力竖井内岩体破碎,部分围岩稳定性差,竖井开挖前期均采用导井溜渣的方式进行,施工中发生大小不一的塌方,随后不断向上及周边扩展,最终造成溜渣井井壁大塌方并堵塞导井。面对巨大困难和挑战,项目部全体人员勠力同心,在“技术可行、安全可靠、成本节约、进度可控”的原则上,编制正井开挖施工方案,根据地质变化情况不断优化扩挖爆破设计,组织成立上部竖井专项施工小组,安排技术专家靠前指挥,在施工现场负责分析、处理施工中出现的各类疑难问题,项目提前76天完成了上部压力竖井正向开挖施工。

人不负青山、青山定不负人,惟行动者进、惟作为者强、惟拼搏者胜。项目近7000名中巴方人员将勠力同心,勇往直前,做起而行之的行动者,当攻坚克难的奋斗者,继续深入贯彻落实中国能建《若干意见》和公司各项决策部署,坚决执行“抓在建、创营收、增利润”工作主线,全面决战决胜并网发电目标,以卓有成效的工作成绩贡献“能建全球化向全球化能建升级”。(转载请注明见道网www.seetao.com)见道网工程栏目编辑/邢文涛

评论

相关文章

工程一线

12亿美元重注坦赞铁路!构建印度洋战略物流通道

1天前

工程一线

2200吨!中国船舶集团史上最大龙门吊正式动工

2天前

工程一线

中国斥资12亿美元在哈萨克斯坦建钢厂

2天前

工程一线

武契奇再访中国电建!泽蒙铁路提速

3天前

工程一线

葛洲坝集团斩获印尼波伊加2号水电站EPC大单

4天前

工程一线

尼泊尔新政开局:最年轻总理上任,中印跨境铁路双线并进

4天前

收藏
评论
分享

找回密码

获取验证码
确定
